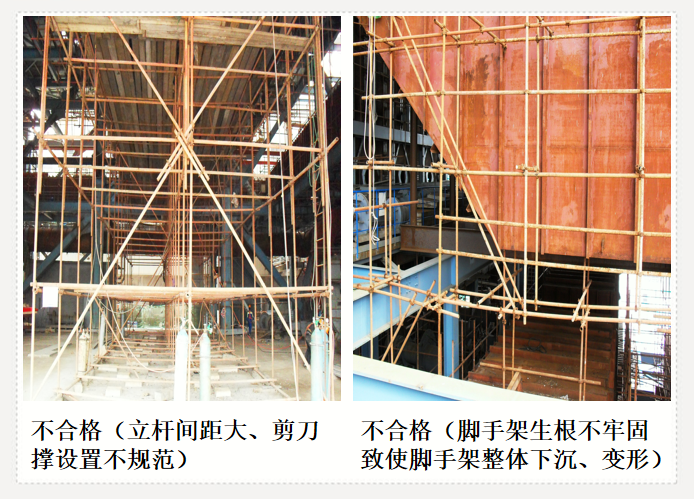

- 事故案例:列举了冷却塔脚手架垮塌、承重脚手架整体坠落、双排脚手架坍塌等多起事故。
- 原因分析:方案未严格进行结构载重计算,未考虑大风等安全因素;施工人员未按规程规范施工,连墙件等提前拆除;施工队伍资质不足,人员无证上岗,管理不到位;施工单位对问题整改不重视;脚手架材质不符合要求等。

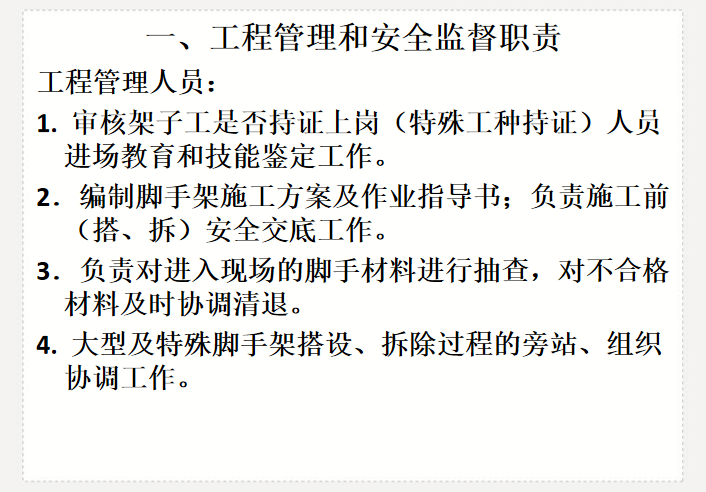

- 工程管理人员:审核架子工持证情况,编制施工方案及交底,抽查脚手材料,旁站大型脚手架搭拆,组织验收,进行日巡查和专项检查,整改反馈问题,更新变更后的方案等。

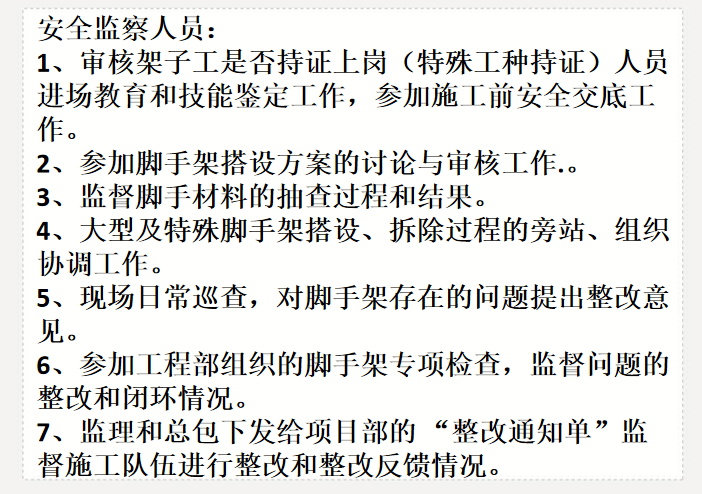

- 安全监察人员:审核架子工资质,参加方案讨论与审核,监督材料抽查,旁站大型脚手架搭拆,日常巡查并提出整改意见,监督问题整改闭环等。
包括小型脚手架搭设完成后;大、中型脚手架基础完工及第一步大横杆搭设完成后;施工作业面施加荷载前;每搭设完 6-8m 高度后;达到设计高度;停用超过一个月及 6 级大风或大雨后;脚手架拆除前。

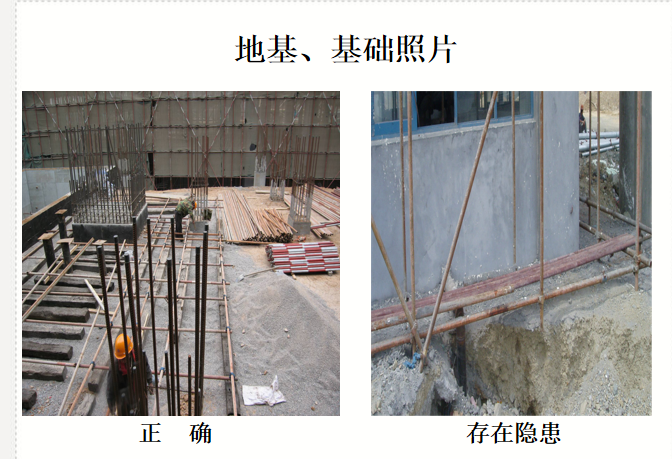

- 地基、基础验收:根据搭设高度和土质计算,检查是否夯实、平整、有无积水。

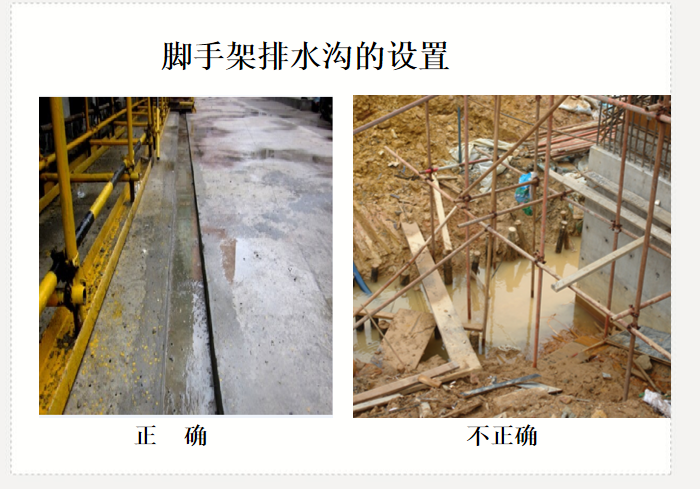

- 排水沟验收:场地排水通畅,排水沟距立杆大于 500mm,宽度 200-350mm,深度 150-300mm,端部设集水井。
- 垫板、底托验收:24m 以下脚手架垫板有规格要求,每根立杆位于垫板中间,底托位于垫板中心,且有宽度和厚度要求;24m 以上承载脚手架垫板厚度需计算。

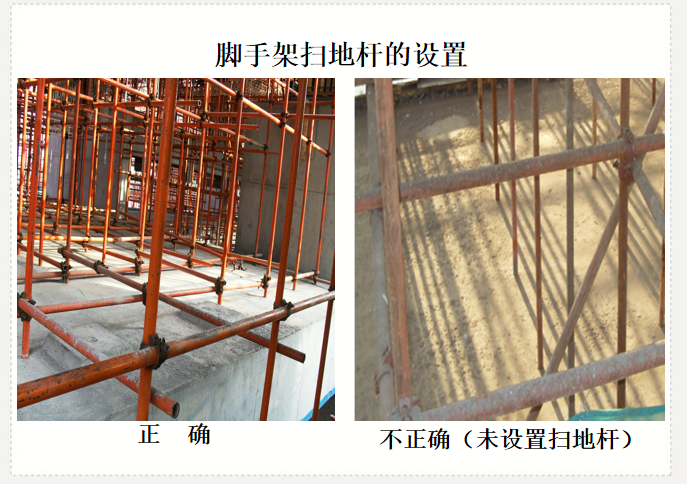

- 扫地杆验收:与立杆连接,水平高差不大于 1m,距边坡不小于 0.5m,纵向和横向扫地杆有固定位置要求。
- 主体验收:立杆、纵向和竖向水平杆间距符合要求,立杆接长除顶层顶部可搭接外其余用对接扣件,接头交错布置,小横杆设置符合规定,扣件不得代用、错用或使用带裂纹的。
- 脚手板验收:满铺、对接或搭接正确,绑扎牢固,离开墙面距离及探头长度符合要求,材质合格。
- 连墙件验收:优先采用刚性连墙件,不同高度脚手架连墙件设置步跨不同,从底层第一步纵向水平杆处开始设置,靠近主节点,布置方式合理,两端必须设置,24m 以上必须用刚性连墙件等。
- 剪刀撑验收:24m 及以上双排脚手架外侧全立面连续设置,24m 以下在特定位置设置且由底到顶连续,斜杆固定位置符合要求,开口型双排脚手架两端设横向斜撑。
- 上下措施验收:有爬梯和 “之” 形步道等,爬梯连续垂直设置并固定,步道宽度、坡度、防滑条设置符合要求。
- 防坠落措施验收:安全网平整牢固齐全,外侧设密目网,垂直高度每 10m 设防坠落措施,安全网固定可靠。
资源下载本站资源来源于用户上传,版权归原作者所有,本站只收取管理维护费用,若您的权益受到侵害,请尽快 发起投诉 大小:71.80MB
格式:pdf
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!
《版权声明》
评论0
