在建筑行业数字化转型的关键时期,BIM 技术已成为破解施工难题、实现提质增效的核心工具。尤其是大型住宅综合体项目,面临管线复杂、工期紧张、质量要求高等多重挑战,BIM 技术的深度应用能有效打通设计与施工的信息壁垒。今天,我们以禾下未来城项目为例,详解 BIM 技术在施工全周期的落地应用与创新实践,为同类项目提供可复制的数字化解决方案。

项目背景:大型综合体的施工痛点与 BIM 破局

项目总用地 120 亩,总建筑面积达 273668.0㎡,涵盖 5 栋单体及地下车库,采用剪力墙结构与筏板基础。项目紧邻西河,周边市政设施老旧,还涉及移动公司铁塔等敏感设施,施工环境复杂。作为目标 “飞天杯” 的优质工程,项目不仅质量标准严苛,还面临工期紧张、管线系统繁多、净高控制严格、总包协调难度大等痛点。
为响应业主需求与公司精细化管理要求,项目方将 BIM 技术贯穿施工全过程,组建专业团队,打造 “问题解决型” BIM 应用体系,通过数字化手段破解施工难题,实现降本增效与品质提升的双重目标。

BIM 策划与实施:筑牢数字化施工基础

完善的组织与资源配置

项目遵循集团 BIM 实施标准,将 BIM 人员深度融入项目组织架构,确保与一线施工高效衔接。硬件方面配置移动工作站、图形工作站、无人机、VR/AR 设备等,满足多场景 BIM 应用需求;软件选用 Revit2020、Navisworks、Fuzor2018 等核心工具,覆盖土建安装建模、碰撞检测、施工模拟、后期漫游等全流程。

清晰的实施思路

以 “标准引领、策划先行” 为原则,施工前召开 BIM 策划会与启动会,将 BIM 例会与项目例会同步开展,确保技术应用与施工进度同频。核心思路聚焦 “问题解决”,针对项目重难点,通过 BIM 技术优化管理流程、节约成本、提质增效,让数字化技术真正服务于施工生产。

BIM 全周期应用:从施工准备到竣工交付的全链条赋能

施工准备阶段:提前规避风险

  • 三维图纸会审:通过各专业 BIM 模型碰撞检测,发现 CAD 设计图纸缺陷与错误 200 余处,涵盖土建、机电等多个专业,大幅提升沟通效率,实现信息共享,避免后期返工。

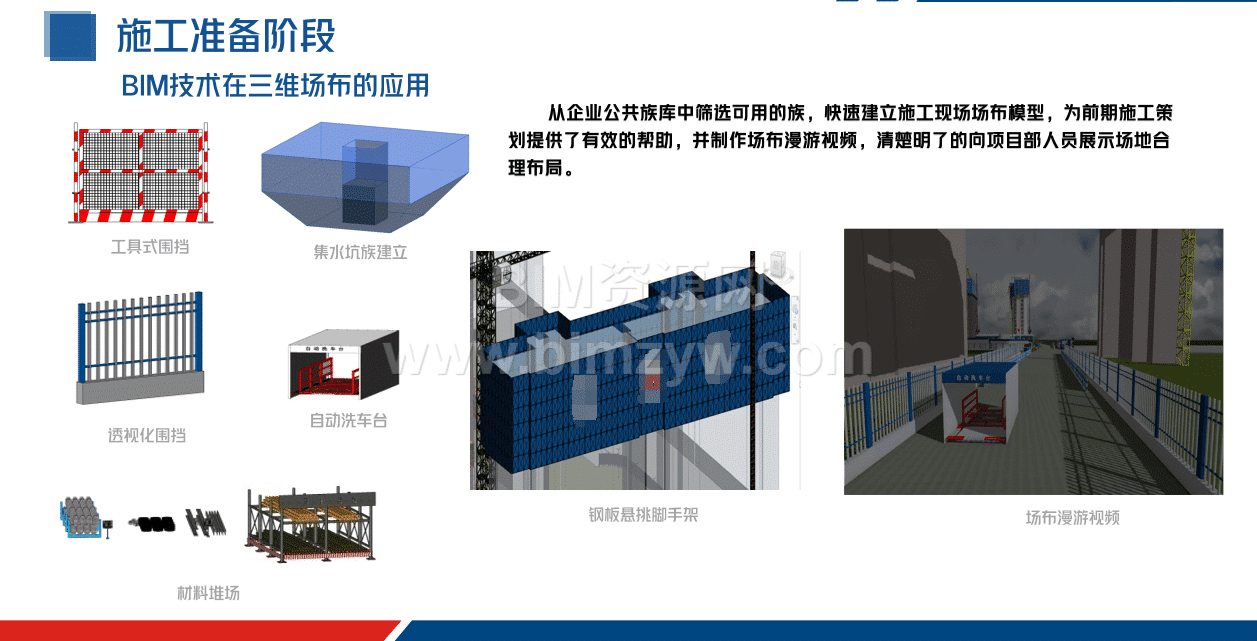

  • 三维场布优化:从企业公共族库筛选适配族,快速搭建施工现场场布模型,制作场布漫游视频,清晰展示工具式围挡、自动洗车台、材料堆场等布局,为前期施工策划提供直观依据。

土方施工阶段:精准控制平衡

针对项目土方算量大、挖填方平衡难的问题,BIM 小组采用 “BIM+GIS + 无人机” 技术建立三维矢量倾斜模型,直观呈现场地原始地貌,精准提取数据。最终核算地库淤泥工程量 38628.3m³,整体挖方 147396.9m³、填方 112340.5m³,为土方施工区域划分、优先挖填部位确定提供科学支撑,减少土方倒运成本。

主体与二次结构施工阶段:细化工艺管控

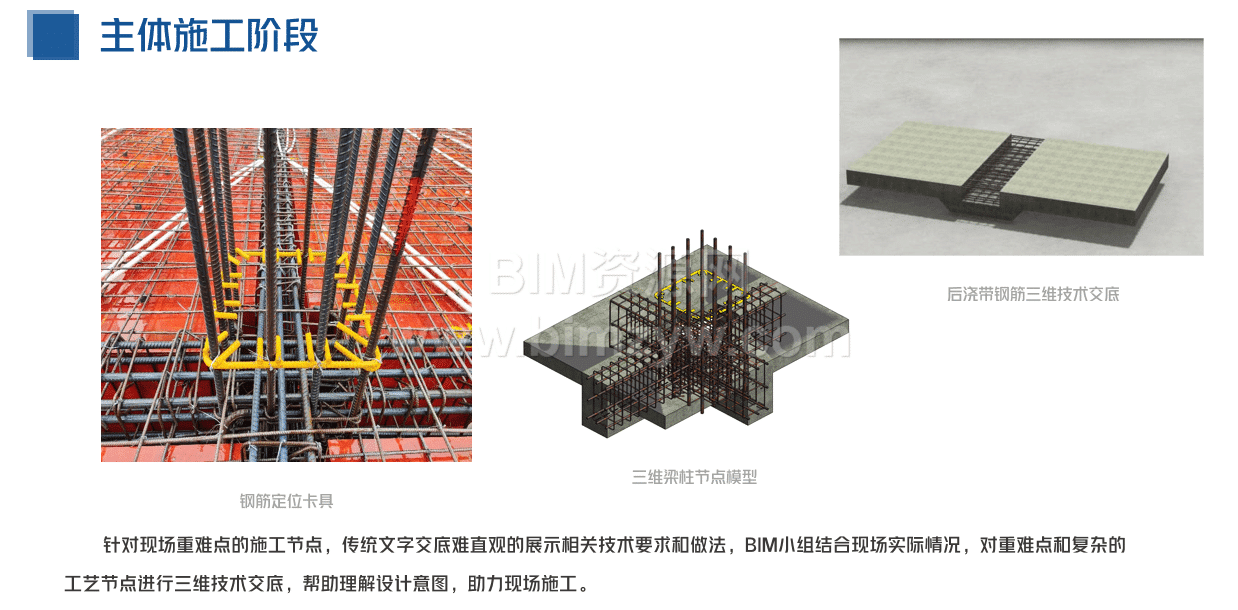

  • 复杂节点交底:对后浇带钢筋、梁柱节点等重难点部位进行三维技术交底,搭配钢筋定位卡具,帮助施工人员精准理解设计意图,保障施工质量。

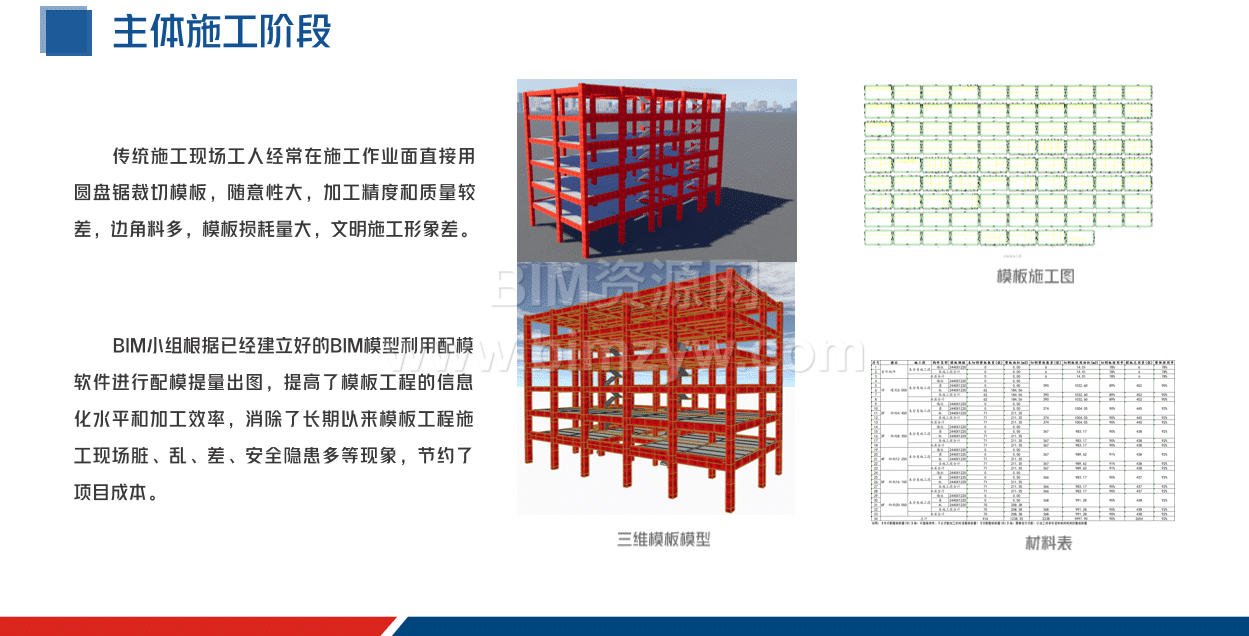

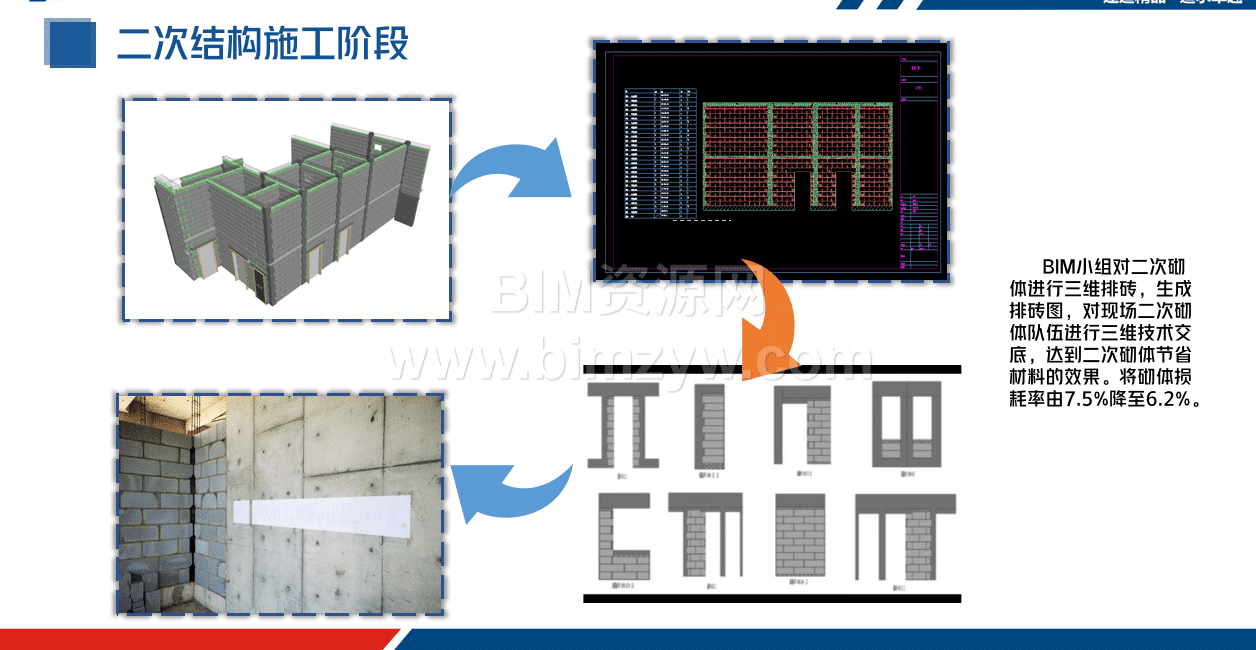

  • 模板与排砖优化:利用配模软件基于 BIM 模型提量出图,消除施工现场模板加工乱象,节约成本;对二次砌体进行三维排砖,将砌体损耗率从 7.5% 降至 6.2%,大幅减少材料浪费。

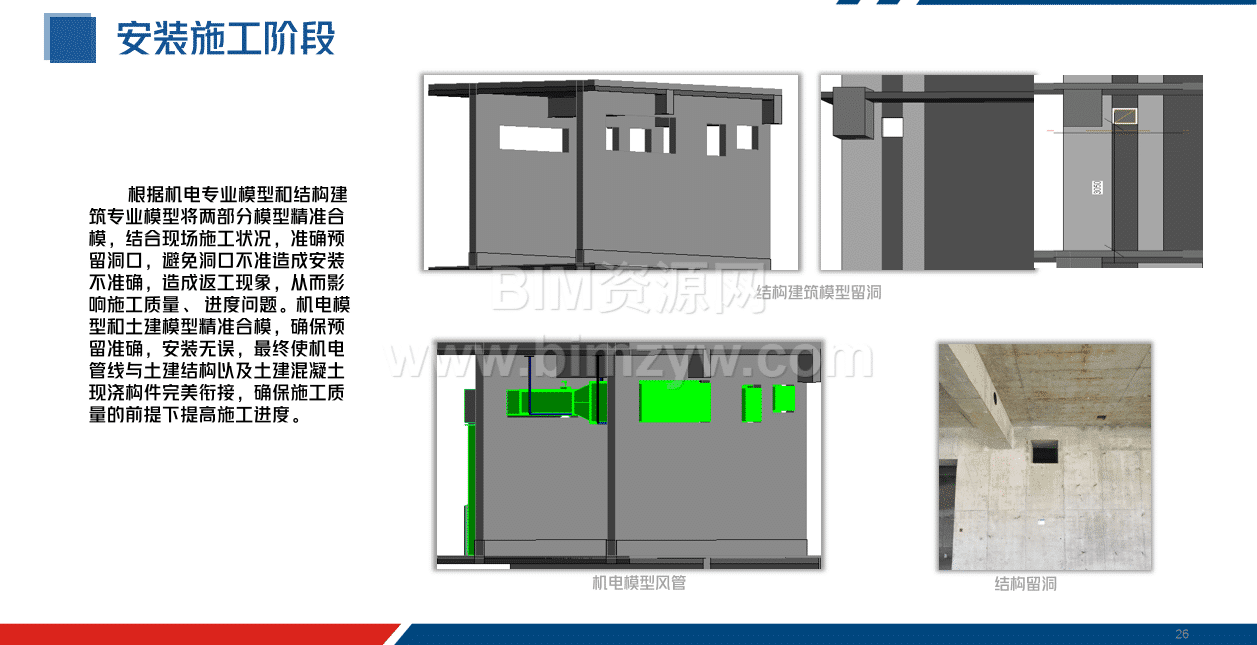

安装施工阶段:管线与空间优化

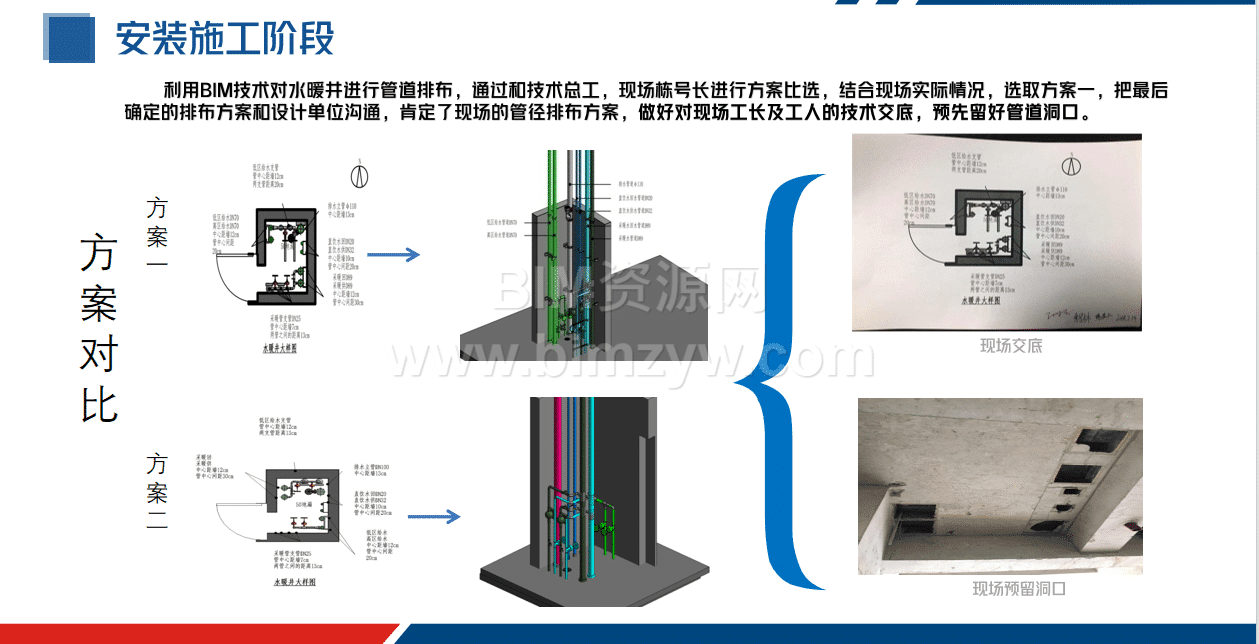

  • 管线综合排布:地下车库管线密集区域,遵循 “大管优先、有压让无压” 原则,将管线设计标高从 2180mm 提升至 2800mm,同时优化卫生间、水暖井管线布局,通过方案比选确定最优排布方式,确保安装便捷、美观且满足使用需求。
  • 预留洞口精准化:将机电模型与结构建筑模型精准合模,准确预留管线洞口,避免因洞口偏差导致的返工,保障施工质量与进度。
  • 预制加工与样板引路:对风管进行分段编号与预制出图,指导工厂模块化预制,现场组装效率提升,且减少现场烟尘与噪音;建立安装样板间三维模型,优化布置方案后再落地施工,确保管线集中、平行、美观。

BIM 创新应用:安全、质量与智慧管理升级

危大工程安全管控

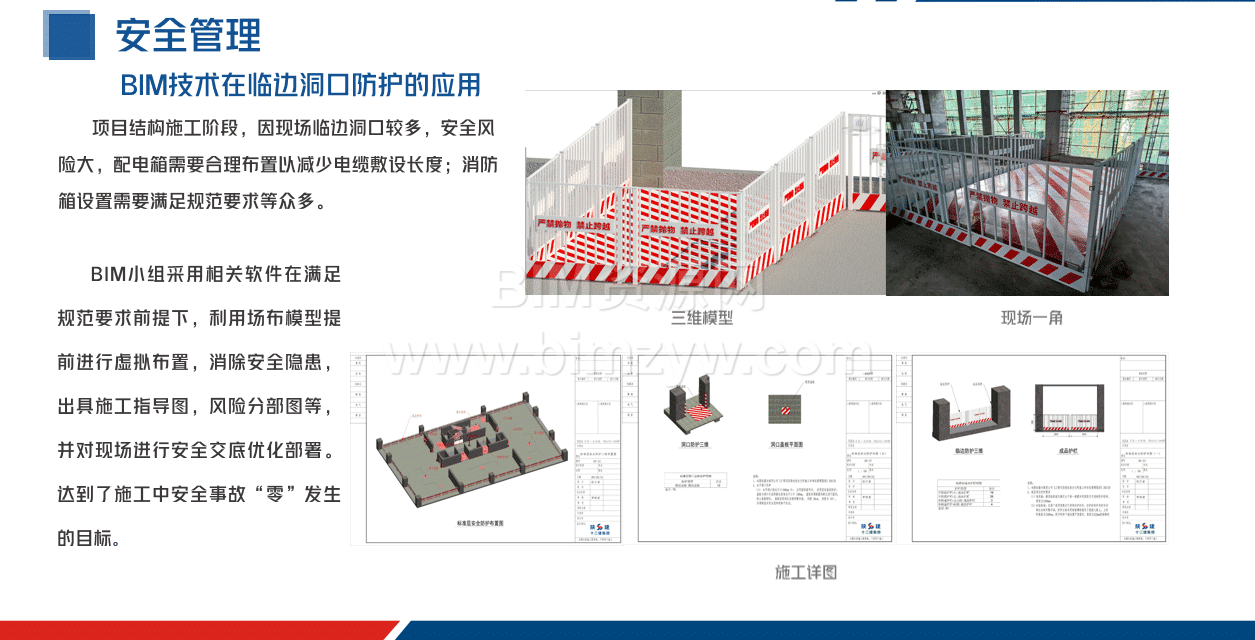

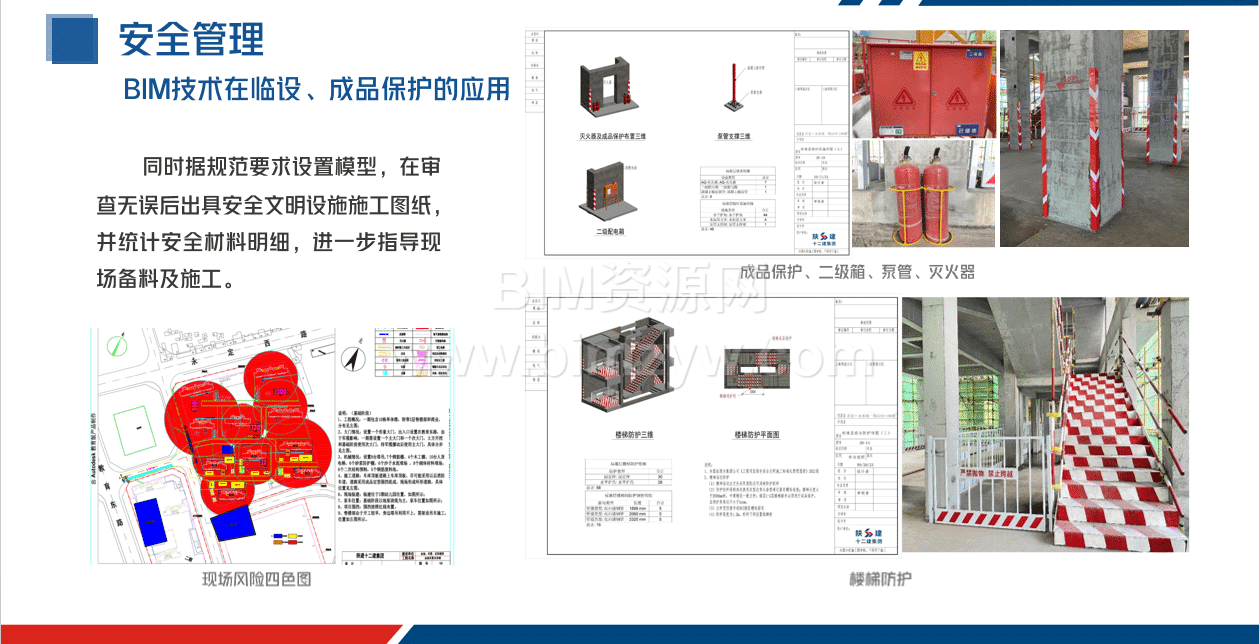

售楼部局部层高 10.2 米,采用 BIM 模板软件进行高支模架体排布与荷载计算,生成计算书、材料明细表及施工方案,经专家论证后严格实施,确保架体安全;对临边洞口、配电箱、消防箱等进行虚拟布置,出具施工指导图与风险分布图,实现安全事故 “零” 发生。

质量创新与专利转化

针对传统后浇带隔挡工艺缺陷,BIM 小组拟定三种创新方案,通过建模模拟与现场调研,最终采用预制弓形混凝土板方案。该方案避免了防水卷材拉裂问题,减少施工工序,提升防水质量与施工效率,成功转化为实用新型专利。

BIM + 智慧工地融合

集成全景监控、质量管理、安全管理、物料管理等 7 大版块数据,打造统一智慧管理平台。实时监测现场环境(温度、PM2.5 等)、能耗与污水排放,使用太阳能智能路灯节能降耗,实现施工全过程 “事前预控、事中管控、事后总结” 的动态监督,降低项目风险。

应用成效:数字化赋能提质增效

通过 BIM 技术的全周期应用,项目取得显著经济效益,累计节约成本约 55.0899 万元。其中,优化施工场地规划节约 7.2 万元,图纸问题整改节约 7.7874 万元,钢筋模板翻样节约 8 万元,二次结构排砖节约 9.2875 万元,机电安装优化节约 22.815 万元。
此外,项目还通过 BIM 技术实现了绿色施工目标,减少资源浪费,提升企业品牌影响力,为后续项目积累了可推广、可复制的 BIM 应用模式。

资源预览

资源下载
资源下载
大小:1.42GB
格式:Revit
版本:Revit2020
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!《版权声明》
0

评论0

请先
BIM资源网将持续为赞助用户提供更多优质的BIM学习素材~
显示验证码
没有账号?注册  忘记密码?

社交账号快速登录
