项目概况:智慧物流园的建设痛点与BIM破局

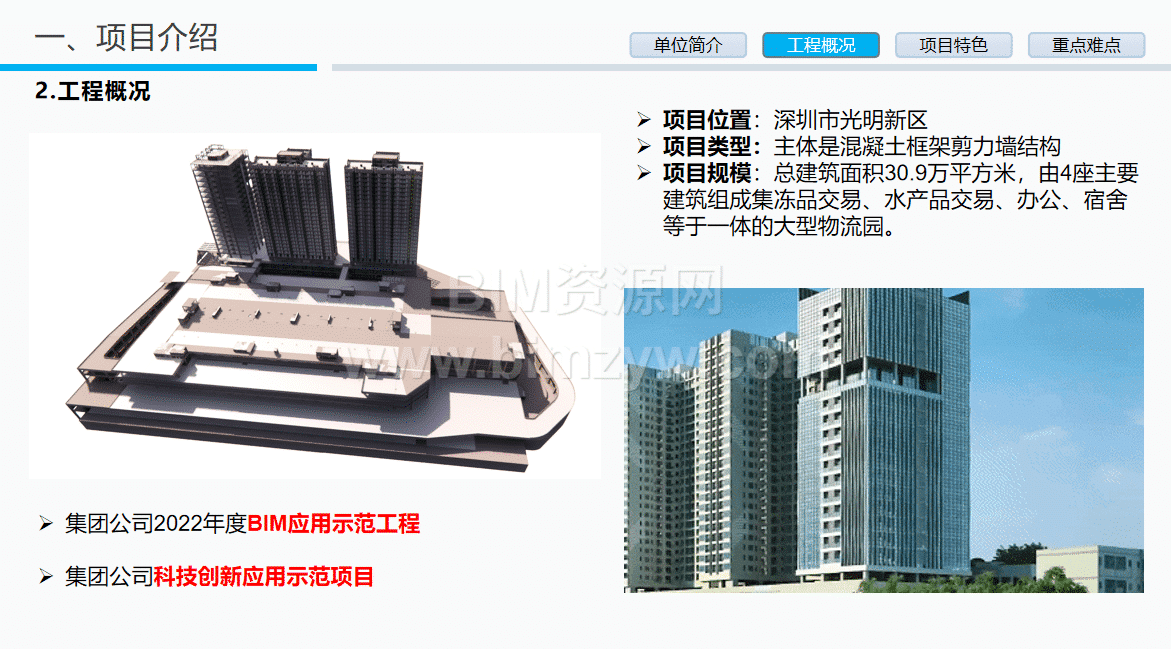

项目总建筑面积30.9万平方米,是集冻品交易、水产品交易、办公、宿舍于一体的大型智慧物流园,也是深圳市重大民生工程和国际食品谷储备项目。项目以“500天完成700天工作量”的高强度工期推进,面临诸多核心痛点:临建场地仅5000平方米,空间利用压力大;图纸变更达60次,多专业深化协调难度大;需满足12种车辆通行需求,净空与动线要求严苛;涉及冷库、消防、弱电等多个专业,管线密集碰撞风险高。
为破解这些痛点,项目以BIM技术为核心,构建“全专业建模+深化优化+智慧协同”的数字化管理体系,覆盖图纸审查、管线优化、施工策划、智慧管控等全环节,实现提质增效与风险预控。
BIM实施基础:标准化体系与全维度支撑
专业团队与组织架构
搭建“公司BIM中心+项目BIM小组”的两级组织架构,设置BIM总指挥、技术负责人、各专业BIM工程师等岗位,明确建模、深化、应用等职责分工。建立BIM例会制度与三级审核机制(专业负责人→项目BIM负责人→公司BIM负责人),严把模型与成果质量关。
标准化与软硬件配置

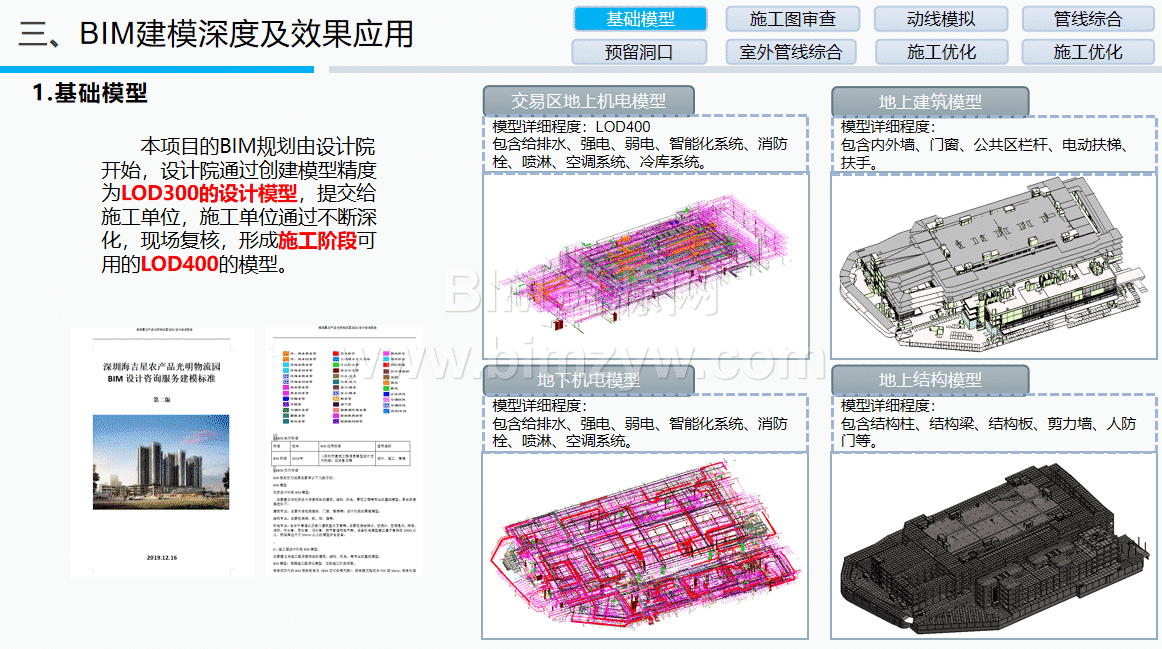

制定《BIM建模标准》《实施方案》等系列文件,规范模型命名、深度(LOD400)、交付格式等要求;硬件配置8台台式工作站、2台移动工作站及无人机等设备,满足多场景建模与现场巡查需求;软件整合Revit、Navisworks、Lumion、品茗BIM施工策划等工具,覆盖建模、碰撞检测、施工模拟、可视化展示等全流程。
全员BIM培训体系
通过“星火·海吉星讲堂”开展分阶段培训,内容涵盖BIM基础知识、土建/机电建模、管综优化、施工模拟等,实现从新员工入门到项目骨干实操的全层级能力提升,确保BIM技术落地应用。
核心应用赏析:BIM破解物流园建设关键难题

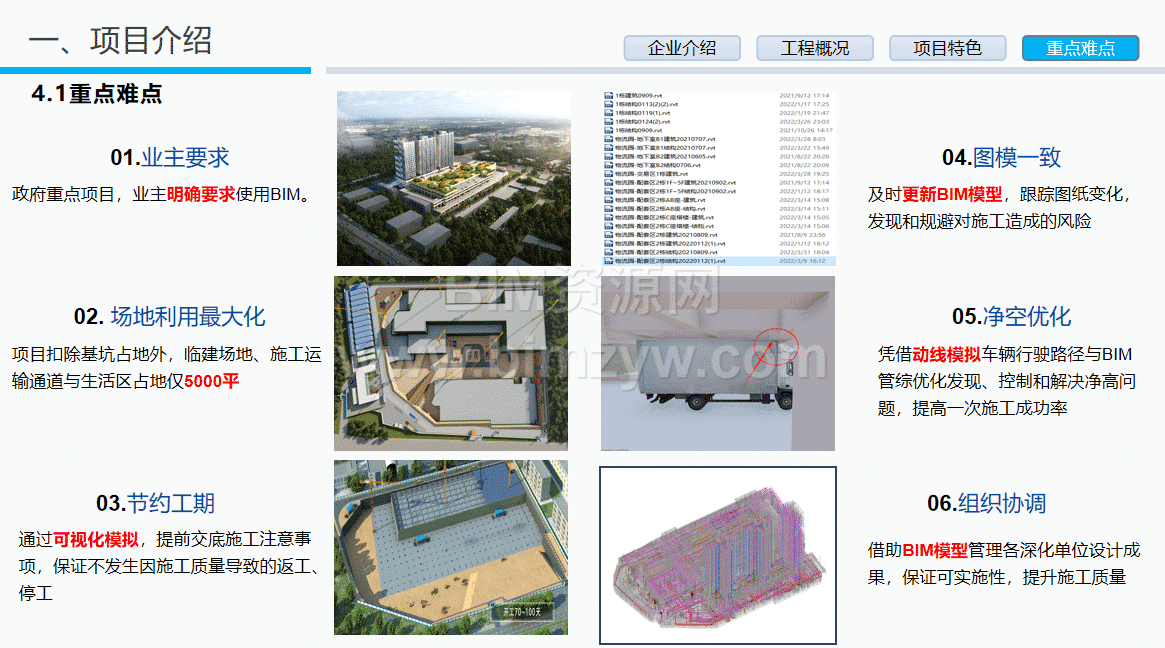

前期策划:提前规避设计与场地风险
-

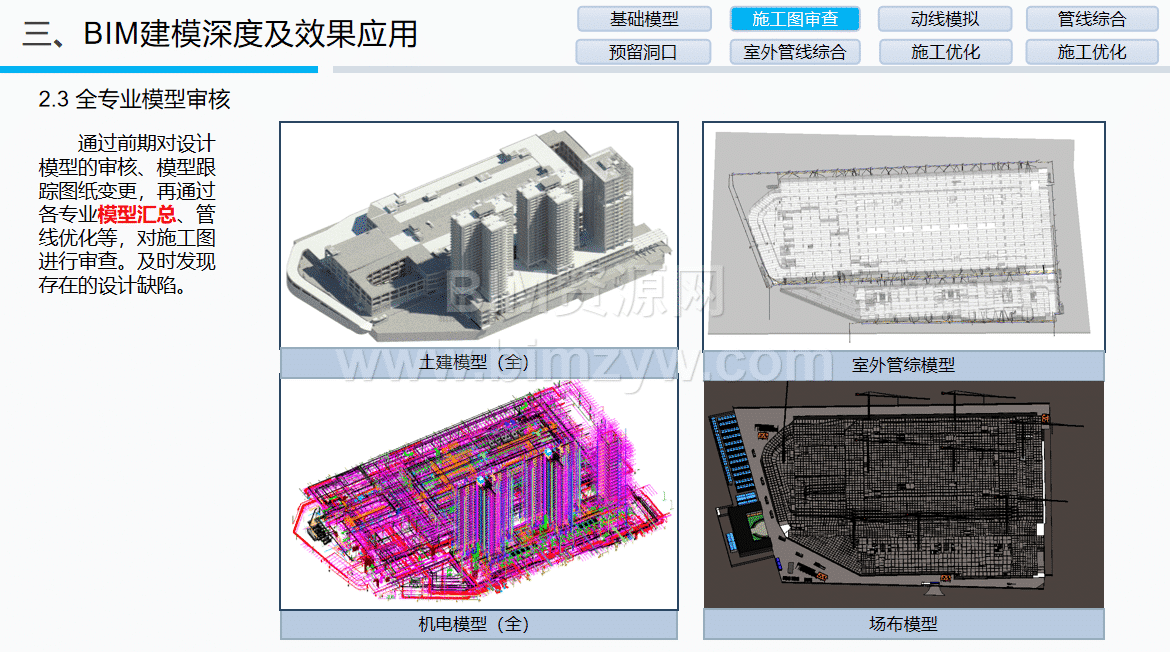

图纸审查与碰撞预控:建立建筑、结构、机电等全专业BIM模型,累计审查出设计问题200余项,发现碰撞点859个,提前与设计沟通优化,避免施工返工,仅碰撞问题处理就节约成本38.6万元。例如,通过模型发现地下室防火卷帘盒安装空间不足问题,及时推动设计变更,预留充足施工时间。
-

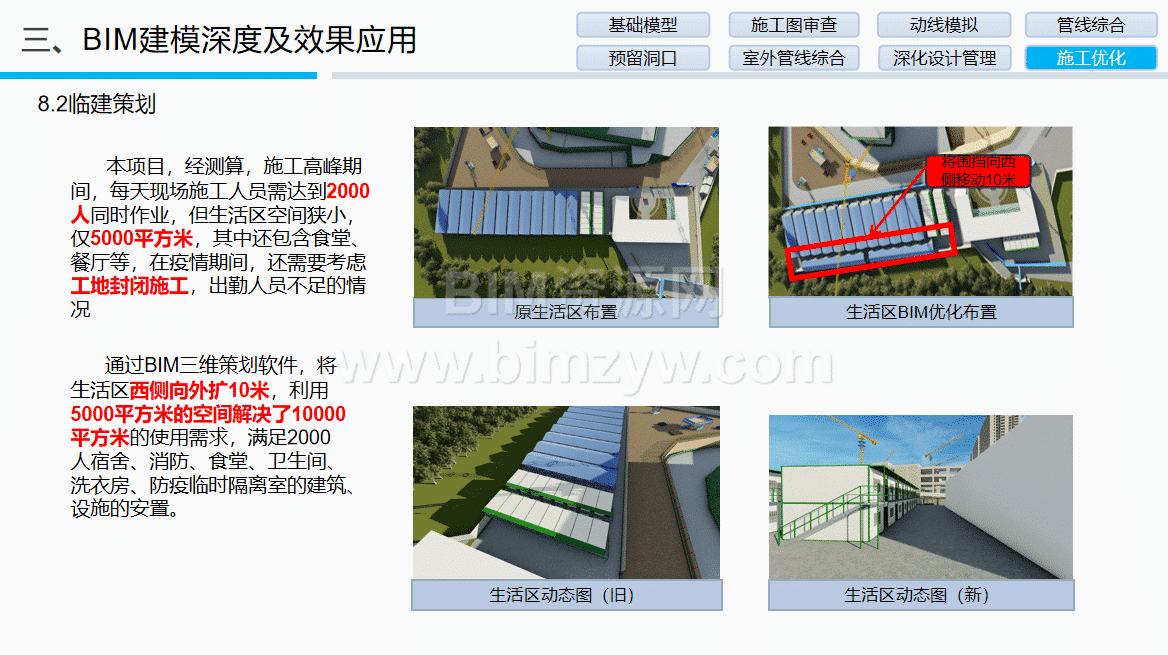

动态场地与交通策划:利用BIM软件模拟不同施工阶段的场地布置,将生活区向西外扩10米,在5000平方米空间内满足2000人住宿、食堂、防疫隔离等需求;针对基坑周边红线狭窄的问题,设计“C”型环场道路,满足施工车辆通行与消防要求。
-
动线与净空优化:通过BIM动线模拟发现交易区三层南侧净高仅3.4米,不满足冷链车3.6米通行要求,优化主梁高度并设置穿梁套管,确保5万平方米空间正常使用;地下室管线优化后净高提升20%,充分利用梁窝空间实现管道翻弯,满足车辆通行需求。
深化设计:破解复杂节点与管线难题
-
管线综合精准优化:针对地下室报警阀间7根喷淋主管、1根给水主管密集排布的问题,通过BIM管综优化调整管道走向,提前预埋套管,净高提升30%,节省费用4万元、工期7天;变电所门前通道通过管线分层排布,解决80米管道与60平方米桥架的空间冲突,节约成本5万元。
-
预留洞口精准管控:基于管综成果生成预留洞口图,减少后期开洞511个,直接经济效益达17.5万元;二次结构施工前优化机电管线与构造柱位置,提前预留设备运输与管道穿行洞口,避免二次开洞造成的材料浪费。
-
复杂节点深化落地:对冷库、消防泵房等专业节点进行BIM深化,例如调整生活给水泵房水箱位置与泵体布局,规划人字钢梯检修通道;优化悬挑脚手架立杆间距与阳角布置,通过受力验算确保施工安全,相关深化图纸获设计与业主认可。
施工优化:提升履约效率与施工质量
-

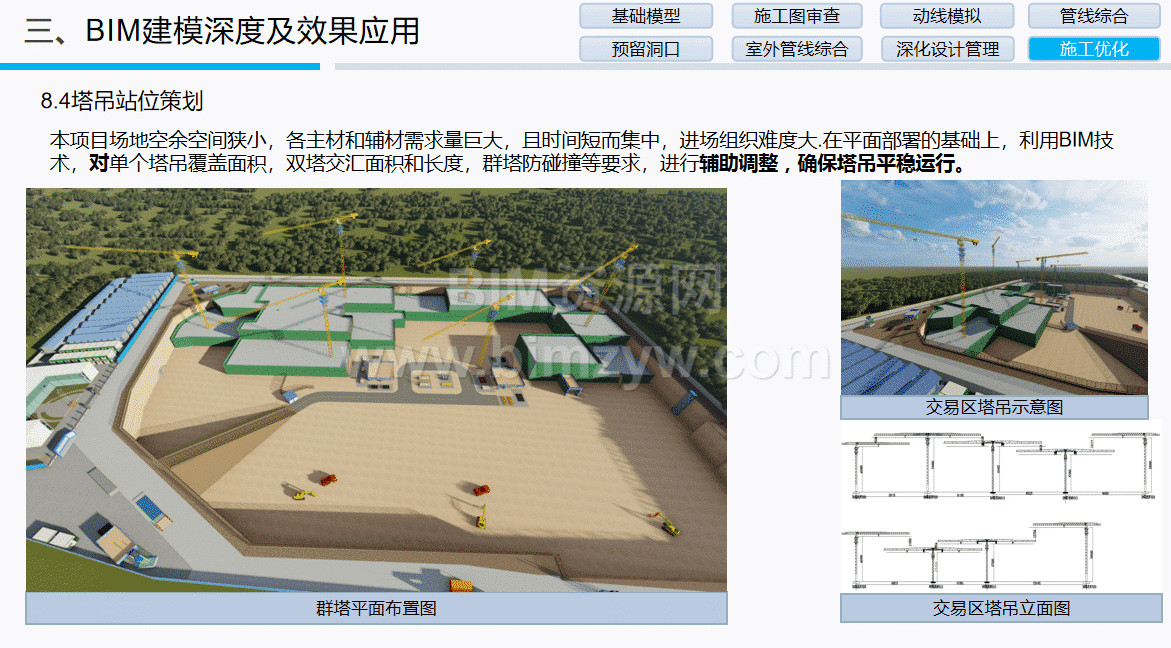

砌体与临建精细化:利用BIM砌体排布软件生成二次结构排砖图,明确构造柱、过梁位置与砌块规格,降低材料损耗,提高砌筑效率;通过BIM三维策划优化塔吊站位,确保群塔覆盖无死角,同时满足防碰撞要求。
-
关键工艺模拟交底:对高支模(最大梁截面1500×1800mm)、大体积混凝土(最大承台厚度2200mm)等危大工程进行4D施工模拟,可视化展示立杆布置、水化热控制等关键要点,向工人精准交底,保障施工安全与质量。
-
室外管线综合优化:针对场地狭小、排水管道密集的问题,通过BIM模型调整污水管路线,增加室外化粪池,解决管线与建筑主体碰撞问题,缩短污水管长度近200米。
创新与集成应用:拓展BIM价值边界
-
性能分析与方案优化:通过BIM模拟取消原设计5处天井,改为货物升降机,既提升垂直运力50%,又减少建筑能耗30%,相关方案获业主与设计采纳。
-
工程量精准核算:通过Excel函数编程优化Revit直出工程量,按国内计量规范分类统计管道、管件用量,既满足材料采购需求,又可作为与业主核对工程量的参考,实现“一个模型两用”。
-
机电管线预制加工:针对场地狭小的问题,采用“BIM深化→工厂预制→现场安装”模式,对标准化管线进行工厂预制,减少现场加工工作量,提高安装效率与精度。
-
专利与技术创新:基于BIM模型优化成果,申报“7”字型卡扣柱钢筋保护层垫块等专利,将数字化优化转化为技术成果。
智慧协同:全维度数字化管控
-
智慧工地集成:接入高支模监测、环境监测、升降机监测等系统,实时监控应力沉降、PM2.5浓度、设备载重等数据,异常情况自动预警;通过塔吊黑匣子与吊钩可视化,预防起重作业安全风险。
-
BIM管理平台协同:借助微瓴智能建造平台,实现安全质量检查、隐蔽工程验收、地磅数据统计等功能,项目各方实时共享资料,形成工作闭环;通过移动端APP,现场人员可随时调取模型、上报问题,提升协同效率。
-
二维码与可视化应用:在复杂节点、工艺样板区张贴二维码,扫码即可查看施工动画、720°全景展示等资料;利用无人机定点巡航与远程监控,实现施工质量、安全文明施工的全方位管控。
应用价值:经济、社会与企业效益三重提升
经济效益显著
通过碰撞检测减少返工、管线优化节约材料、工期缩短降低成本,累计节约费用超140万元,缩短工期125天。其中,碰撞问题处理节约38.6万元,预留洞口优化节约17.5万元,支吊架与管线优化节约10万元。
社会效益突出
项目作为民生工程,通过BIM技术保障500天高效履约,提前服务深圳西部990万常住人口的生鲜农产品供应需求,有效稳定物价、完善城市物流配套,彰显数字化建造的民生价值。
企业效益与行业示范
形成一套物流园项目BIM应用标准,填补集团相关业务空白;培养一批兼具专业知识与BIM技能的复合型人才,为后续项目输出经验;项目作为集团BIM应用示范工程,为申报鲁班奖、QC成果提供有力支撑,树立智慧物流园数字化建造标杆。
案例总结:BIM引领物流园建造数字化转型
本项目的实践证明,BIM技术不仅能有效破解智慧物流园场地紧、工期短、专业杂、要求高的核心痛点,更能通过标准化建模、精细化深化、智慧化协同,实现施工全周期的风险预控、效率提升与质量保障。从图纸审查到管线优化,从施工策划到智慧管控,BIM技术贯穿始终,为物流园项目的精益建造提供了核心支撑。
未来,随着BIM与物联网、大数据的深度融合,将进一步拓展智慧物流园在运维阶段的应用价值,推动物流基建行业向数字化、智能化转型。
