资源包含内容
(1)《BIM技术助力文教园项目精益建造》汇报PPT

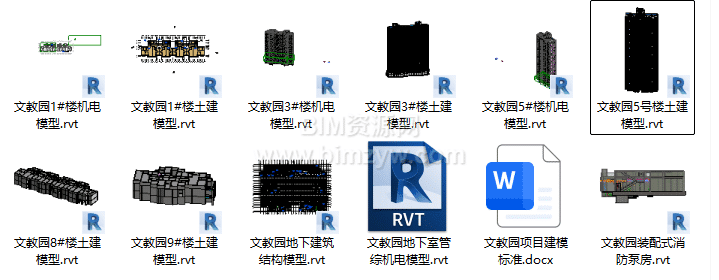

(2)1号、3号、5号、8号、9号楼土建BIM模型
(3)1号、3号、5号楼机电BIM模型
(4)地下建筑结构及地下室管线综合BIM模型
(5)装配式消防泵房BIM模型
(6)文教园项目BIM建模标准文档

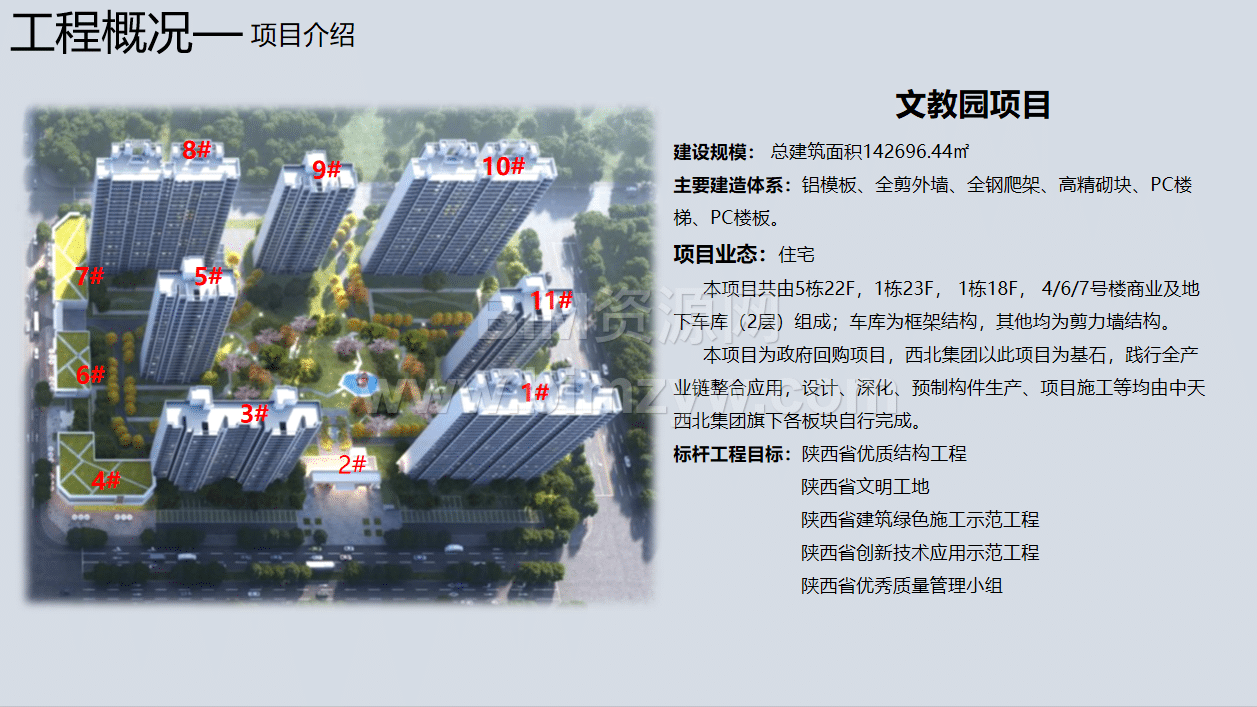

.27万平方米,包含高层住宅、商业及两层地下车库,采用铝模板、全剪外墙、全钢爬架、高精砌块、预制楼梯和叠合楼板等建造体系。
作为政府回购住宅项目,工程面临固定总价下的成本压力、工期紧张及多专业穿插协调难题。团队以BIM为主线,将设计精审、模块化深化、集中加工和信息化管理结合,探索住宅项目精益建造的落地方法。
设计精审与模块化深化

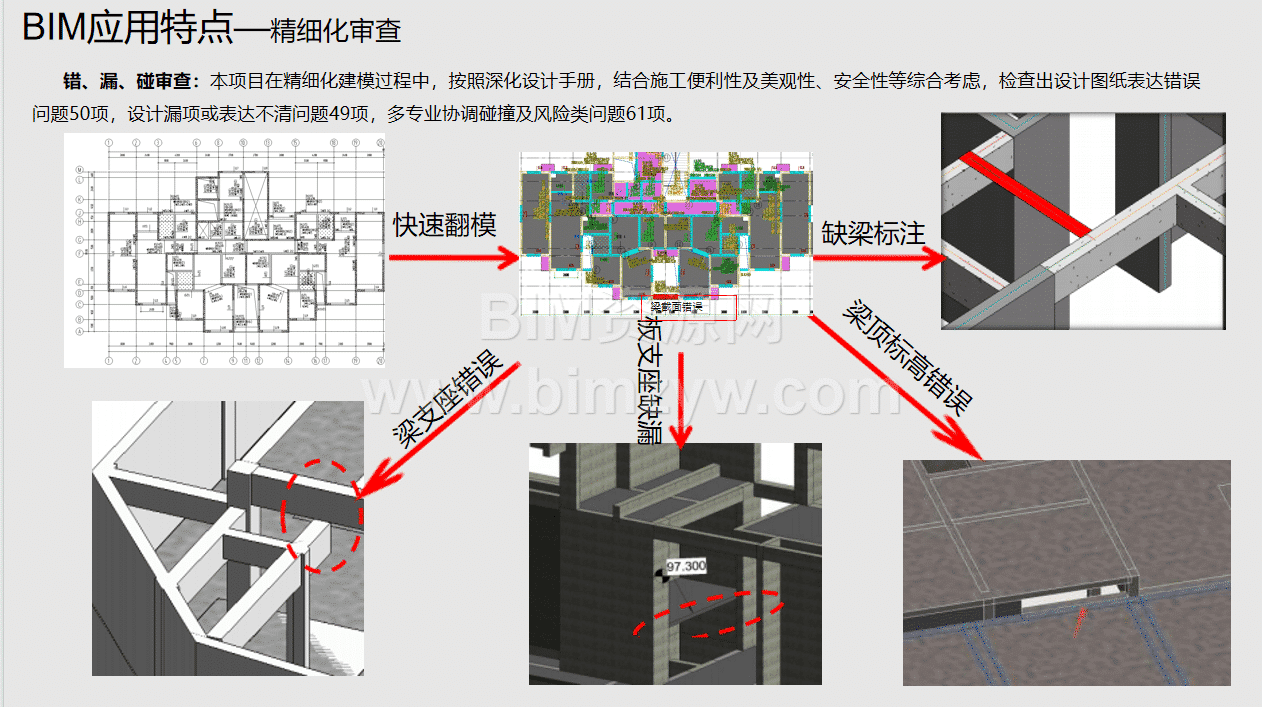

项目从设计初期介入,将设计优化、图纸精审和BIM深化结合,提前检查结构节点、专业碰撞及施工风险。汇报资料显示,项目检查出设计表达错误50项、漏项或表达不清49项,以及多专业协调碰撞和风险问题61项。

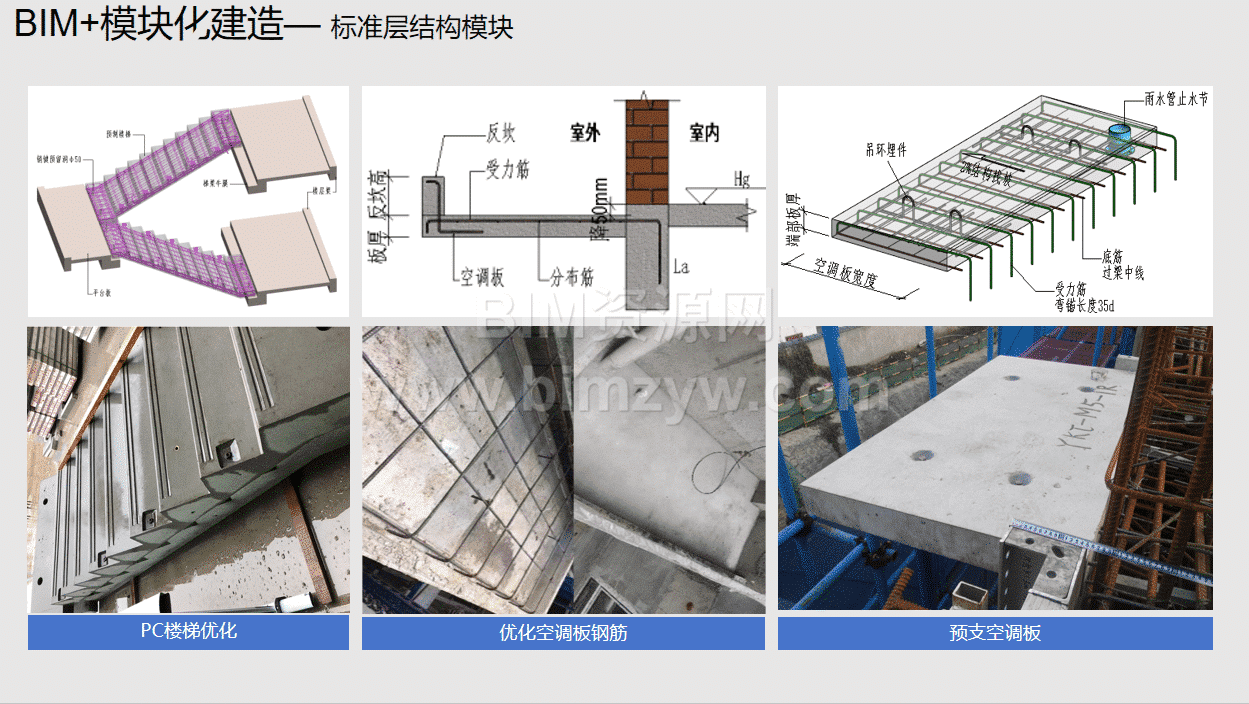

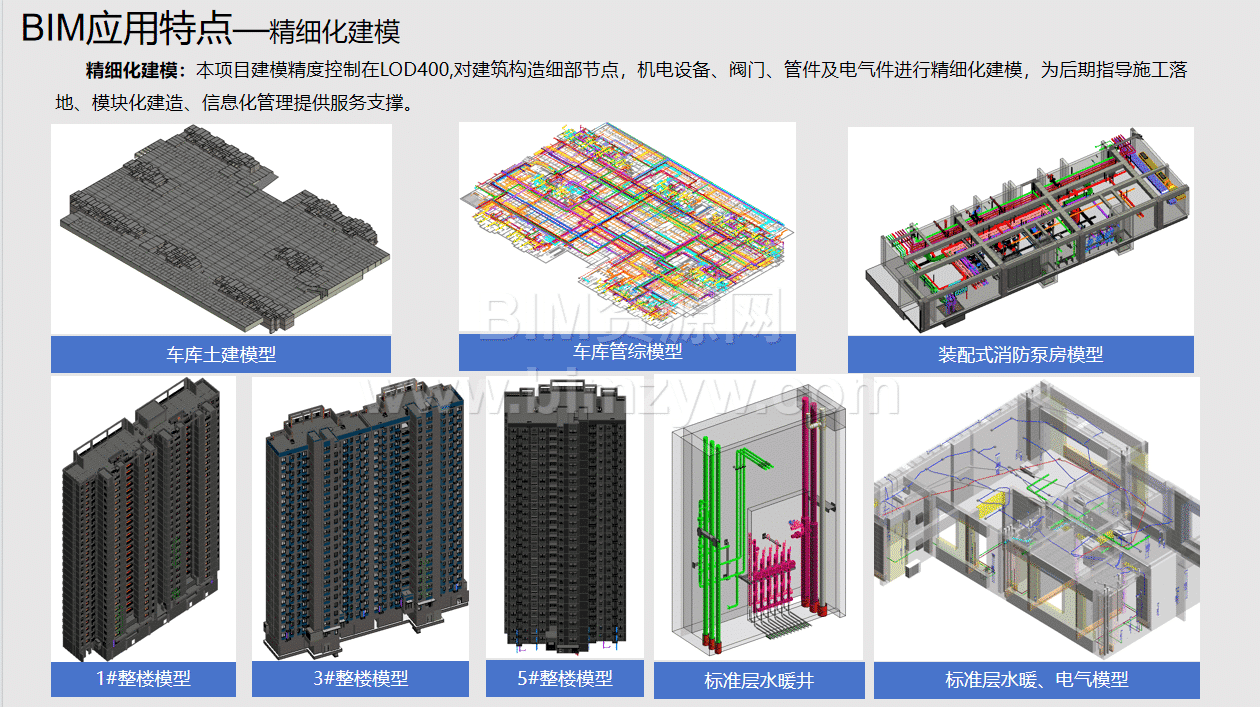

模型深化精度控制在LOD400,覆盖标准层结构、水暖、电气、管井、地下室管综及装配式消防泵房。团队形成统一出图标准,前期开展7项深化设计,出具105份深化图纸,为预留预埋、材料备料和现场安装提供依据。
集中加工与流水穿插施工
项目围绕“集中加工、专业流水、穿插施工”组织生产,设置木工、水电安装、钢筋及小型构件等集中加工车间,减少现场零散作业。

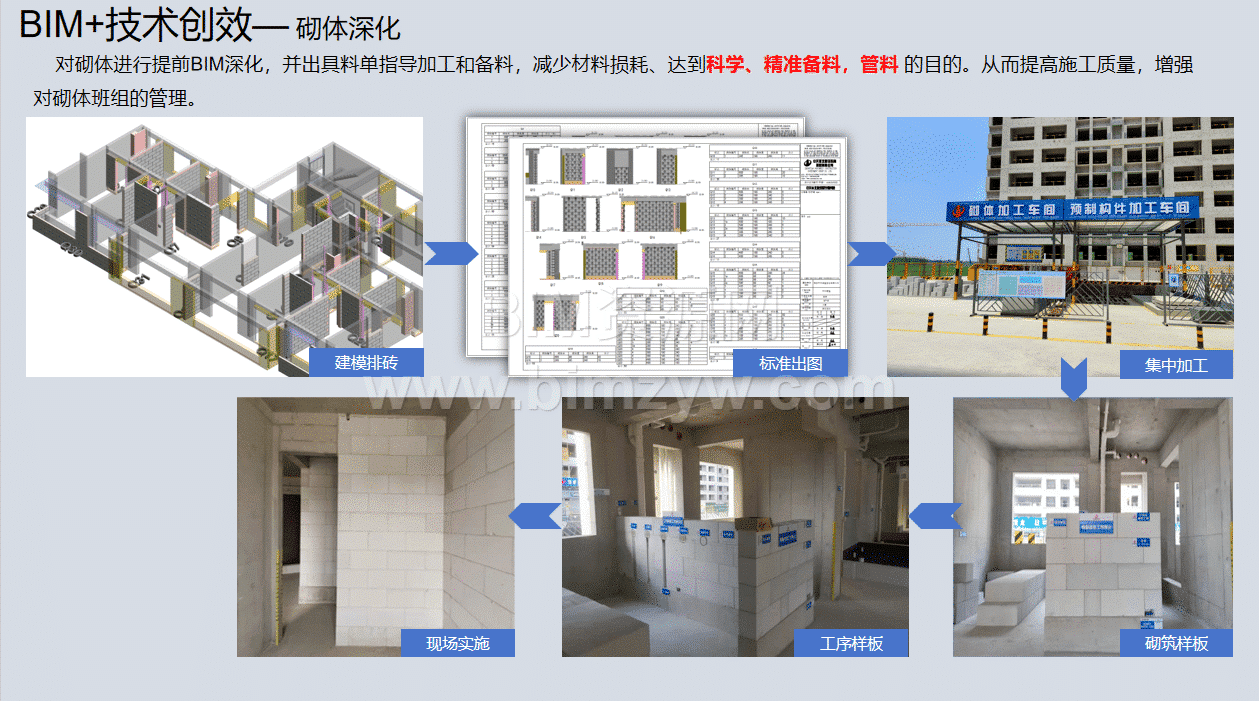

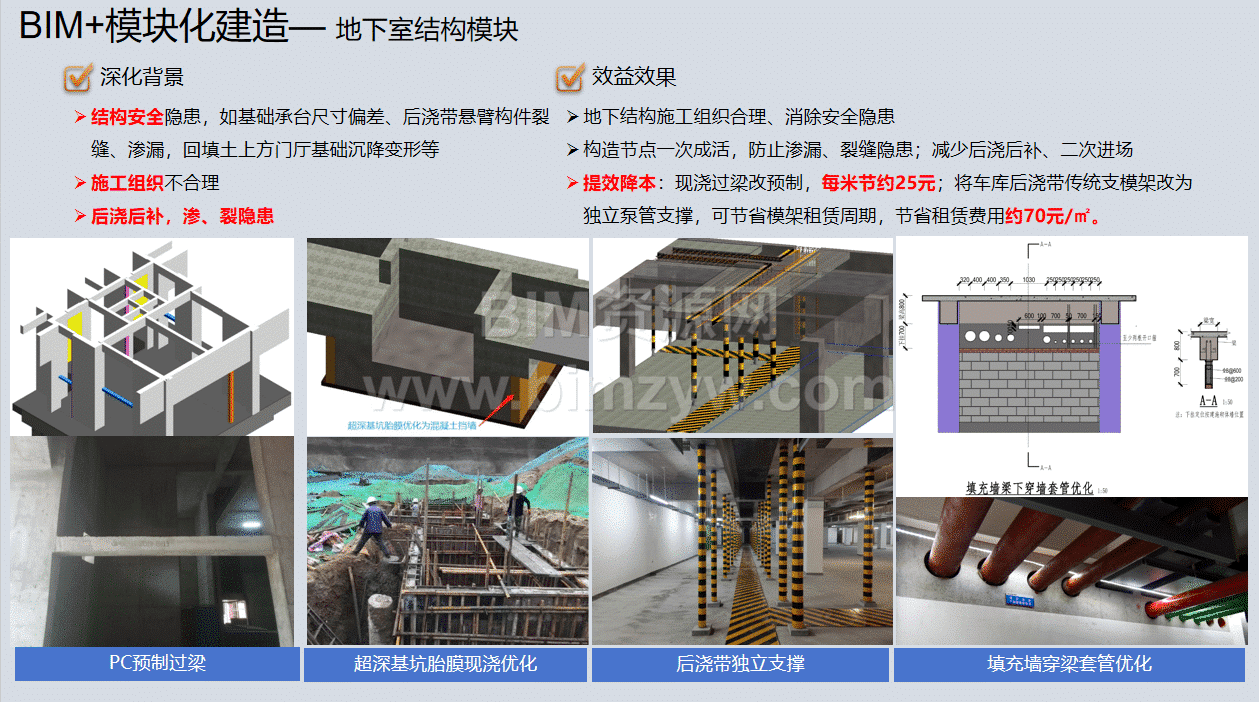

砌体深化通过排砖模型输出料单,指导切割与备料;钢筋深化针对梁柱、暗柱及悬挑梁等复杂节点进行放样,并结合下料软件控制材料损耗。针对顶部跨空梁与爬架冲突,团队通过模型模拟研发独立支撑方法,减少架体搭拆对关键工期的影响。
信息化管理与应用成效
项目将劳务、安全、设备、施工、技术和质量验收纳入信息化平台,通过移动端反馈、二维码巡更及整改记录实现过程追踪。材料云平台则联动采购计划、进出库验收、库存盘点和结算,辅助控制物资消耗。
根据PPT汇总,项目通过BIM及相关优化措施创造经济效益约657.31万元,较计划工期节约25天。其中,施工图精审节约直接成本约550.61万元。
资料下载价值
这套资料适合用于住宅BIM深化、地下室管综、装配式泵房及精益施工管理学习。下载后可对照土建、机电模型与汇报PPT,梳理设计优化如何转化为加工图纸和现场施工措施,为BIM工程师、施工技术人员及项目管理人员开展项目汇报、企业培训和方案编制提供参考。
