(1)《数字集成,智慧建造——打造高品质智能产业园》汇报PPT
(2)产业园建筑、结构及1至6号楼机电模型
(3)地下车库两层机电模型
(4)叠合板拆分、重量分析及分区吊装模型
(5)支模架、精益穿插及屋面节点深化模型
(6)项目渲染图片及PPT内嵌演示视频
模型以Revit 2020版本为主,另含Revit 2018版本的二次结构放线工具模型。
项目概况
本案例为智慧经济产业园(云上经济示范园)北地块。园区占地约35010平方米,总建筑面积约18.56万平方米,包含6栋建筑,最高22层,最大建筑高度99.9米,规划建设创新服务中心、中小企业孵化楼宇及研发楼等设施。
项目采用EPC管理模式,围绕多楼栋接口、装配式施工和狭小场地组织等问题,开展多专业BIM协同与数字化管理。
数字集成与多专业协同
项目依托DDE智能建造一体化平台和三局云锦平台,统一建模标准、样板库与族库,通过工作集和模型链接完成建筑、结构、机电、钢结构及装配式专业提资。
PPT展示了组织分工、模型审查、深化出图和现场反馈流程,适合用于学习产业园BIM策划及EPC设计施工协同,理解模型数据如何服务现场管理。
装配式深化与构件“零存放”

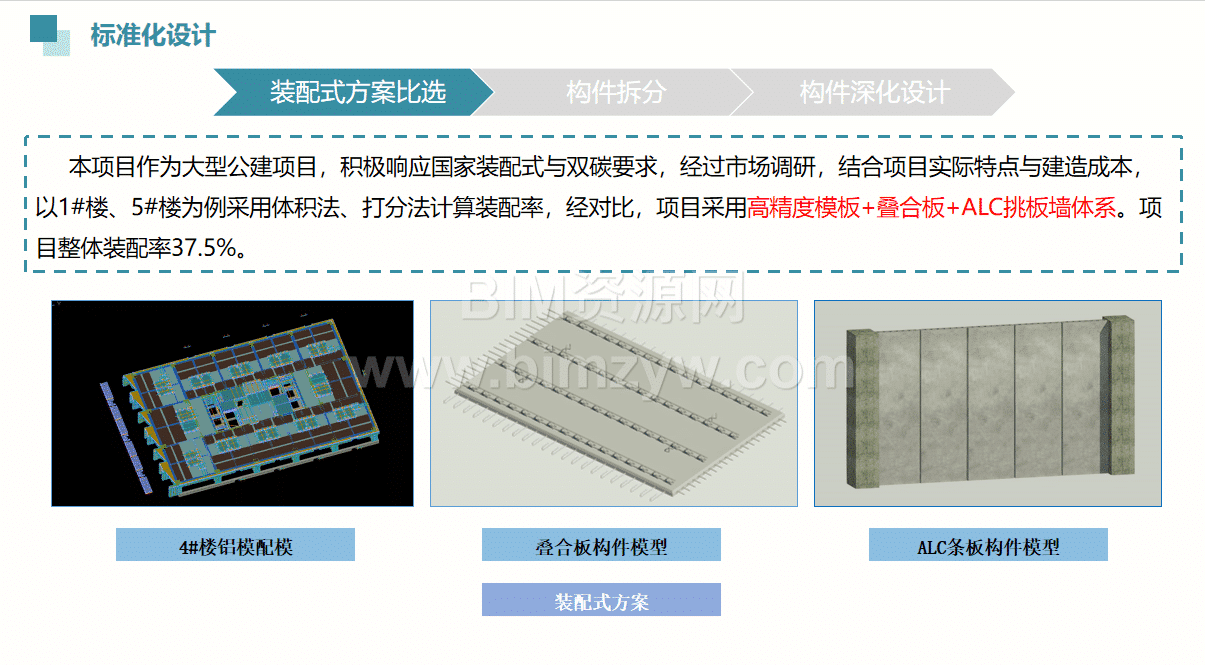

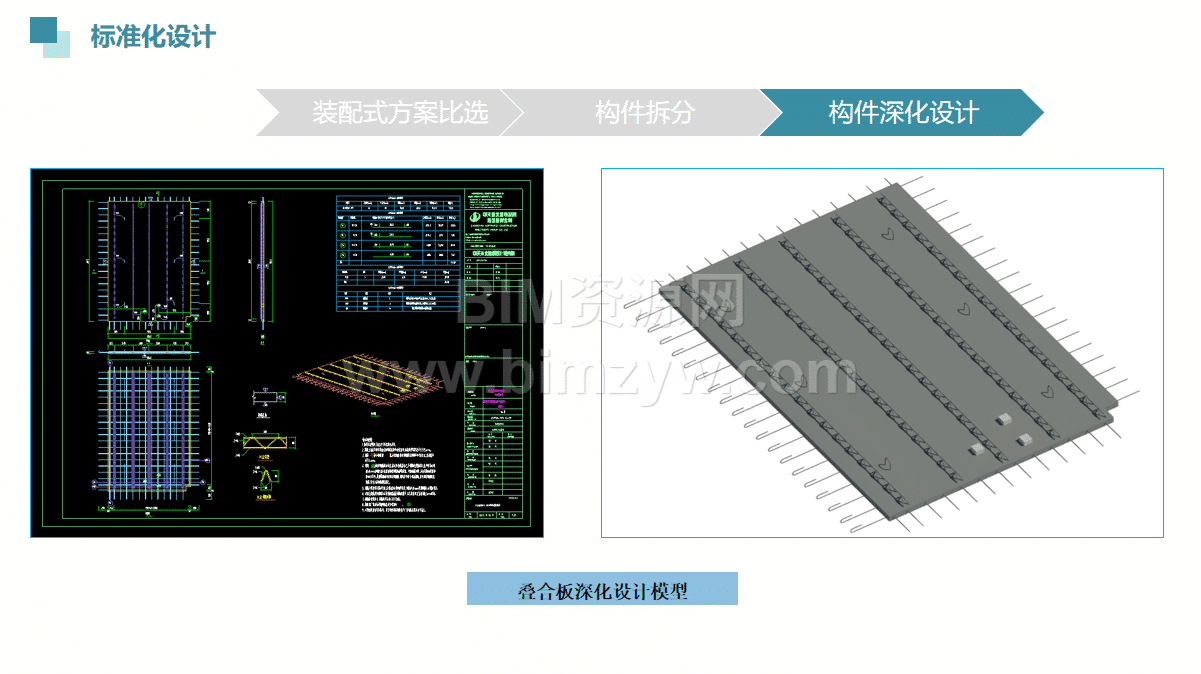

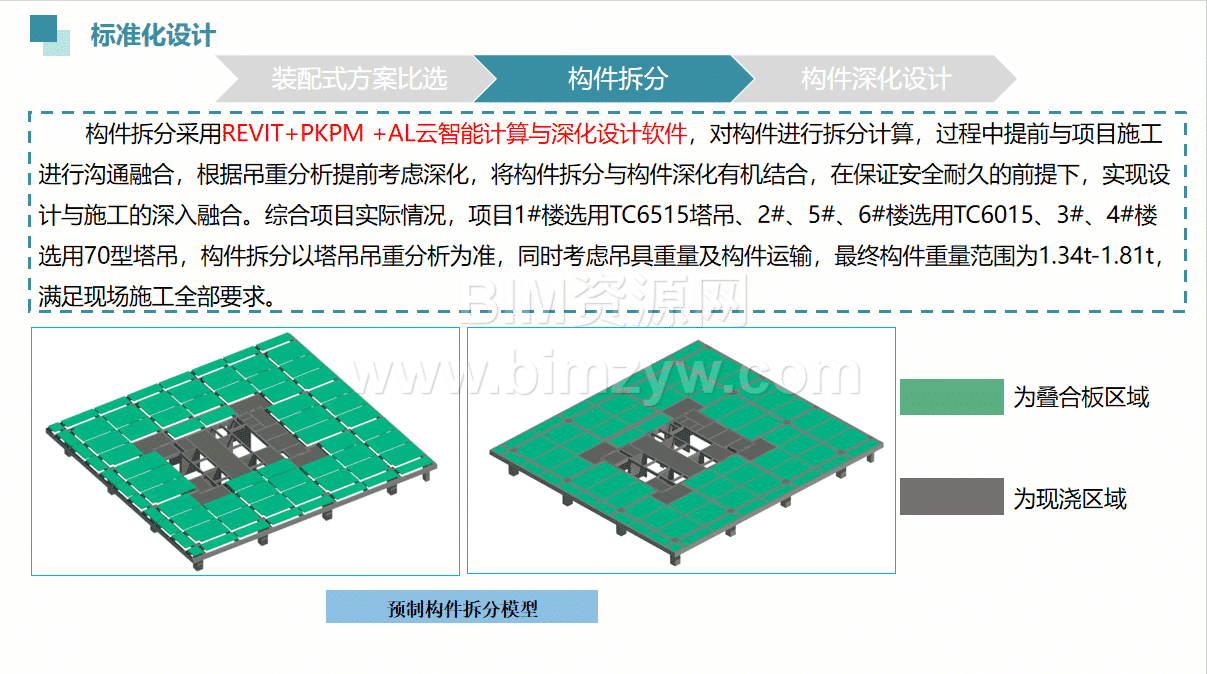

装配式应用是本套资料的重点。项目结合高精度模板、叠合板和ALC条板体系,整体装配率达到37.5%。团队通过构件拆分、重量统计和塔吊吊运能力分析,协调深化设计与现场吊装条件。

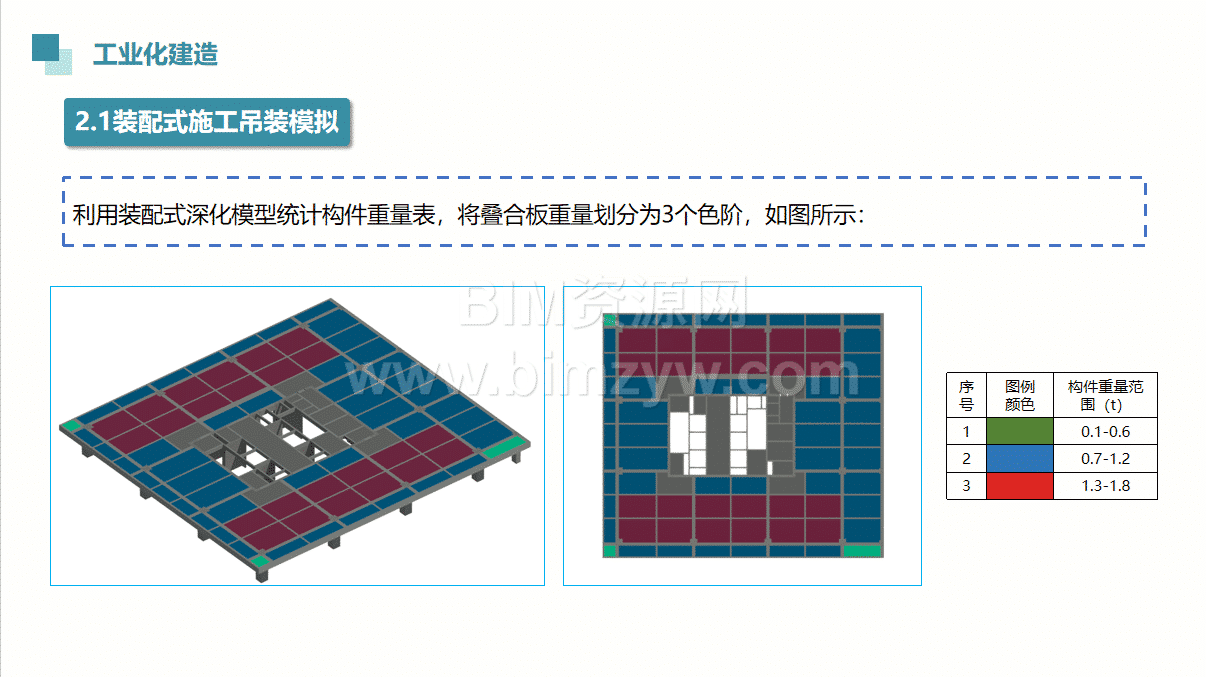

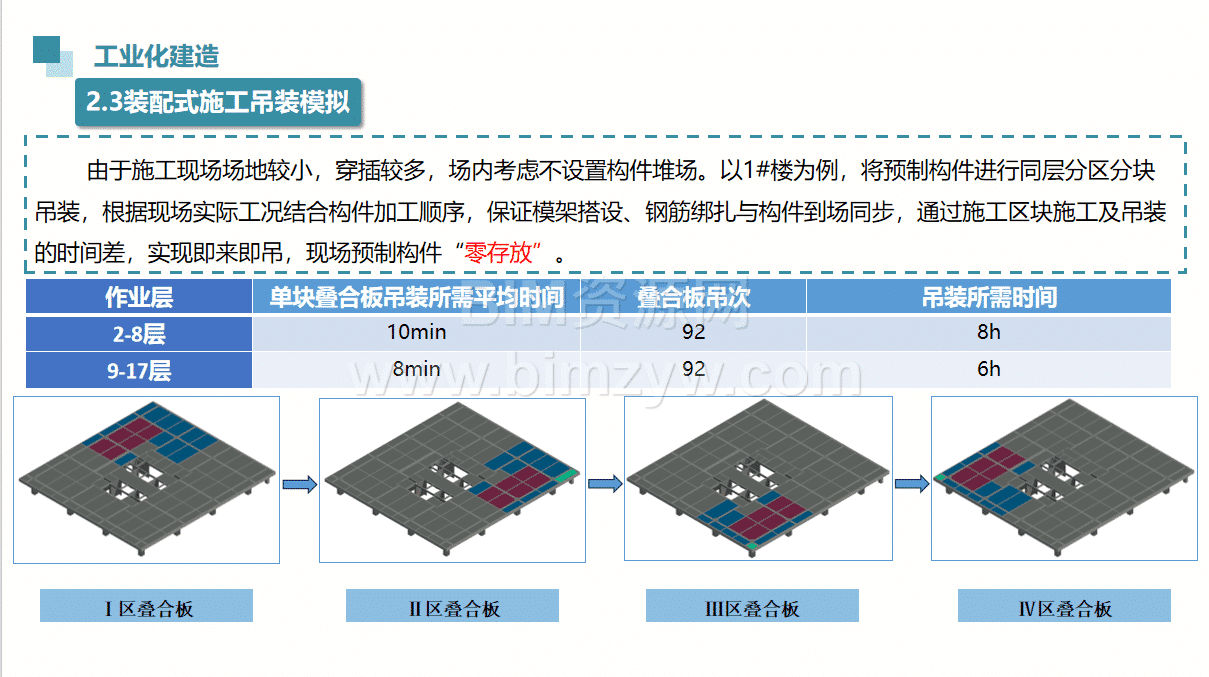

针对场地狭小的问题,项目采用同层分区分块吊装,将构件加工、运输与模架搭设、钢筋绑扎同步安排,实现“即来即吊”。配套叠合板模型可用于研究构件拆分、吊装分区和施工节拍。
支模体系与精益穿插

项目通过BIM模拟盘扣架排布,提前处理主次梁交界、斜梁及框架柱周边支撑节点。优化后的支模体系节约周转架料总量约三分之一,并结合高支模智能监测保障施工安全。

资料还展示N-12精益穿插模型、地下室场地转换、屋面排砖及设备基础节点。机电深化完成碰撞分析和净高优化,其中三类管线碰撞合计645处,为学习管综调整提供具体案例。
资料下载价值
根据PPT总结,项目通过BIM辅助设计与施工,成本节约约2%,工期节约约45天。资源包保留了建筑、结构、机电及专项深化模型,便于对照汇报内容查看实际做法。
正在寻找产业园BIM模型、装配式叠合板深化、盘扣支模架模型和精益穿插案例的用户,可下载本资料进行系统学习,适合BIM工程师、施工技术人员及建筑类院校师生用于项目汇报、企业培训和方案参考。
