《公路工程施工监理规范》JTG G10-2016 核心内容总结

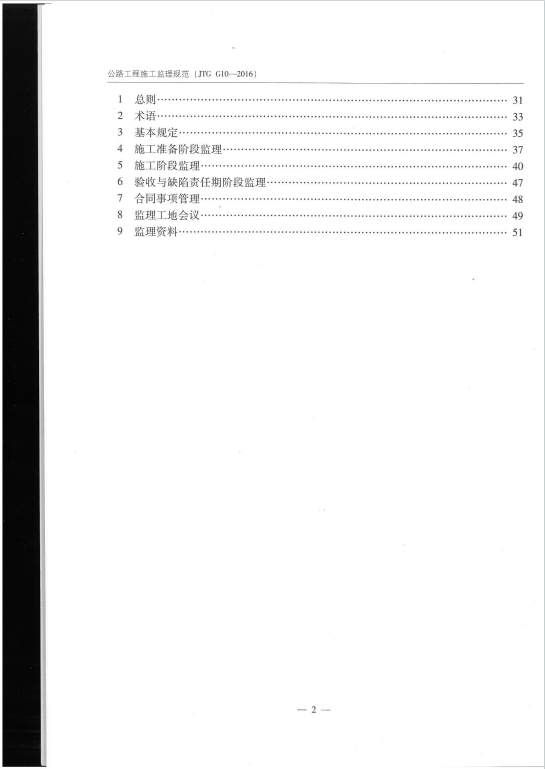

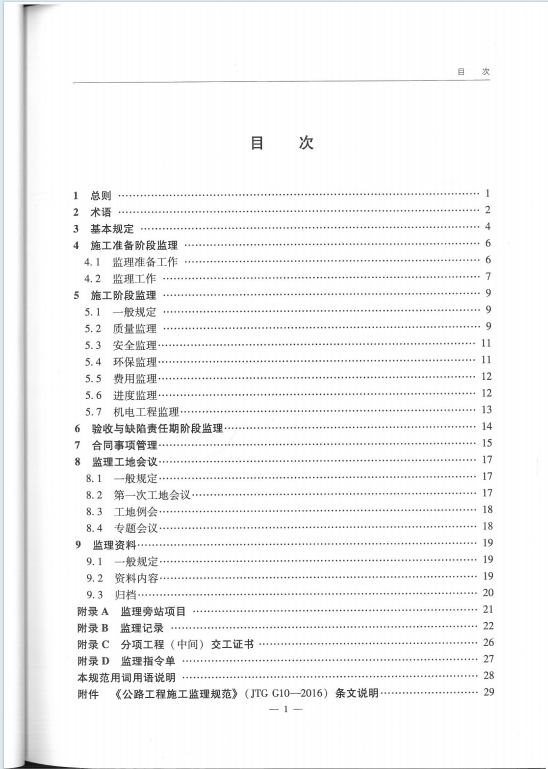

  1. 规范概况
    • 实施与替代:2016 年 10 月 1 日起施行,替代 JTJ G10-2006,由交通运输部发布,日常管理与解释由北京市道路工程质量监督站负责。
    • 结构调整:共 9 章 4 个附录,将原 “合同其他事项管理” 单列为第 7 章 “合同事项管理”,原 “公路机电工程监理” 调整为第 5.7 节,同时精简旁站、抽检项目及内业工作量,强化监理质量安全否决权。
  2. 监理体系与基本规定
    • 机构与人员:所有公路项目均设总监办,100km 以上高速、一级公路可设驻地办;实行总监负责制,高速及一级公路按每年每 7500 万元建安费配 1 名监理工程师,可按 0.8~1.2 系数调整,变更总监或监理工程师需建设单位书面同意。
    • 职责划分:总监办负责审批施工组织设计、签发开工 / 停工 / 复工令、组织工程质量评定等;驻地办负责审批月进度计划、组织分项工程交工验收、核算工程量等。
    • 工作原则:遵循公正、科学、诚信、自律原则,监理机构对质量安全问题有否决权,未整改合格不得进入下道工序或计量支付,宜推行信息化管理。
  3. 各阶段监理工作要点
    • 施工准备阶段:总监主持编制监理计划,技术复杂工程需编监理细则;审查施工组织设计、核查施工单位质量安全环保体系、参与设计交底与交桩复测,具备条件后由总监签发开工令。
    • 施工阶段
      • 质量监理:以巡视为主(主要工程每日不少于 1 次),按附录 A 开展旁站,对主要原材料抽检频率不低于施工检验频率的 10%,关键项目抽检不低于 20%;隐蔽工程需验收合格方可进入下道工序,驻地办负责分项工程交工验收,总监办组织单位工程和合同段质量评定。
      • 安全与环保监理:审查安全专项方案及风险评估报告,核查特种作业人员资质,建立安全监理台账;监督施工单位落实环保措施,对违规行为要求整改或停工。
      • 费用与进度监理:以质量合格为计量支付先决条件,建立计量支付台账;审批施工进度计划,对进度滞后项目要求整改,必要时调整计划。
      • 机电工程:额外需监理软件开发测试、系统功能检验及试运行,核查备品备件数量与质量。
    • 验收与缺陷责任期:审查交工验收申请、编写监理工作报告;缺陷责任期内监督遗留问题整改,确认质量缺陷责任与修复费用,期满后签发缺陷责任终止证书。
    • 合同事项:审查工程分包,处理工程变更、延期、索赔等事项,协调合同争端,核定价格调整与计日工。
  4. 监理会议与资料管理
    • 工地会议:包括第一次工地会议(开工前由总监主持)、每月一次的工地例会及专题会议,会议纪要需各方签认,议定事项按监理程序办理。
    • 监理资料:涵盖监理管理、质量、安全、费用进度等类文件,需齐全真实,及时归集归档,监理日志、巡视 / 旁站 / 抽检记录需按附录格式填写并审核,监理月报与工作报告需按规定内容编制并移交建设单位。
资源下载
下载价格8.00
本站资源来源于用户上传,版权归原作者所有,本站只收取管理维护费用,若您的权益受到侵害,请尽快 发起投诉
大小:18.64MB
格式:pdf
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!《版权声明》
0

评论0

请先
BIM资源网将持续为赞助用户提供更多优质的BIM学习素材~
显示验证码
没有账号?注册  忘记密码?

社交账号快速登录
