随着粤港澳大湾区基础设施建设的推进,珠海机场改扩建项目成为了备受瞩目的重点工程。该项目不仅是珠海市交通枢纽升级的关键一环,更是建筑行业应用BIM技术(建筑信息模型)进行全生命周期管理的典范案例。本项目旨在打造一座兼具功能性与艺术性的现代化航站楼,并争创中国建筑行业工程质量最高荣誉——鲁班奖

工程概况与高标准建设目标

珠海机场改扩建工程(一标段)位于广东省珠海市金湾区三灶镇,紧邻现有航站楼与珠海航站之间。该项目属于大型公共建筑,总建筑面积约18.7万平方米 。作为一项工期紧、任务重的工程,合同工期设定为720个日历天,不仅要满足设计和使用的高标准要求,还确立了“杜绝一般及以上生产安全事故”的安全目标,致力于成为全国建设工程项目施工安全生产的标准化工地 。面对复杂的施工环境和严格的质量目标,项目团队全面引入信息化手段,将BIM技术深度融入到从地基处理到屋面网架安装的每一个环节。

攻克地质难题:BIM信息化在桩基工程中的应用

项目位于填海区域,地质条件极为复杂,持力层起伏较大,这对基础施工提出了巨大挑战。传统的地勘报告往往无法完全准确地反映每一个桩位的具体标高,极易导致PHC管桩材料的高损耗 。为了解决这一难题,施工团队创新性地采用了BIM信息化配桩技术。技术人员首先依据地勘报告建立持力层标高的BIM三维模拟地形图,随后结合已完工管桩反馈的实际地质信息,不断修正和完善地形模型 。通过这种动态模拟,工程团队能够精准预判未施工区域的管桩持力层标高,及时调整配桩长度,从而显著降低了管桩的损耗率,实现了成本的精细化控制。

不停航施工与复杂物流的智慧化调度

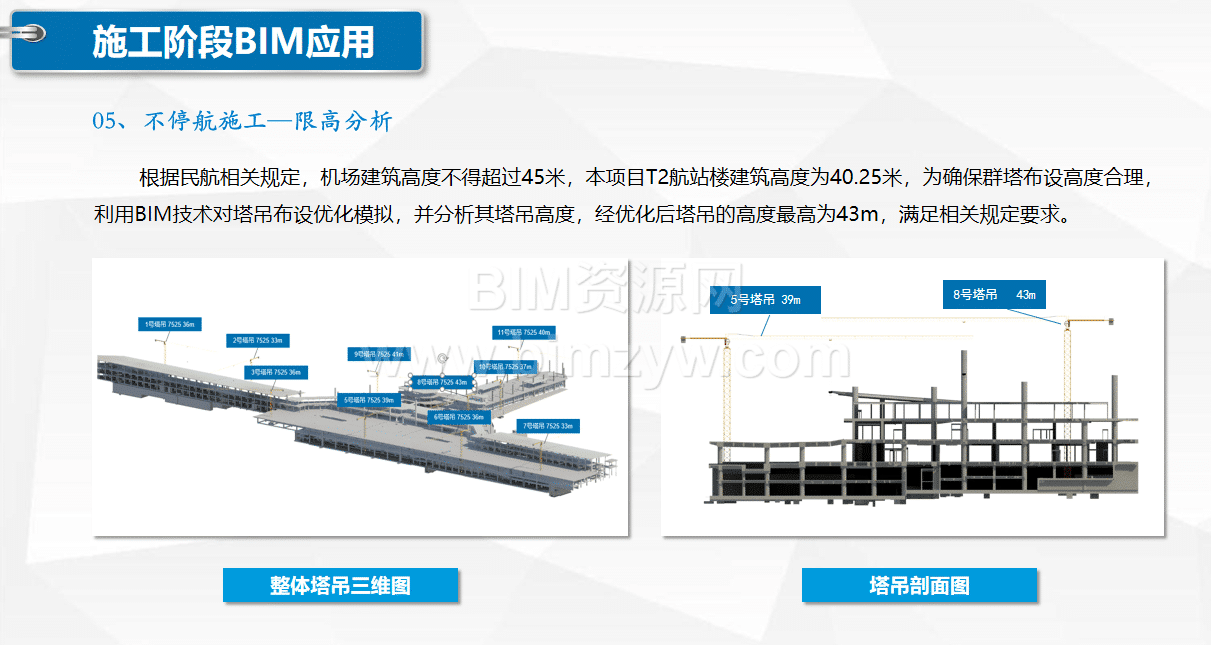

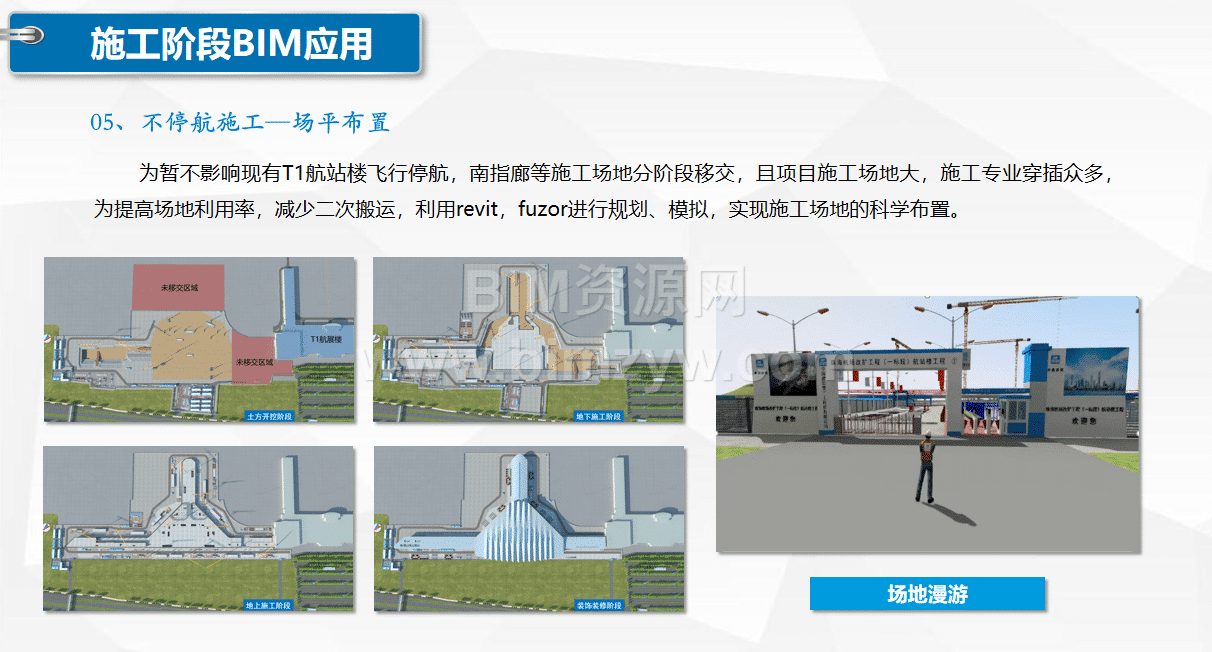

本工程的一大核心难点在于必须在不停航的状态下进行施工。项目紧邻现有T1航站楼,且西指廊与在建国际楼相接,施工区域限高严格控制在20至45米之间 。为了确保机场的正常安全运行,项目部利用BIM技术对塔吊布置、夜间施工灯光以及声噪控制方案进行了深度分析和模拟,有效避免了施工对航班起降的干扰

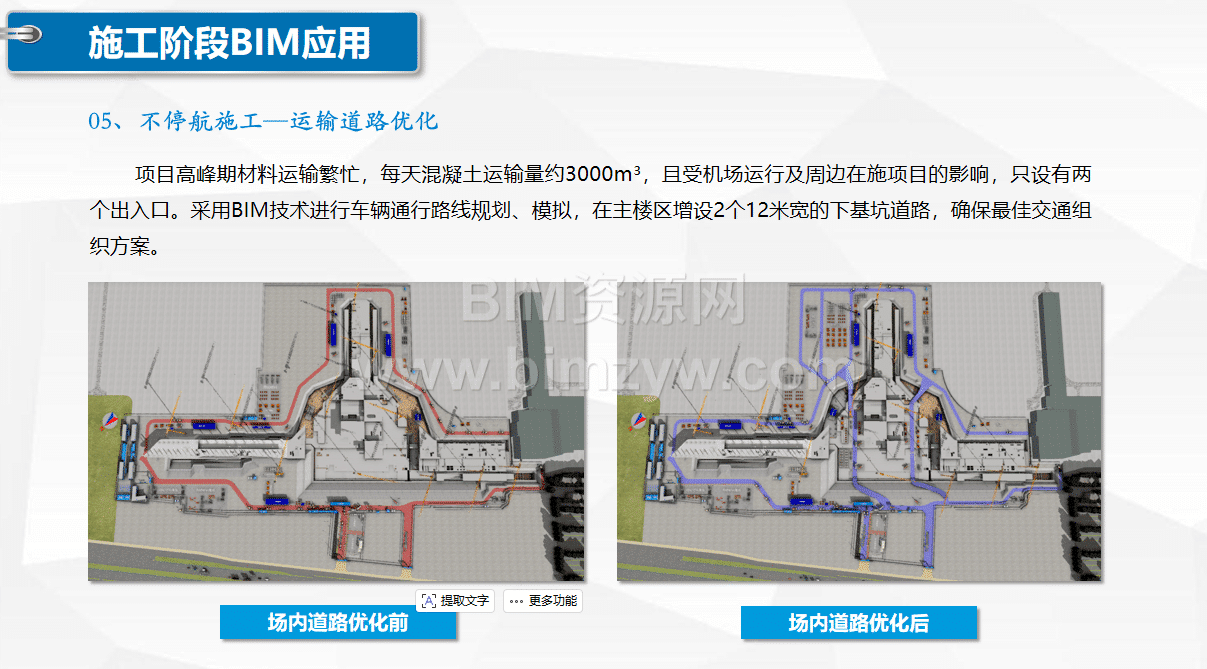

此外,项目高峰期的物流运输也是一大考验。面对每天约3000立方米的混凝土运输量和有限的出入口,传统的调度方式难以满足需求 。通过BIM技术的车辆通行路线规划与模拟,项目团队在主楼区增设了专用道路,并优化了交通组织方案,确保了高峰期日均数十辆混凝土罐车与其他车辆的有序进出,极大提升了现场的物流效率

结构与机电深化:从跳仓法到管线综合排布

针对超长结构的混凝土裂缝控制,项目采用了跳仓法施工技术。由于设计中包含66条后浇带,且底板后浇带总长度达13000米,施工组织极为复杂 。通过建立分段跳仓法的BIM模型,团队成功推演了各阶段的施工部署,优化了通道和材料堆场布置,确保了流水施工的顺畅进行

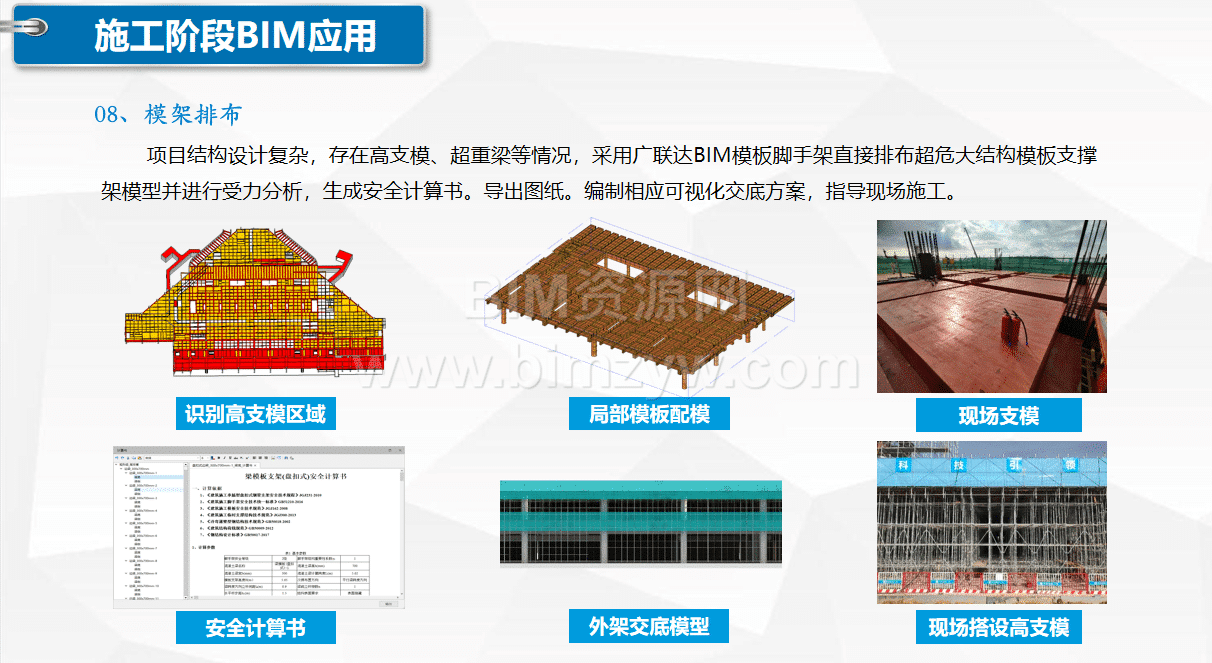

机电安装方面,由于设备机房集中于地下室,空间狭窄且管线密集。项目摒弃了传统的“谁先施工谁先排”的粗放模式,利用BIM的可视化特性进行管线综合排布和碰撞检查 。这不仅解决了各专业与特有行李系统之间的空间冲突,还为后期的设备检修留出了足够空间,避免了大量返工拆改,显著节约了工期与成本 。同时,对于主楼和南指廊总面积超5万平方米的大跨度波浪形屋面网架,团队利用TEKLA和BIM软件进行深化设计,实现了复杂节点的精准安装

智慧工地平台带来的经济与社会效益

项目建立了工程信息化管理平台,实现了真正的智慧管理。管理中心通过大屏幕实时接入施工现场的进度、质量和安全数据,结合门禁、塔吊监控、环境监测及远程视频系统,实现了工地的云端智能化管控

BIM技术的全方位应用带来了显著的经济效益和社会效益。在经济层面,BIM5D平台帮助管理层实时掌握成本动态曲线,减少了估算误差;通过提前发现建筑墙体与结构冲突、预留洞口遗漏等设计问题,避免了后期拆改造成的浪费 。在社会层面,精细化管理不仅提升了工程质量,为企业赢得了良好的口碑,还通过积累BIM族库和应用经验,推动了BIM技术在整个建筑行业的进一步普及与发展

资源截图

资源下载
资源下载
大小:3.77GB
格式:rvt
版本:Revit2016
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!《版权声明》
0

评论0

请先
BIM资源网将持续为赞助用户提供更多优质的BIM学习素材~
显示验证码
没有账号?注册  忘记密码?

社交账号快速登录
