本套《DMP模式BIM技术在保利爱尚里项目施工中的应用》资料,系统展示了DMP模式在大型住宅及商业综合体项目中的落地过程,涵盖设计深化、模型深化、现场实施、智慧工地、质量管理及后期运维等内容,适合BIM学习、施工深化、项目管理、技术汇报及BIM案例参考。

本资源包含哪些内容?
(1)DMP模式BIM应用汇报PPT
(2)保利爱尚里项目BIMMAKE模型
(3)19#、20#、21#、22#、23#、24#楼模型文件
(4)地下室结构模型及地下室BIMMAKE模型
(5)高层标准层铝模拼装步骤视频
(6)高层标准层爬架体系安装流程视频
(7)高层标准层管线综合漫游模拟视频
(8)BIM应用指南及项目成果PDF资料
一、超大型综合体项目,施工组织复杂
保利·爱尚里四期项目总建筑面积约20.68万平方米,由高层办公楼、高层公寓、商业楼、地下室及配套设施组成。其中19号楼为高层办公建筑,21号、22号楼为公寓,20号、23号、24号楼为商业建筑,建筑高度和使用功能差异较大,专业穿插施工频繁。
项目地下施工阶段场地狭小,基坑采用放坡支护,道路难以贯通,同时存在材料堆场、加工区、塔吊和施工电梯布置等问题。项目机电专业插入时间早,设计出图慢且错漏较多,对深化设计和现场协调提出了较高要求。
二、DMP模式推动BIM真正落地

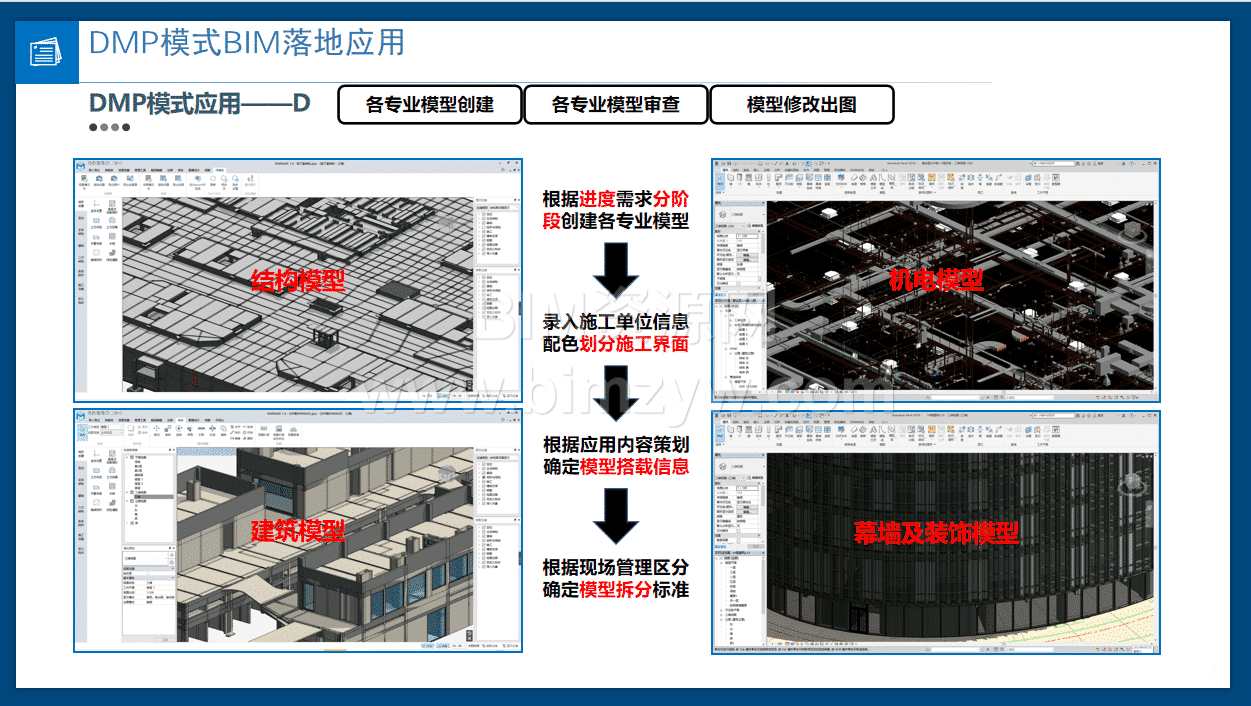

DMP模式包括D、M、P三个核心环节。D代表设计深化,针对原设计图纸中的错、漏、碰、缺问题,从施工角度进行补充和完善;M代表模型深化,建立精细化BIM模型,综合考虑管线、支吊架、检修空间、二次结构、精装修和设备安装等因素;P代表现场实施,利用BIM模型指导施工、技术交底、质量验收及后期运维。
项目围绕DMP模式建立了BIM应用流程管理手册、建模族库和深化设计指导手册,对模型建立、中心文件使用、深化原则、模型标注及图纸生成等环节进行统一管理。
三、机电深化与管线综合应用深入

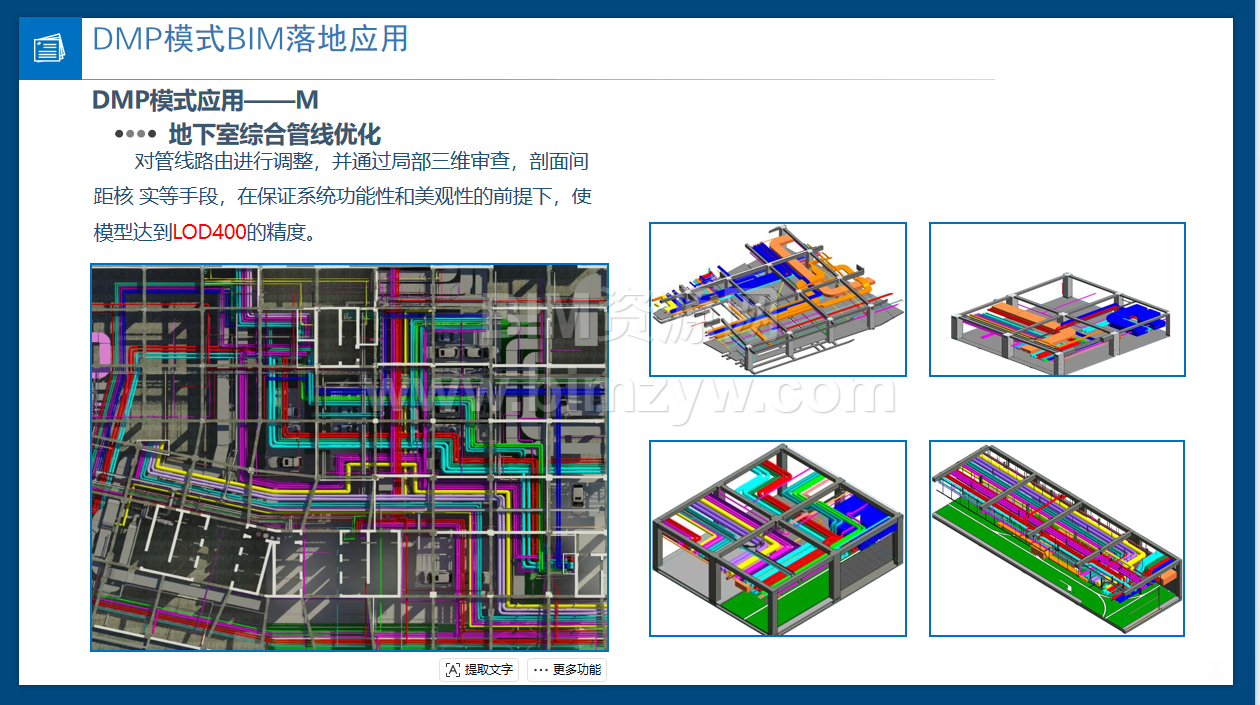

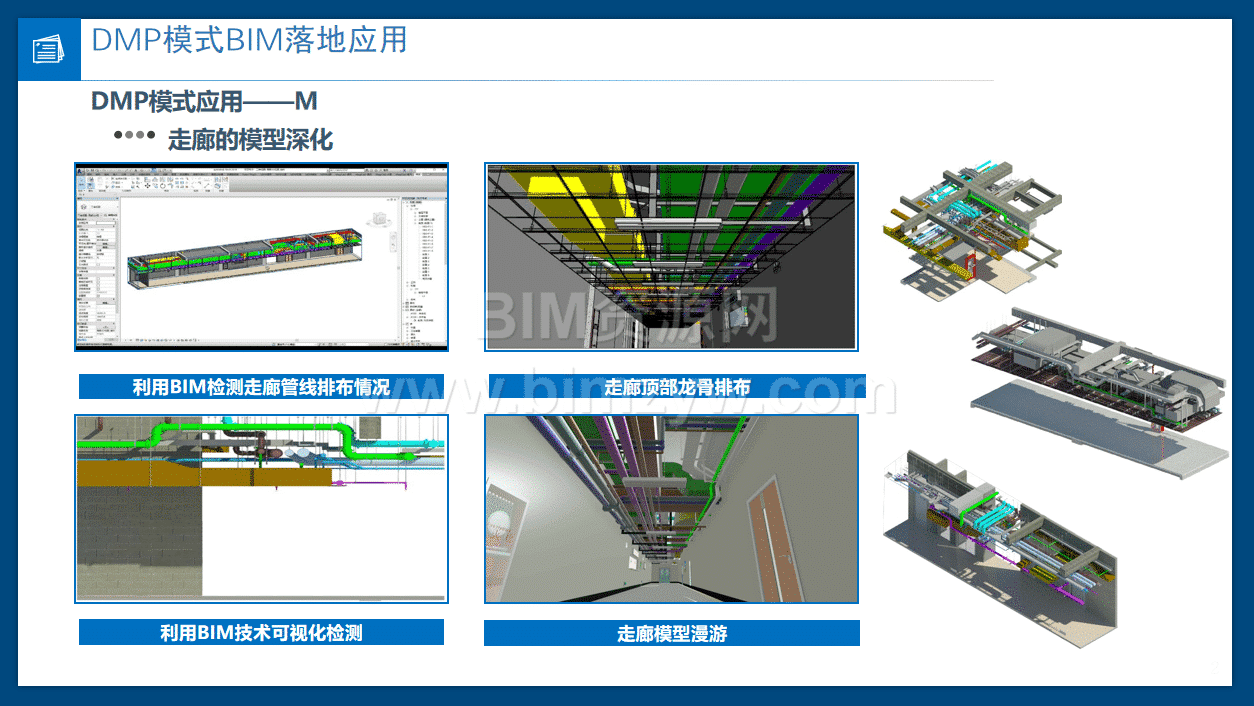

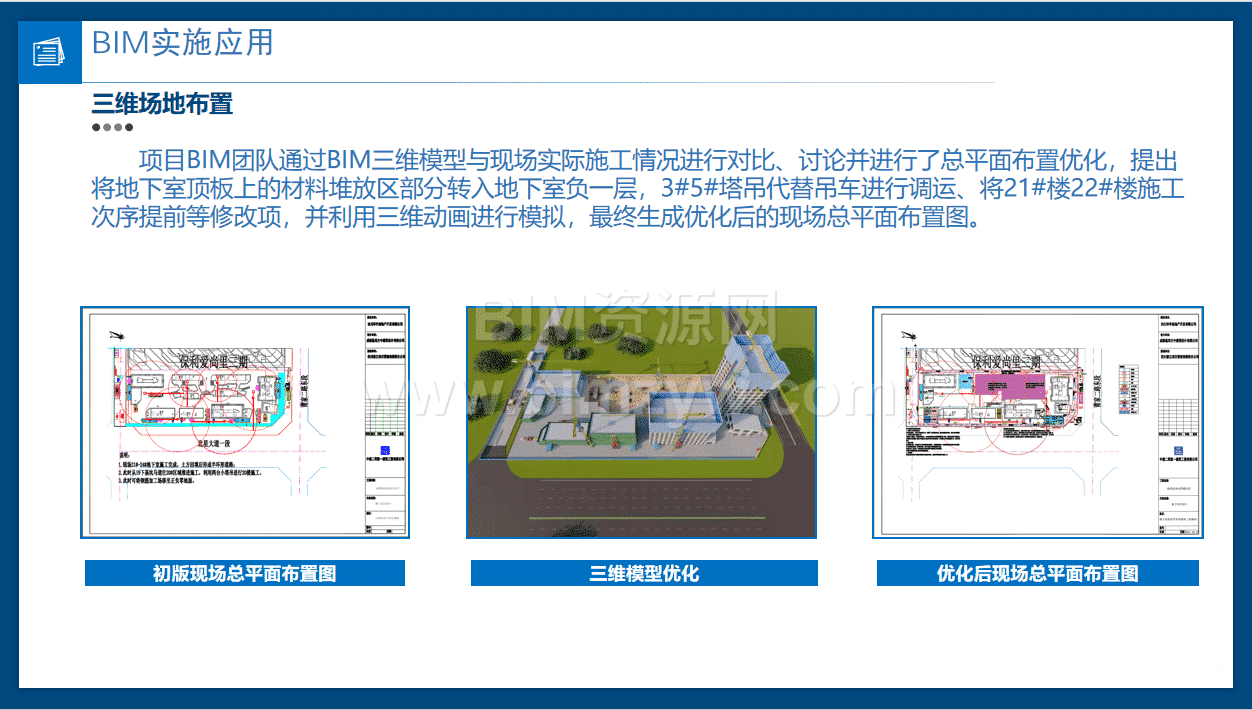

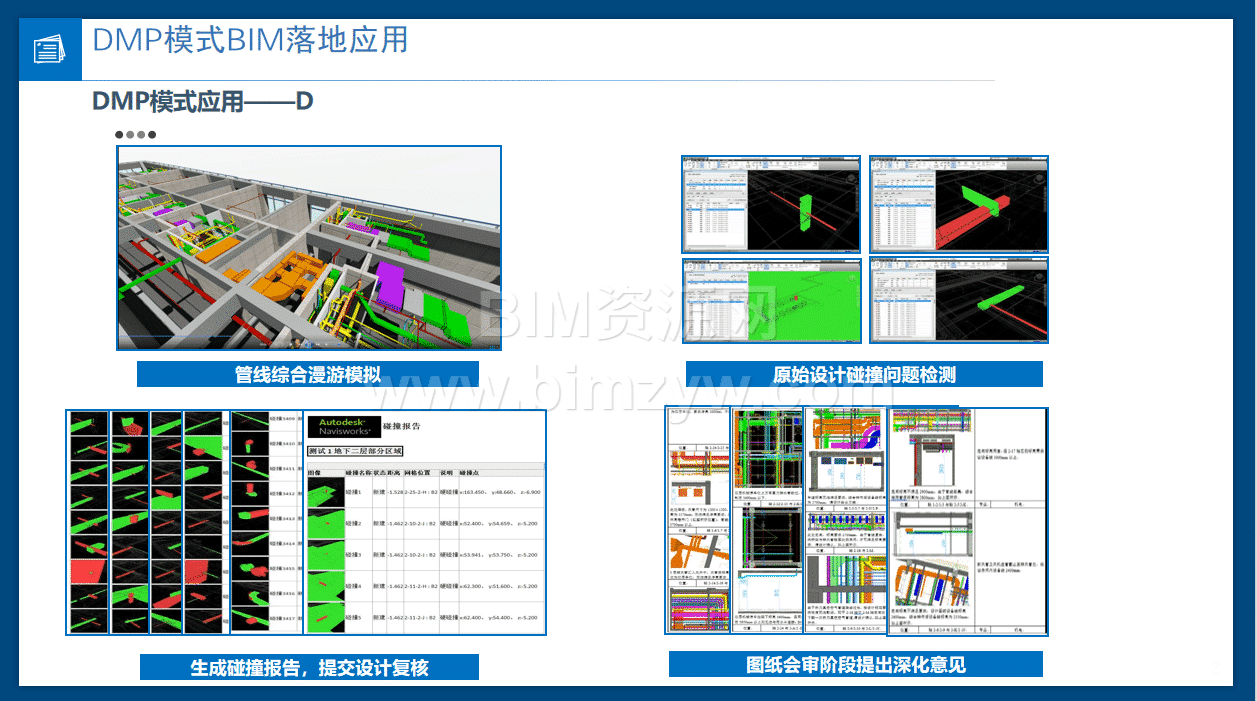

项目通过多专业模型整合和碰撞检查,对地下室、机房、管井、走廊及屋面机电系统进行深化,模型精度达到LOD400。通过调整管线路由、复核剖面间距和优化支吊架布置,使管线更便于施工、检修和后期维护。

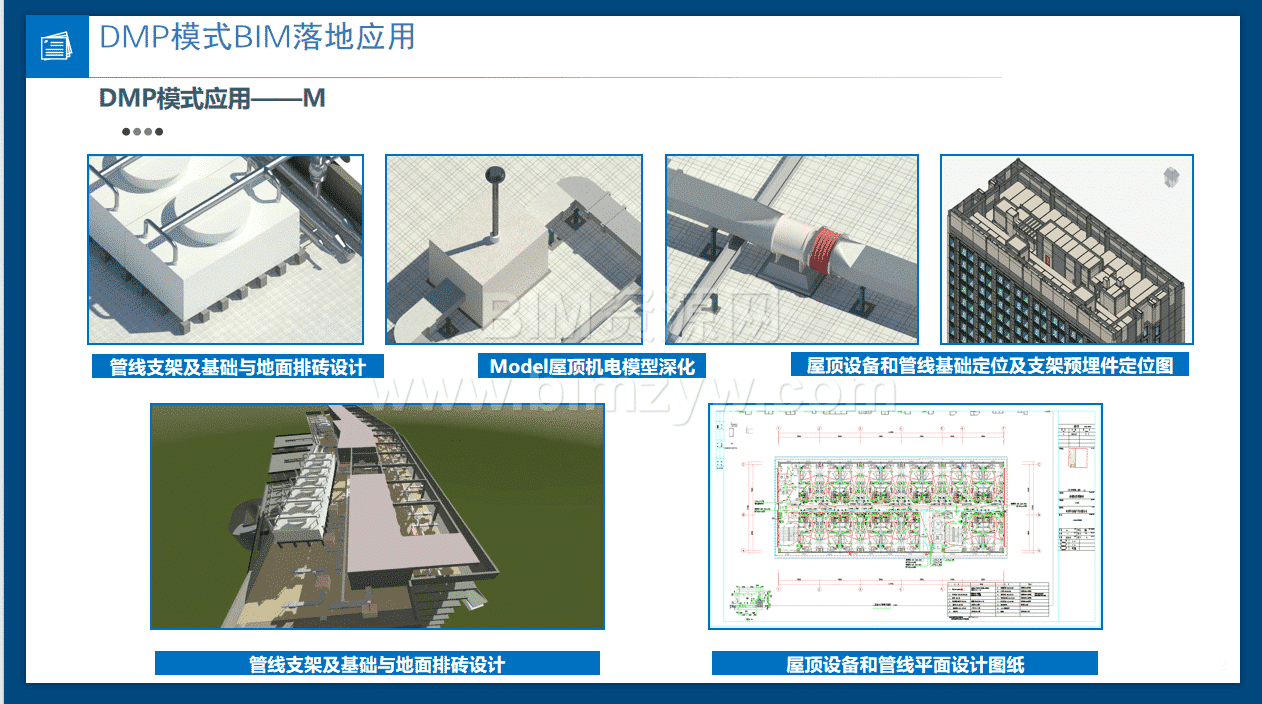

资料展示了管井深化、屋面设备基础定位、支架预埋件定位、综合支架设计、套管预留以及“一井一图”“一墙一图”“一架一图”等成果。模型深化后可直接生成平面图、剖面图、预留洞图、管井图和支架图,为现场一次预留和精细化安装提供依据。
四、铝模、爬架和预制化施工亮点明显

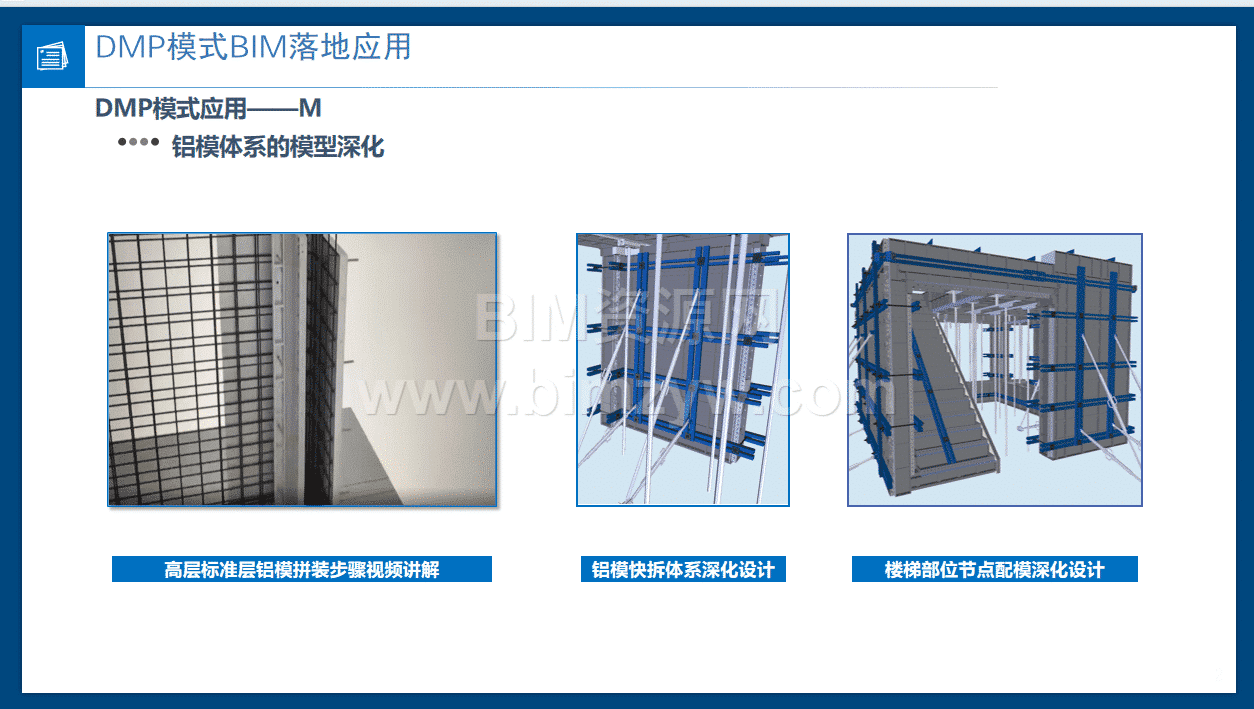

项目针对高层标准层建立铝模体系模型,深化快拆体系、楼梯节点和标准层模板拼装流程,并配套制作铝模拼装步骤视频。通过爬架模型和安装流程模拟,帮助施工人员理解爬架体系安装顺序和关键节点。

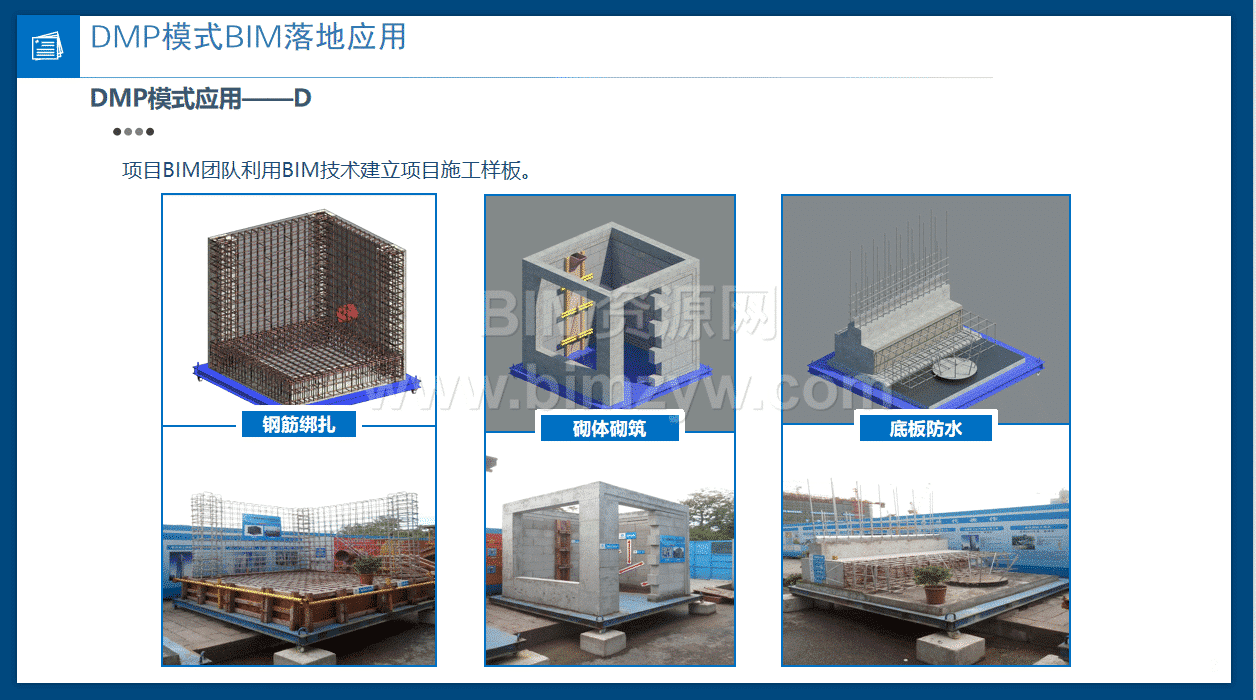

同时,项目利用BIM模型进行材料提量、模板规格统计、钢筋料表计算及预制加工,结合机器人放线定位和现场模型对比,提高了施工精度和现场组织效率。
五、BIM+智慧工地提升管理水平
项目采用BIM 360云管理平台进行现场质量验收、问题批注和整改闭环,施工方、设计方及监理方可以围绕模型和现场情况进行实时沟通。通过AR技术制作复杂节点交底卡,工人可使用手机随时查看施工模型和工艺要求。

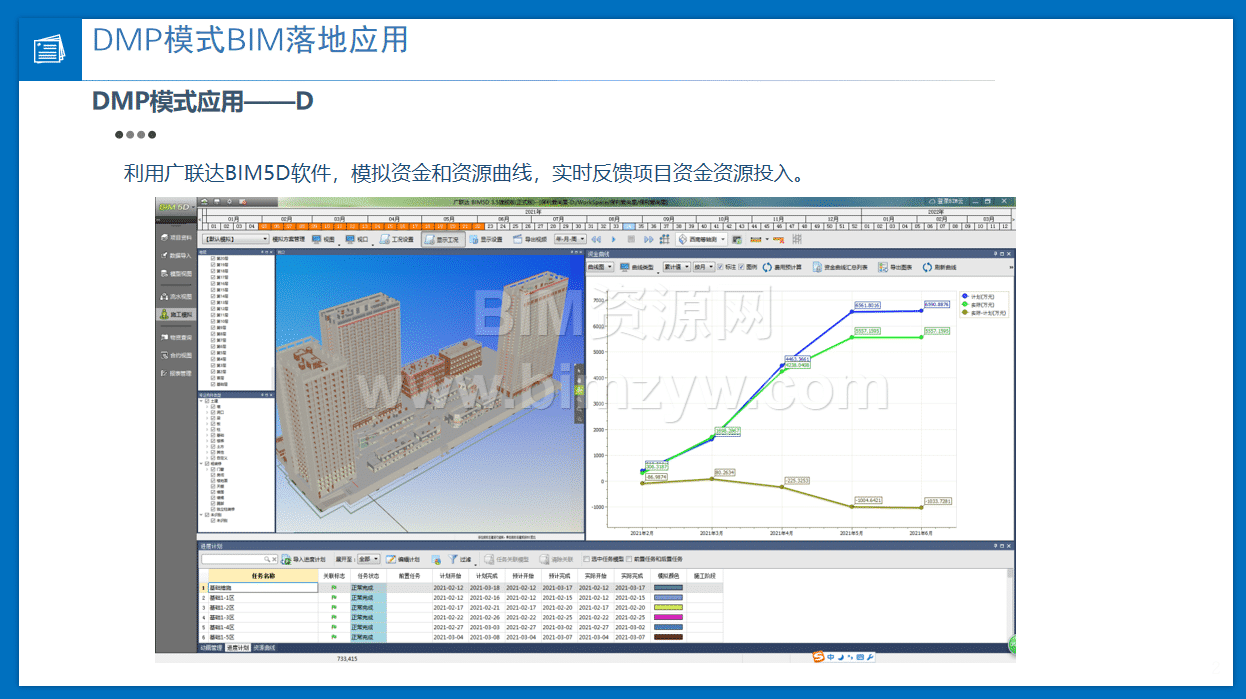

项目还将模型与进度、成本、物料及运维信息关联,实现设备信息查询、材料限额管理、质量安全跟踪及后期物业维护。
六、应用成果丰富,适合下载参考
项目通过BIM应用共发现机电碰撞问题160处,预计提前机电管线安装工期10天;混凝土节约率提高1%,钢筋节约率提高0.5%,砌体节约率提高2%,节约材料费用约30万元。技术审图效率和准确性提高约50%,关键节点交底时间减少约50%,质量问题整改效率提高约30%。
本套保利爱尚里DMP模式BIM资料,适合BIM工程师、机电深化人员、土建施工人员、项目管理人员及建筑类学生下载学习。无论是寻找BIMMAKE模型、住宅项目管线综合案例、铝模爬架施工资料,还是需要了解DMP模式BIM落地方法,都可以从本资源包中获得较完整的参考。
