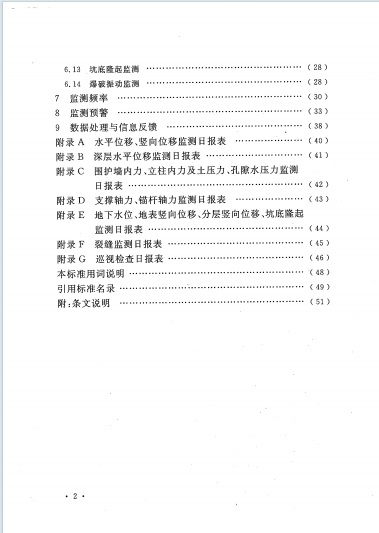

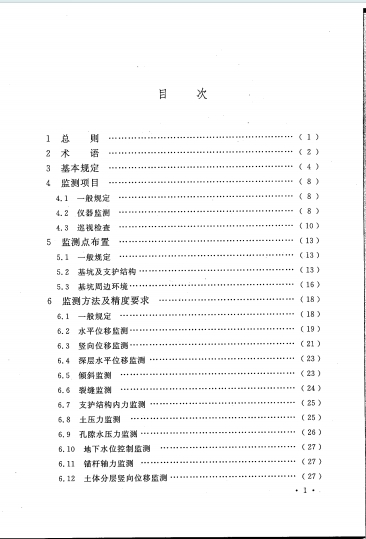

GB50497-2019 是 2020 年 6 月 1 日实施的国家标准(替代旧版 GB50497-2009),由济南大学等单位主编,核心是规范建筑基坑及周边环境监测流程,保障基坑施工安全和周边环境稳定,其内容可分为基本规定、监测实施、监测预警与成果三大板块:
- 基本规定
- 适用范围:覆盖常规土质基坑,新增岩体基坑、土岩组合基坑及膨胀土、湿陷性黄土等特殊土基坑监测,还补充了爆破开挖监测要求。
- 监测实施范围:明确一、二级基坑,开挖深度≥5m 的特定基坑(土质、极软岩等),以及开挖深度<5m 但地质 / 环境复杂的基坑,必须实施监测。
- 监测主体与方案:需由建设方委托第三方监测,监测方案需经多方认可,特殊基坑(邻近重要设施、地质复杂等)的监测方案需专项论证;支持自动化监测,要求系统具备数据采集、传输、预警等功能。
- 监测实施
- 监测项目:分仪器监测和巡视检查两类。仪器监测根据基坑类型(土质 / 岩体 / 土岩组合)差异化设置,如土质基坑必测围护墙顶位移、地下水位等,岩体基坑重点监测坑顶位移、锚杆轴力等,爆破开挖需监测振动速度;巡视检查需每日开展,重点排查支护结构缺陷、施工违规、周边环境异常等。
- 监测点布置:需布设在受力 / 变形关键部位,不同监测项目宜共用监测断面,同时兼顾便利性和保护性,如围护墙顶位移点每边不少于 3 个,深层水平位移点宜布在基坑中部、阳角处。
- 监测方法与精度:明确各类监测的方法(如水平位移用极坐标法、竖向位移用水准测量)和精度要求,如水平位移监测点坐标中误差根据预警值分为≤1.0mm 至≤3.0mm 等档次;新增光电测距三角高程法、静力水准法等技术规定。
- 监测频率:依据基坑安全等级和施工阶段确定,如一级基坑开挖至 2/3 深度后需 1-2 次 / 天;出现监测值达预警值、连续降雨、支护开裂等情况时,需提高监测频率,爆破振动监测需结合爆破规模和保护对象重要性调整。
- 监测预警与成果
- 监测预警:预警值由设计方确定,包含累计变化量和变化速率双指标,如土质基坑一级围护墙顶水平位移累计预警值为 20-30mm、速率为 2-3mm/d;出现支护位移突增、支撑断裂、周边建筑严重开裂等情况时,需立即启动危险报警并采取应急措施。
- 数据处理与成果:监测数据需及时整理分析,形成当日报表、阶段性报告和总结报告,报告需包含工况描述、数据曲线、变化分析及预警建议,且需责任人签字并归档。
资源下载本站资源来源于用户上传,版权归原作者所有,本站只收取管理维护费用,若您的权益受到侵害,请尽快 发起投诉 大小:3.88MB
格式:pdf
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!
《版权声明》
评论0
