万福城一期 6# 地块项目总建筑面积达 18.6 万平方米,涵盖 1#-10# 住宅楼、幼儿园、商业配套及地下车库,结构形式为剪力墙结构,地下 2 层、地上 25-27 层,全面融合 BIM 技术贯穿项目全周期,破解了大型建筑群施工协同难、精度控制严、成本管控精等难题,构建了 “设计 — 施工 — 管理” 一体化的数字化建造体系。

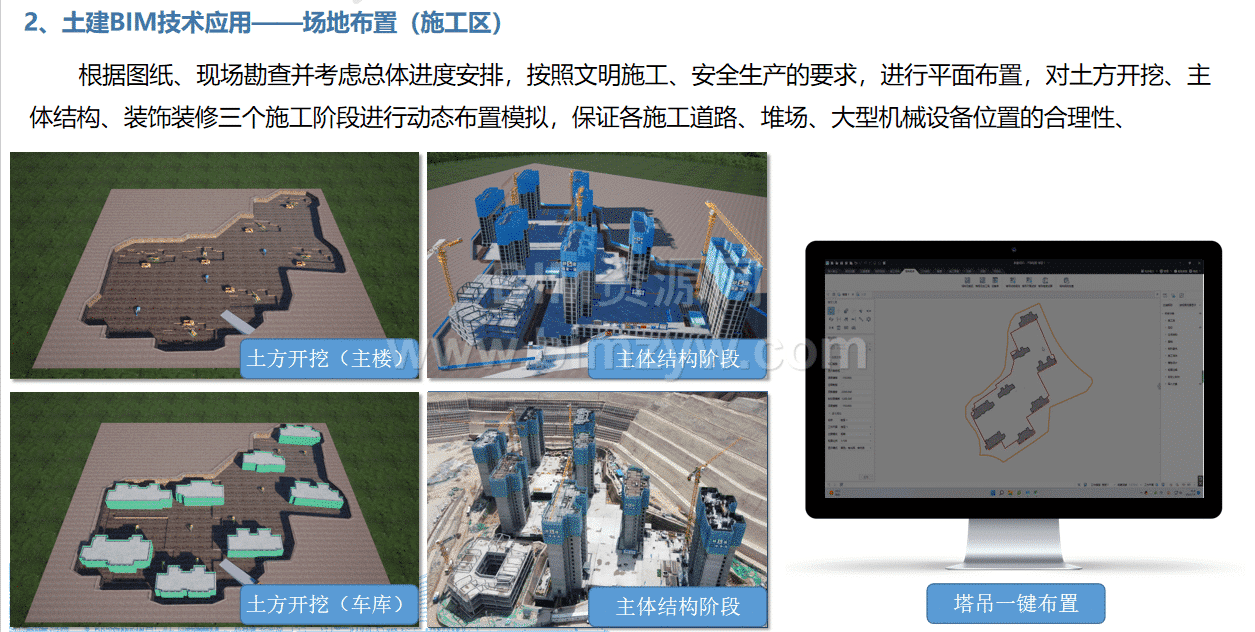

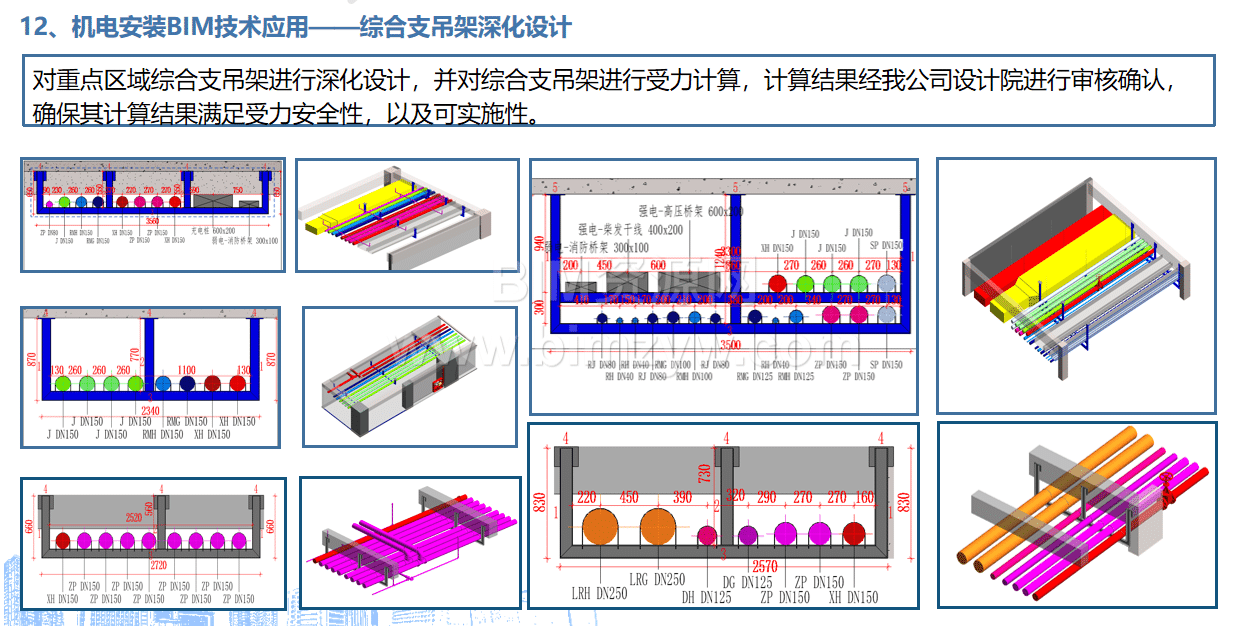

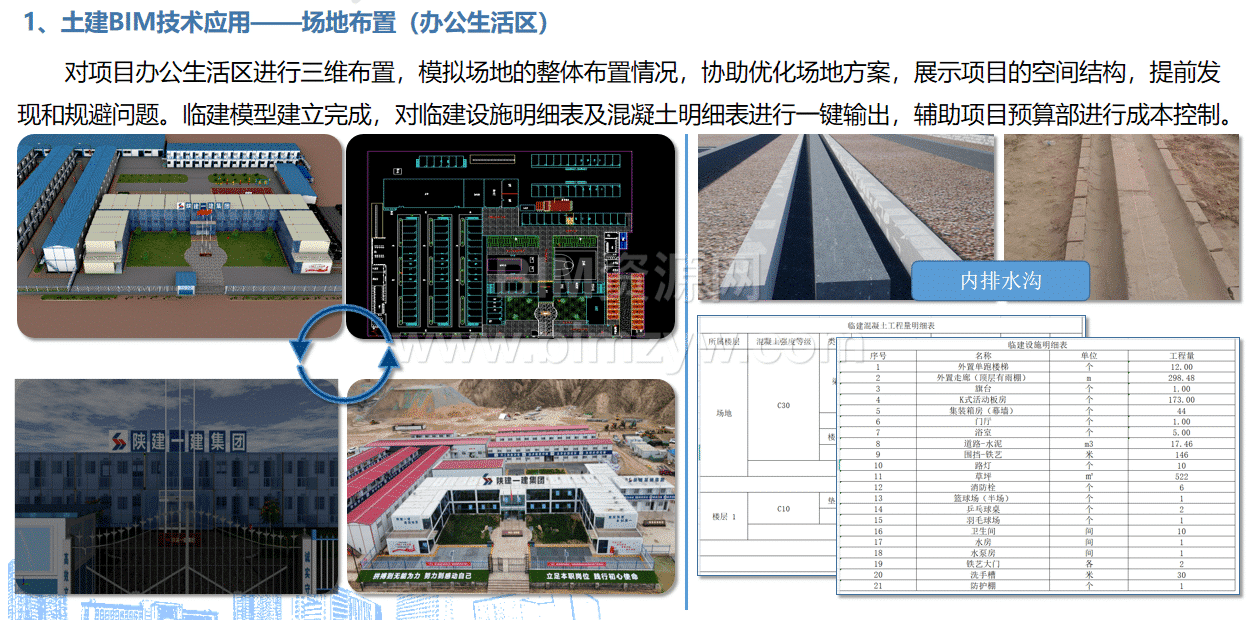

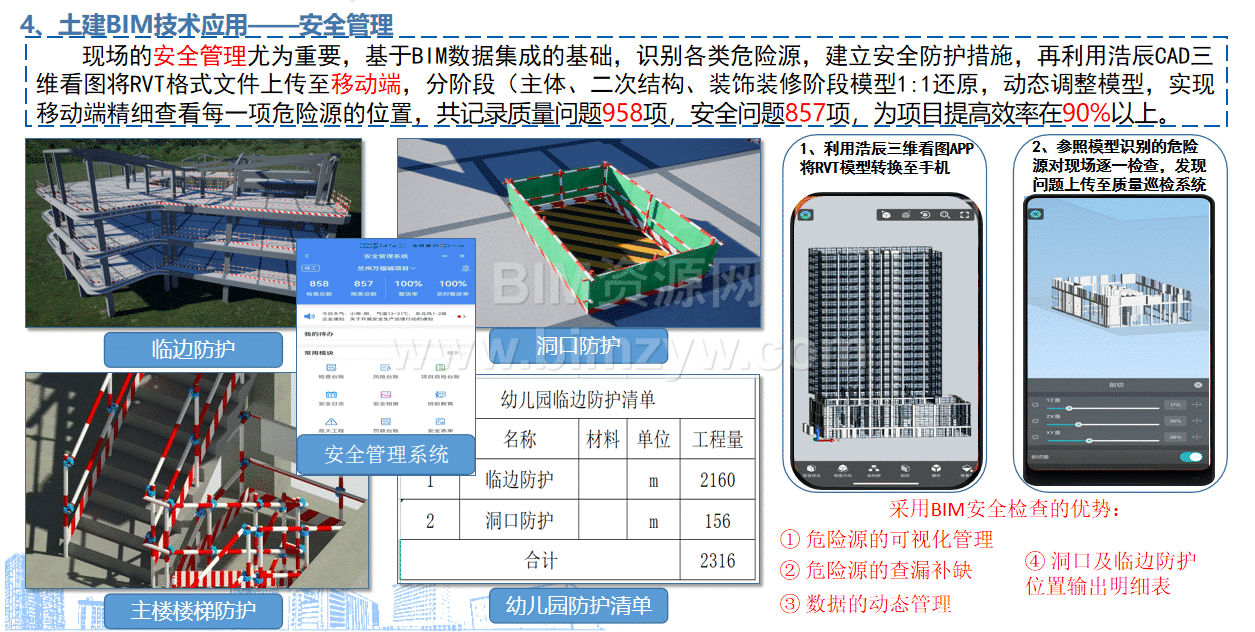

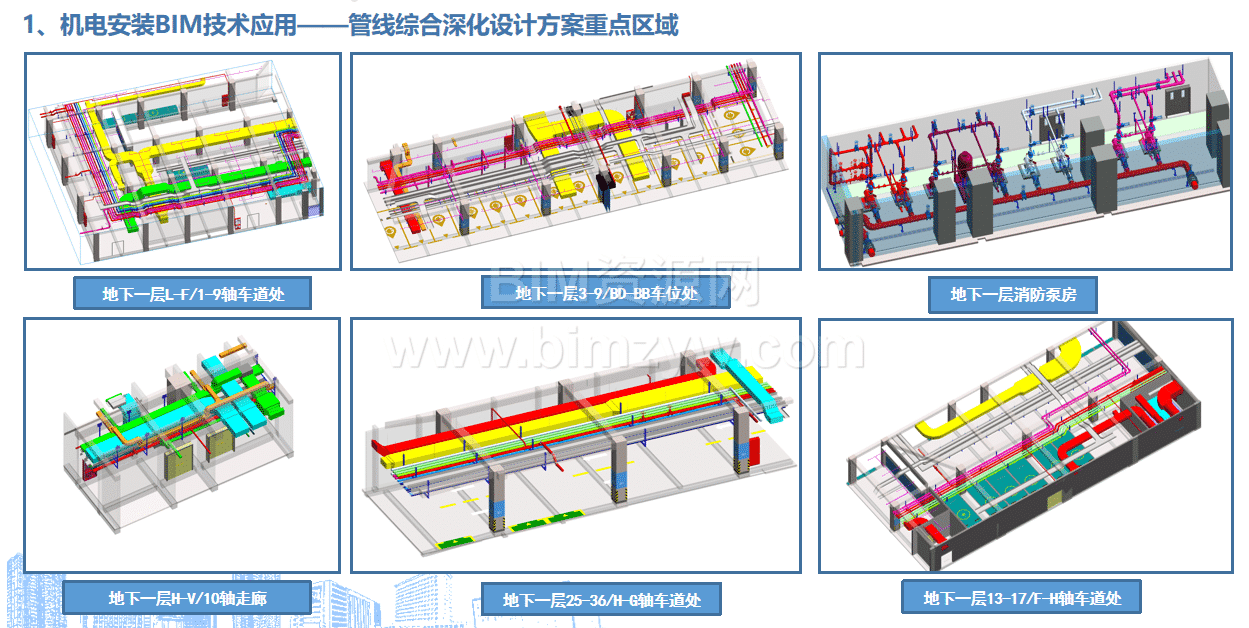

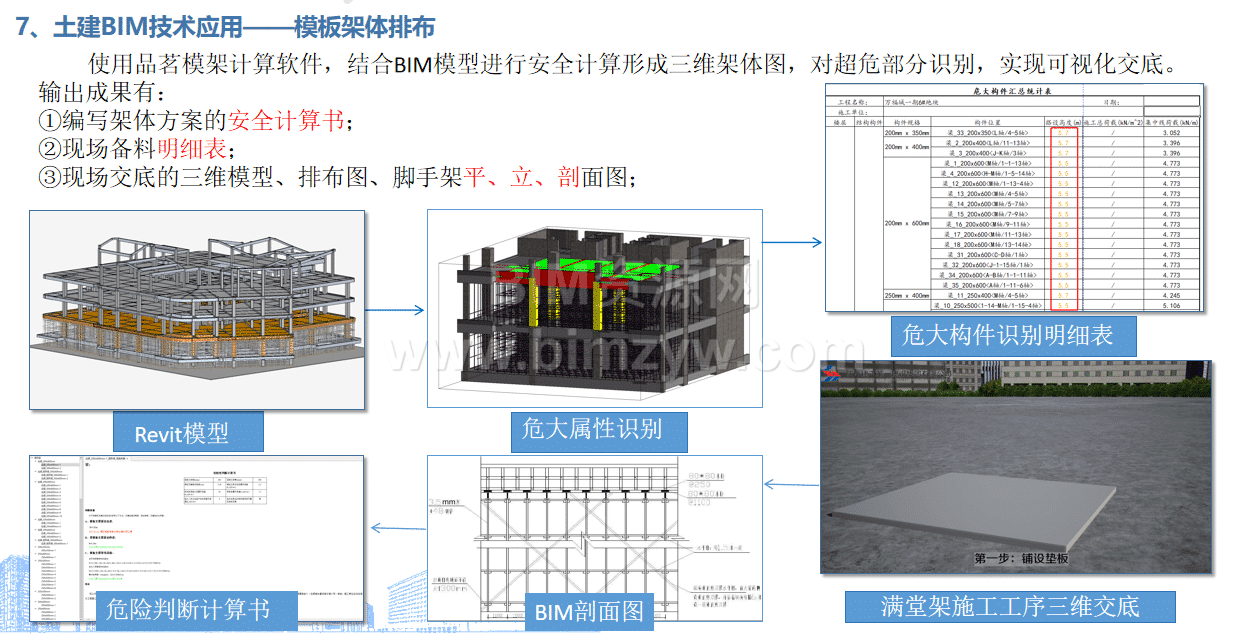

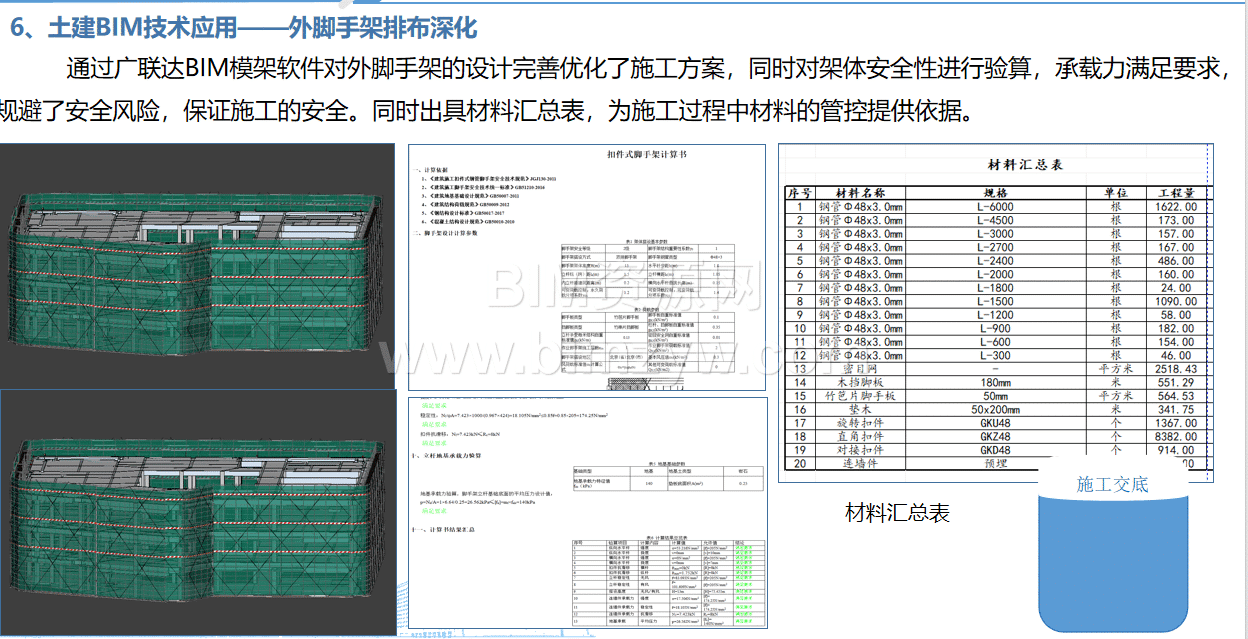

项目业态复杂且施工体量大,涉及主体结构、二次构造、装饰装修及机电安装等多专业交叉作业,面临三大核心挑战:弧形梁施工精度控制、高支模安全管理、多专业管线碰撞协调。为应对挑战,项目搭建了系统化的 BIM 实施架构:
组建由土建、安装、装饰单位协同的专项团队,明确分工职责,BIM 经理统筹协调,各专业工程师负责建模与深化设计。配置 Intel i7-9700 CPU、RTX 3050 显卡的图形工作站,集成 Revit、广联达 BIM 模板脚手架设计软件、红瓦协同平台等工具,形成 “建模 — 分析 — 协同 — 应用” 的全流程技术支撑。
依据《建筑信息模型应用统一标准》(GB/T 51212-2016)及集团建模手册,制定统一的建模标准,包括构件命名规则、扣减原则、分色标准等,例如结构梁命名格式为 “楼栋_楼层_类别_材质_尺寸”,确保模型信息规范统一,为多专业协同奠定基础。
