深圳综合粒子设施研究院综合楼是光明科学城核心科研配套工程,总建筑面积 33686㎡,地上 7 层、半地下 1 层、地下 2 层,建筑高度 34.8m,定位为高端科研实验综合楼。项目地处莲塘水库南侧,场地三面环山、进场道路狭窄、地下管线系统极度复杂、多专业交叉施工密集,传统施工模式难以满足质量、进度与成本管控要求。为此,项目全面推行BIM 全过程综合应用,以数字化技术破解施工痛点,实现设计、策划、施工全周期精益管控,成为科研类公共建筑 BIM 落地的典型示范项目。

一、项目痛点与 BIM 实施体系

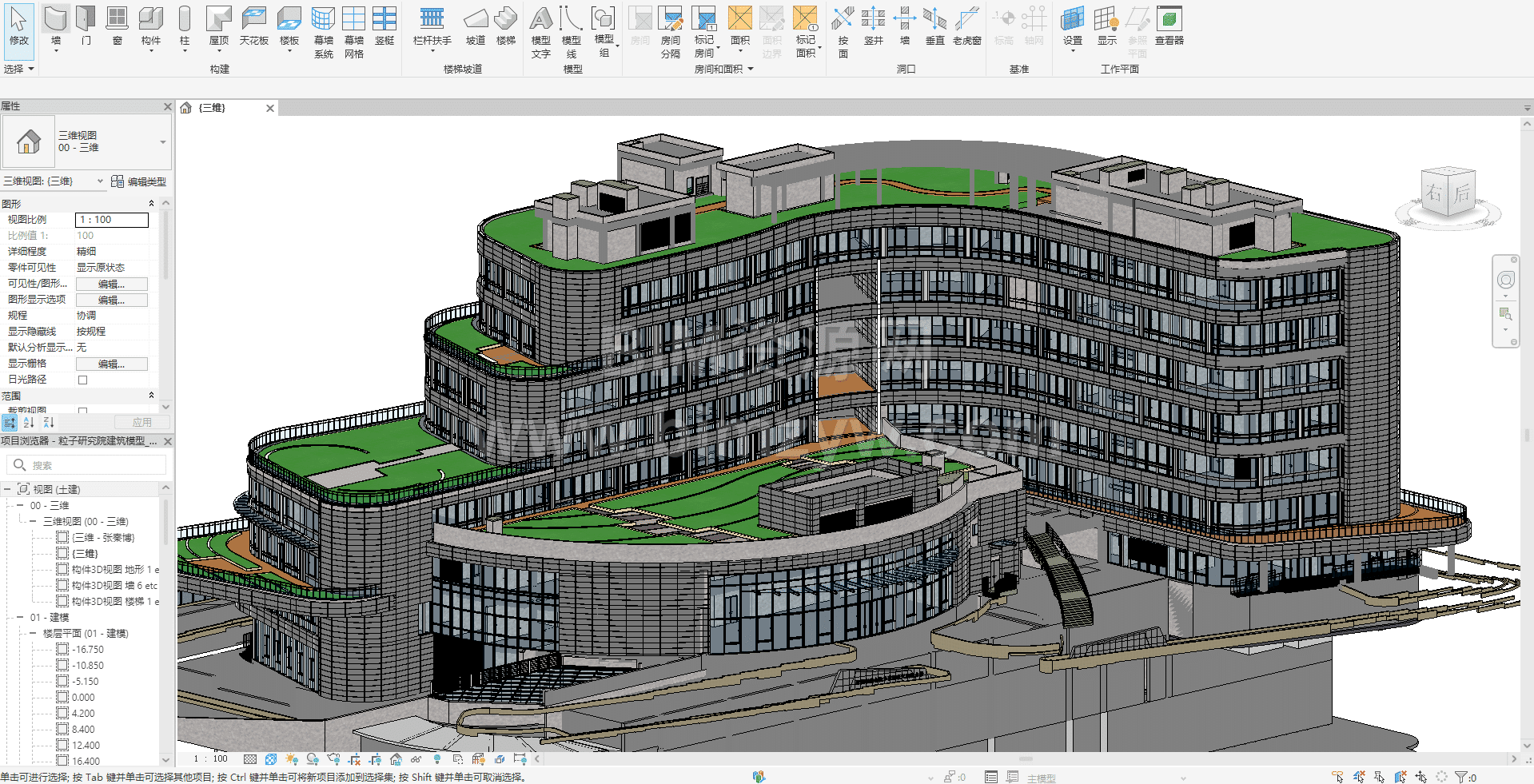

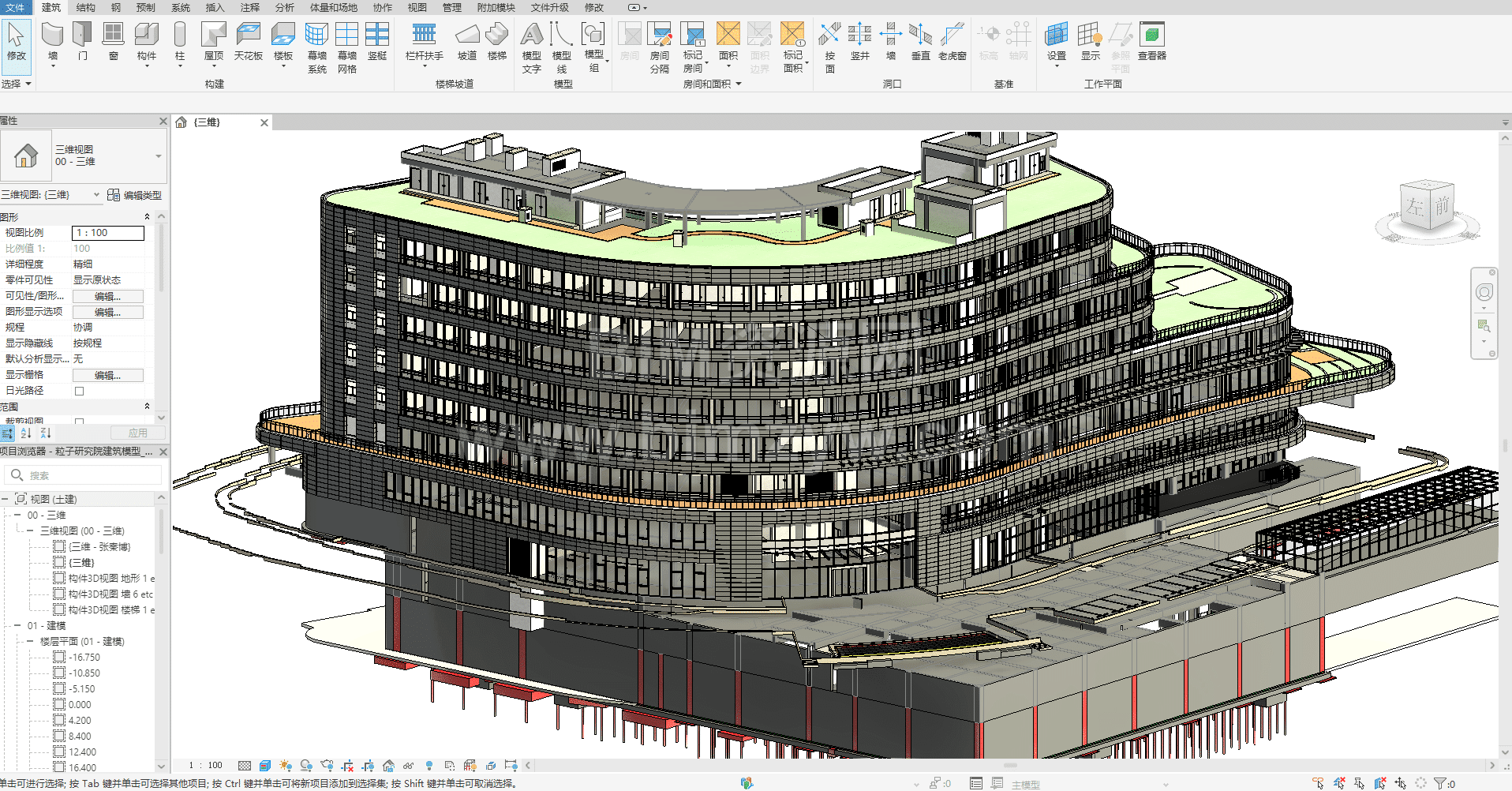

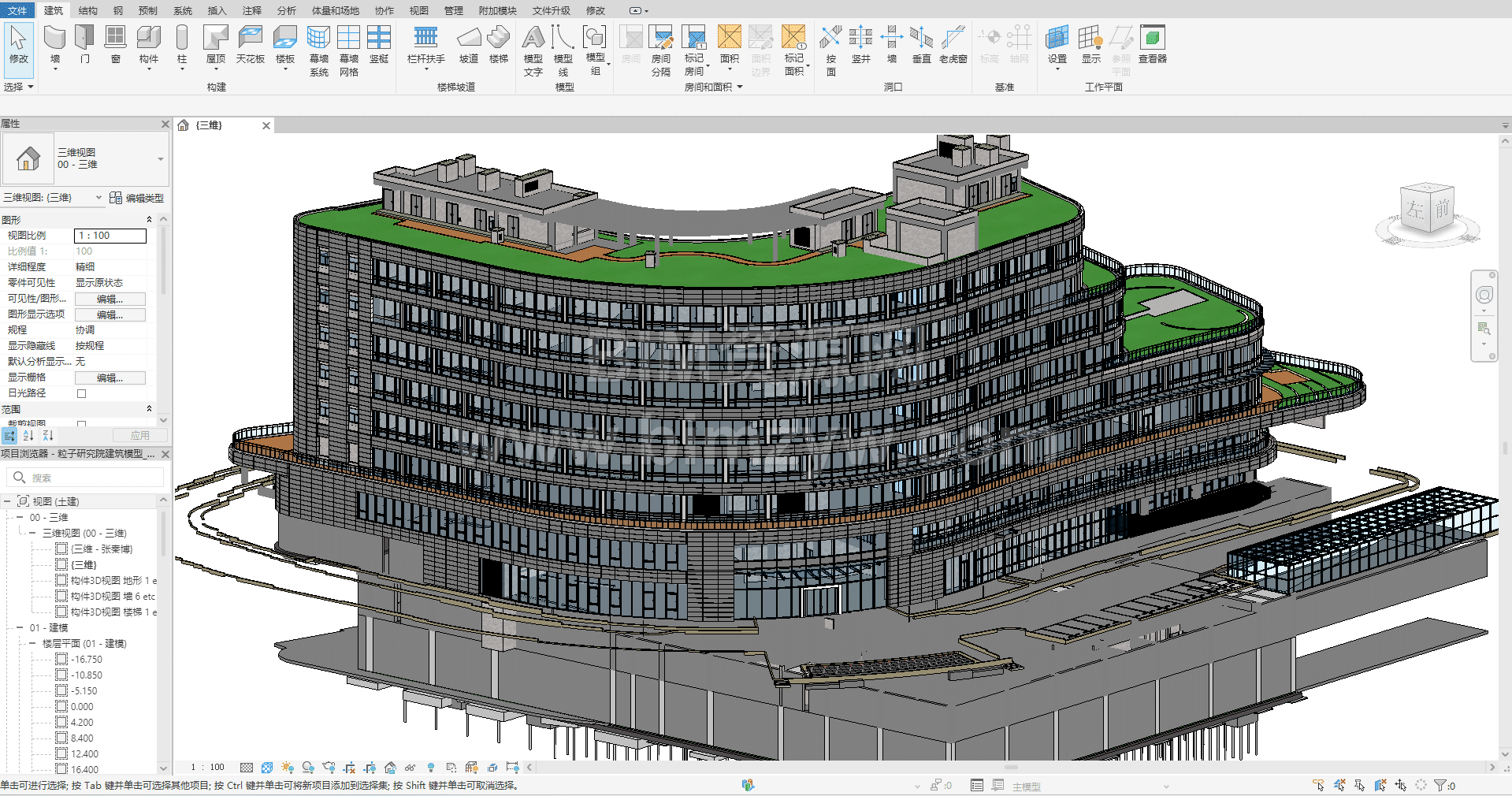

项目进场即组建以项目经理为核心,技术、工程、商务、BIM 四部门联动的专项小组,搭建完整 BIM 实施架构。硬件配备多台高性能建模工作站与移动终端,软件采用 Revit、建模大师、橄榄山、Fuzor、Lumion、协同大师等专业工具,形成建模、分析、模拟、出图、协同一体化平台。
项目严格按照标准落地14 项一级 BIM 应用、7 项二级 BIM 应用,以 “BIM 示范引领、提升工程效益、培养专业人才、助力创优夺奖” 为目标,贯穿设计优化、施工策划、现场管理、竣工交付全流程,为项目高质量推进提供技术底座。
二、设计阶段:机电管综深度优化,破解复杂管线难题
本项目地下室涵盖9 大给排水系统、23 种暖通系统、5 类电缆桥架,管线种类多、标高交错、高低跨高差大,传统二维图纸极易出现碰撞、净高不足、返工浪费等问题。
项目运用 BIM 开展全专业建模与碰撞检测,重点优化车道、电梯厅、机房、汽车坡道等关键区域:
- 统一管线排布规则,优化管线路由,将分散管线整合为专业管束,提升空间利用率与美观度。
- 通过标高调整、翻弯优化、穿梁套管方案比选,提升地下室净高达 200–1000mm,满足行车与使用需求。
- 完成全专业碰撞检查,累计解决硬碰撞 161 处,复核调整预留洞口 360 余处。
- 输出三维节点图、剖面图、平面图与轻量化 exe 浏览文件,实现 “看图即懂、交底即会”。
通过前置设计优化,项目从源头减少返工,节约工期 30 天以上,直接降本超 11 万元,并推动机电变更签证增收 34 万元,整体创效显著。
三、策划阶段:场地与成本双管控,精准支撑前期决策

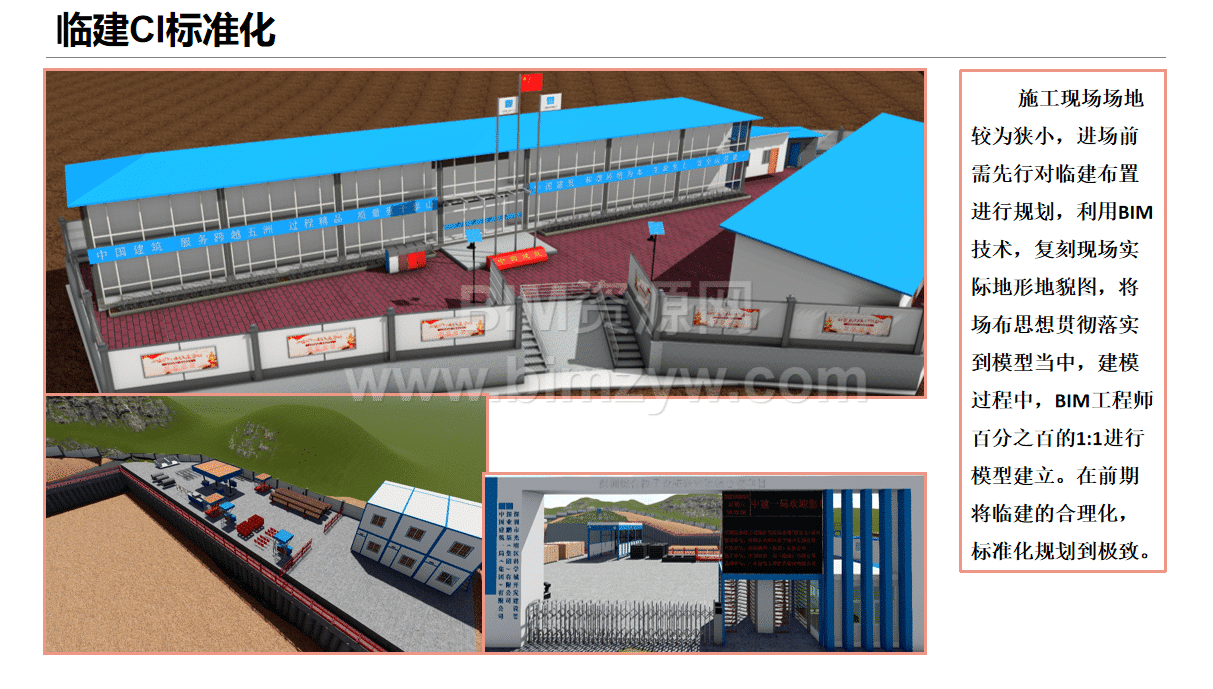

针对场地狭小、无正式施工道路、材料运输与临建布置受限的难点,项目利用 BIM 进行 1:1 现场地形复刻,完成CI 标准化临建、加工区、堆场、道路、垂直运输设备的动态布置,实现场地利用最大化。
同时,依托精准 BIM 模型开展工程量精细化统计:
- 分楼层、分流水段、分构件输出混凝土、钢筋、模板、木方、架体、扣件等工程量,为成本测算、材料计划、现金流策划提供可靠依据。
- 辅助投标报价策划与成本预控,实现 “量价可控、过程可追溯”,为商务招标与分包管控提供数据支撑。
四、施工阶段:可视化 + 模拟化,提升现场管理效率
进入施工阶段,BIM 全面赋能现场管控:
- 施工工艺模拟:对二次结构、柱箍、卸料平台等关键工序进行三维模拟,明确施工流程与控制要点。
- 可视化技术交底:复杂节点改用三维模型与动画交底,降低理解误差,提升一次成活率。
- 4D 进度模拟:关联进度计划与模型,动态展示施工逻辑,及时纠偏工期。
- 轻量化浏览:支持电脑、平板一键查看模型、测距、测标高、查属性,现场技术问题快速定位。
- 质量安全协同:结合移动端采集问题,形成闭环管理,提升现场管控效率。
五、应用成效与总结
通过 BIM 全过程综合应用,深圳综合粒子设施研究院综合楼实现:
- 工期优化:减少返工,缩短总工期 30 余天;
- 成本管控:综合降本增效超 90 万元;
- 质量提升:管线排布美观、净高达标、节点精准;
- 管理升级:技术、商务、工程数据互通,实现精细化、数字化、可视化管理。
项目不仅为后续科研建筑、复杂公建提供可复制的 BIM 实施路径,更为争创 “国家优质工程奖” 奠定坚实基础,充分展现中建一局在 BIM 数字化建造领域的领先实力。
