机场客运大楼作为交通枢纽核心设施,具有功能复杂、多专业协同要求高、施工精度严等特点,传统施工模式难以应对扩建过程中的诸多挑战。今天,我们聚焦某国际机场客运大楼南面扩建项目,详解 BIM 技术如何贯穿设计、施工全周期,通过图纸优化、管线深化、进度管控等创新应用,实现项目提质增效,为交通枢纽类项目提供可复制的数字化解决方案。

项目背景:机场扩建的核心痛点与 BIM 破局
该机场客运大楼南面扩建项目总建筑面积 17100 平方米,包含入境层、转机走廊层、离境层、夹层等多个功能区域,新增三条登机桥,建成后年旅客接待能力将从 780 万人次提升至 1000 万人次。项目需与原有机场大楼无缝对接,在建筑外观、室内装修上保持一致性,同时涉及快速通道、候机大厅、商业区、登机桥等多重复杂功能布局。
项目面临多重挑战:多专业交叉作业频繁,机电管线密集,碰撞风险高;与原有建筑对接要求高,标高、布局需精准匹配;施工周期紧张,需在保障质量的前提下快速履约;功能区域繁多,对施工精度和空间利用要求严格。为破解这些痛点,项目引入 BIM 技术,构建全周期数字化管理体系,实现多专业协同、精准施工。
BIM 实施基础:标准体系与软硬件配置
标准化实施体系
制定《BIM 应用实施标准》,涵盖数据采集、模型制作、数据管理、存储、整合、交付验收等全流程规范。建立三级模型检查制度,通过 BIM 工程师自检、专业负责人复检、项目经理抽检、设计师复核的闭环管理,保障模型质量。同时制定《专项问题分析检查标准》,从图面分析、规范标准、专项分析、专业协调等维度全面优化图纸。
专业团队与软硬件支撑

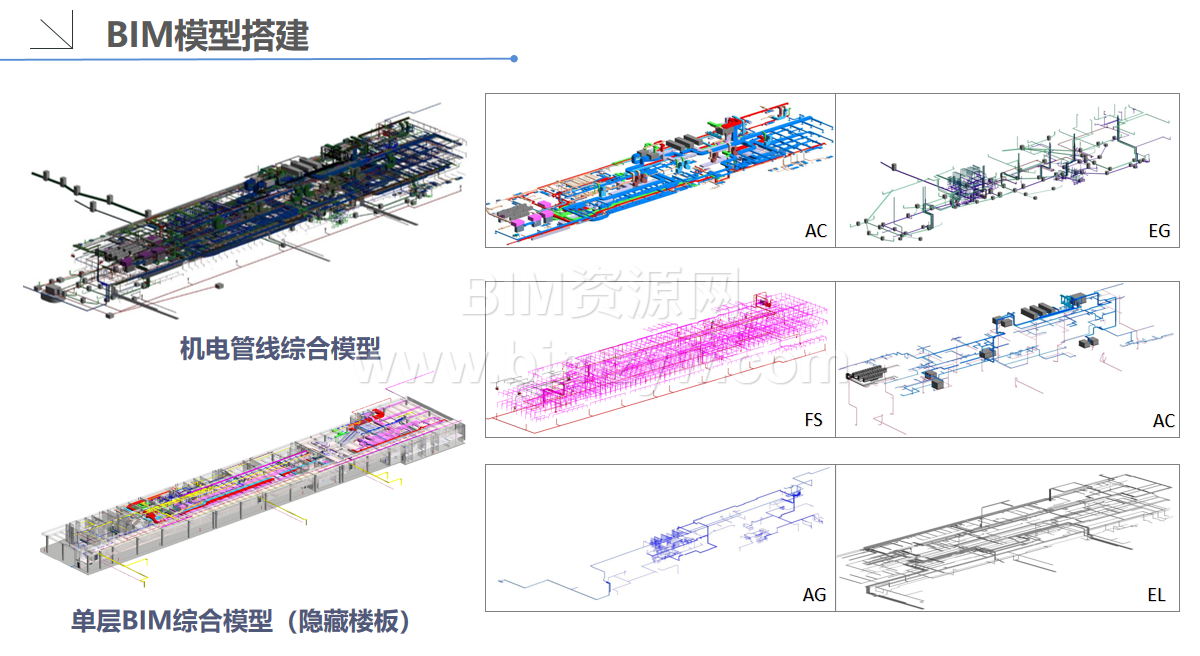

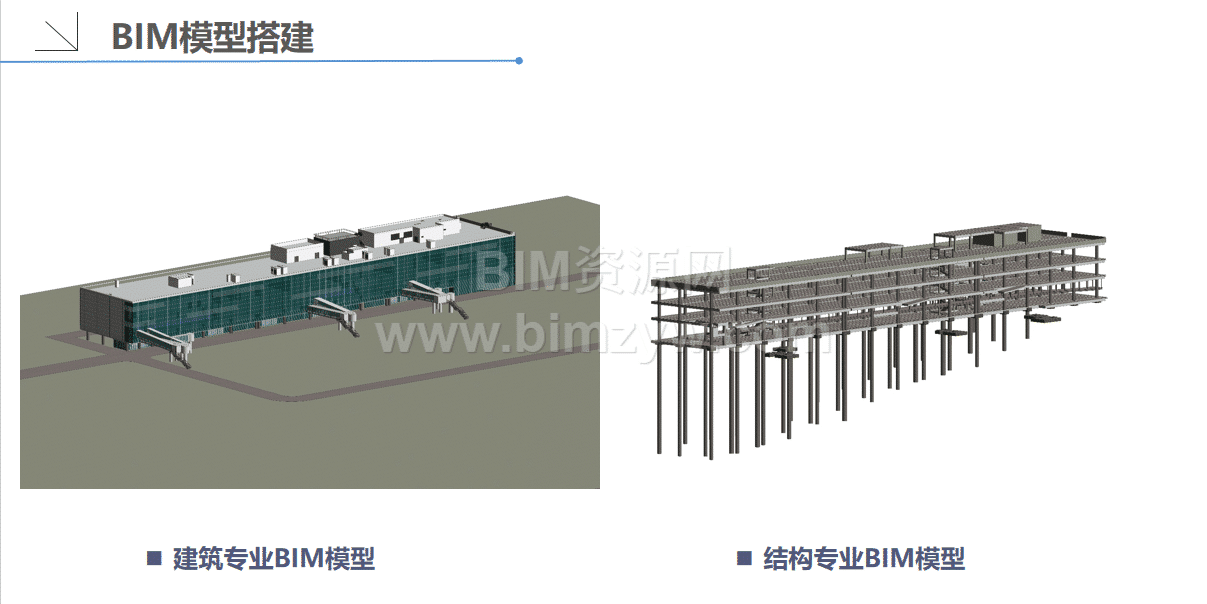

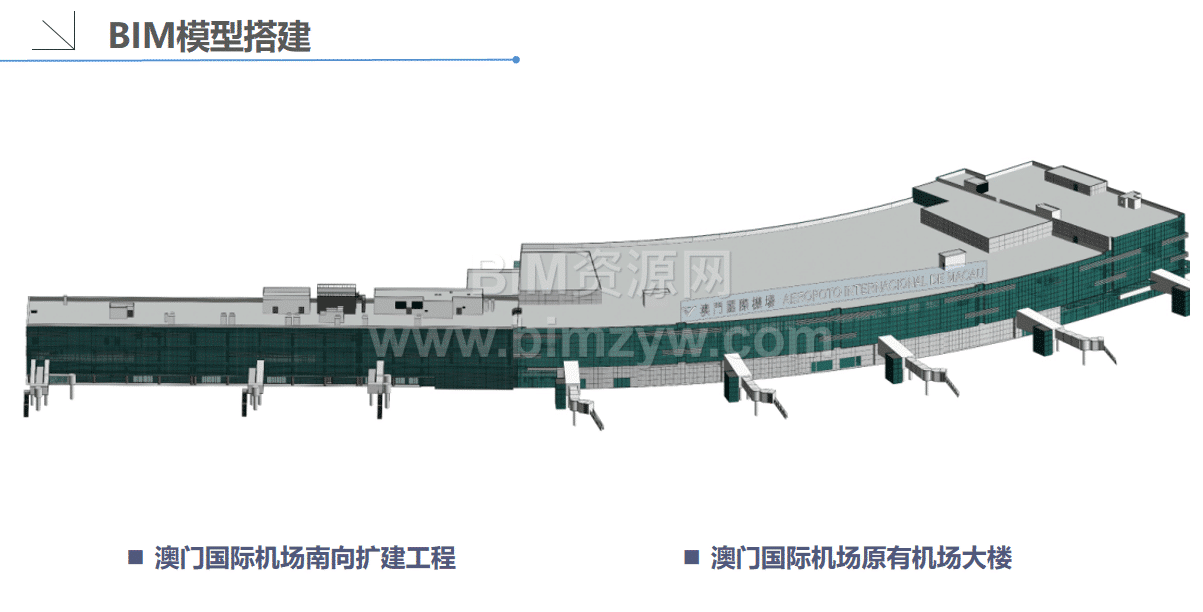

组建专业 BIM 团队,明确 BIM 项目经理、专业负责人、专业工程师、质量管理负责人的岗位职责,形成分工明确、协同高效的工作机制。硬件配置高性能台式工作站(i7 8700K 处理器、32G 内存、GTX1660TI 显卡)、移动工作站及双显示器,满足多场景建模需求;软件层面整合 Revit 2016、Navisworks 2016、Twinmotion 等工具,覆盖模型搭建、碰撞检测、可视化渲染等全流程。
核心应用:BIM 技术破解机场扩建关键难题
图纸优化与协同审图
- 图面分析与规范复核:在 BIM 建模过程中,对设计图纸进行全面审查,提前发现图面问题、规范冲突等潜在隐患,形成土建、机电等专业问题报告,最大程度减少设计变更。通过与设计方、施工方召开技术交底会议,及时沟通解决 VIP 区域调整、设备订购等关键问题,保障施工顺利推进。
- 多专业碰撞检查:构建建筑、结构、机电、装修等全专业 BIM 模型,利用 Navisworks 进行碰撞检测,生成详细冲突报告,直观展示管线与墙体、桥架与结构梁等各类碰撞问题。累计发现并解决碰撞点数百处,提前规避后期返工风险。
管线综合与空间优化

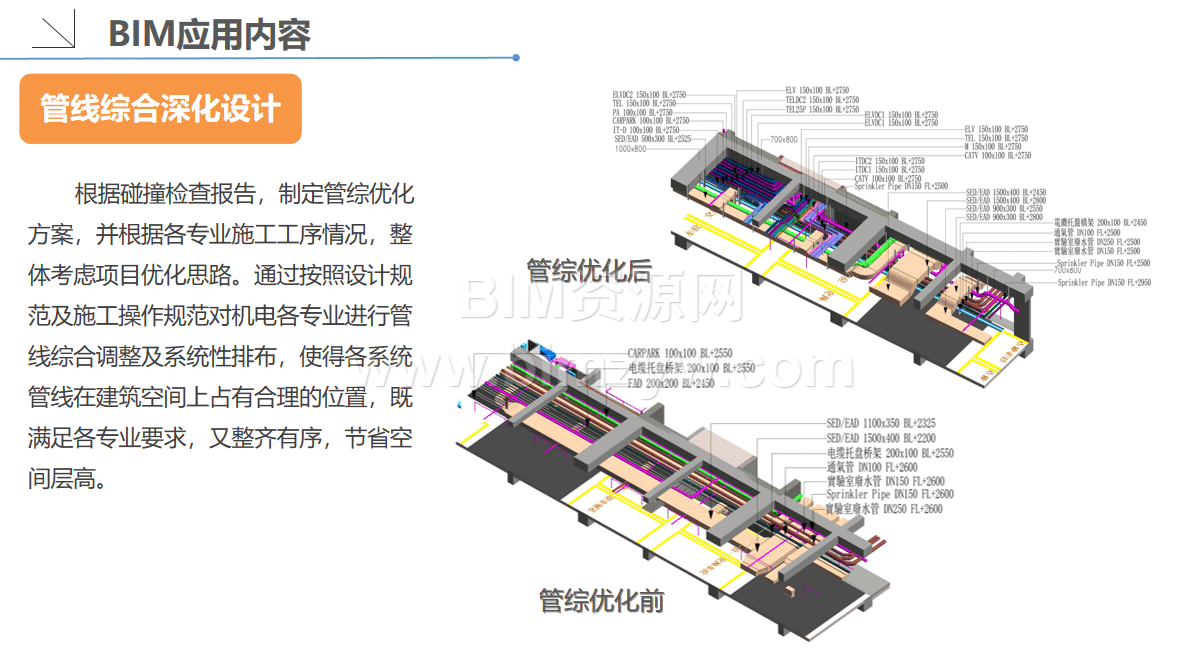

- 管线综合深化设计:根据碰撞检查结果,按照设计规范和施工操作要求,对机电各专业管线进行系统性排布优化。将原本杂乱的管线整合为有序布局,既满足各专业功能需求,又节省空间层高,使管线排布整齐美观,便于后期维护。
- 净高精准分析:利用 BIM 技术对项目各区域进行净高分析,确定精装修吊顶完成面高度,排查施工空间最低点,提前预判净空需求。确保候机大厅、走廊等关键区域的空间舒适度,保障项目交付品质。
- 孔洞预留精准化:通过 BIM 模型导出二次结构预留孔洞图,明确管线穿越墙体的孔洞位置、尺寸,避免后期二次开洞,保障二次结构完整性,提高施工效率。
可视化施工与进度管控
- 三维技术交底:通过第一人称视角漫游模拟施工场景,对登机桥安装、管线排布等重难点区域进行可视化交底。实时提供项目任意角度、剖面的二维构图,帮助施工人员准确理解复杂工艺要求,避免因图纸误读导致的施工错误。
- 进度可视化管理:将 BIM 模型与进度管理软件整合,制作三维可视化进度系统,直观展示项目施工进度。通过对比计划进度与实际进度,及时发出进度预警,调整资源配置和施工组织,保障项目按期竣工。

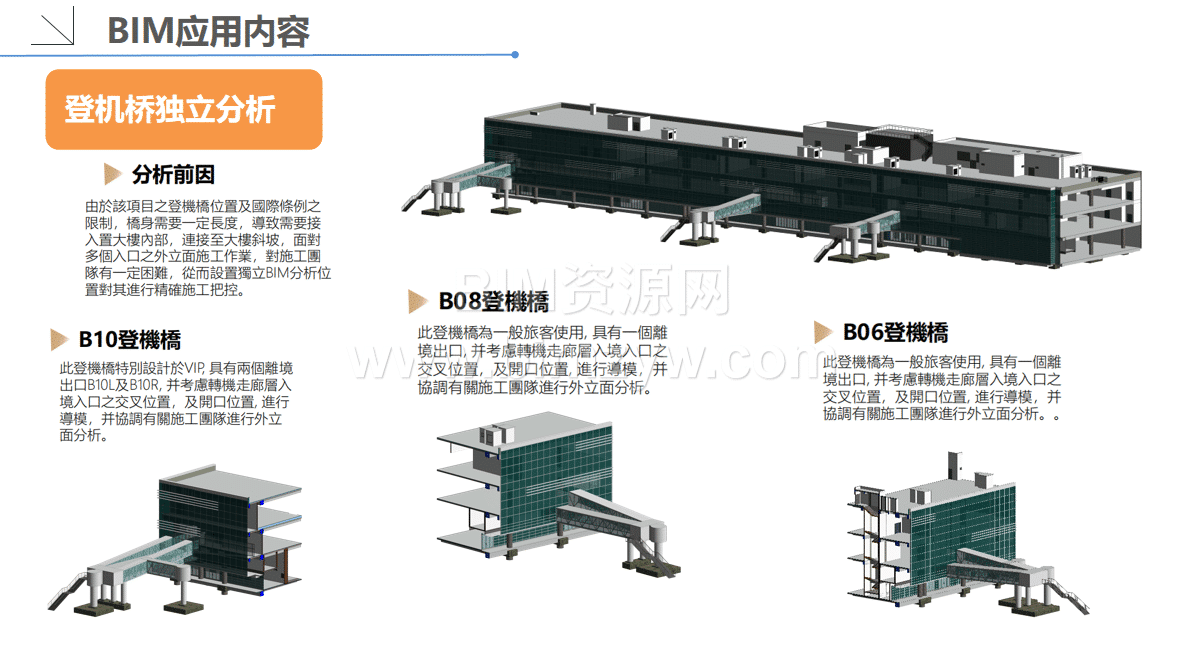

- 专项方案分析:针对登机桥这一核心设施,进行独立 BIM 建模分析,考虑其与大楼斜坡、多入口外立面的衔接关系,协调施工团队优化施工方案,精准把控安装精度,满足国际条例对登机桥长度、接口的要求。
工程量精准核算与构件预制
- 工程量快速提取:基于 BIM 模型快速、准确提取各部位、各系统工程量,尤其对大体量混凝土单体构件,可根据施工工艺划分节段输出工程量,为工程造价分析、材料采购提供精准数据支撑,避免材料浪费。
- 成品支吊架预制:利用 BIM 技术设计管道组合支架,导出加工大样图,实现支架工厂化预制。分层、分区域、分系统统计支架材料用量,辅助物资管控,提高现场安装效率。
BIM 应用价值:经济与社会效益双重提升
经济效益显著
通过 BIM 技术应用,项目节省工期 20%,减少安装返工 30%,降低施工错误发生率 85%,节省工程算量时间 60%,降低材料成本 55%。提前发现并解决设计与施工冲突,避免后期返工造成的经济损失,同时通过精准算量、预制化施工,进一步控制项目成本。
管理效率全面提升
多专业协同效率大幅提高,图纸审核、技术交底、进度沟通等工作更直观高效;决策层可通过可视化模型快速掌握项目情况,提升决策效率;现场施工人员依托 BIM 模型和三维交底,明确施工要求,减少沟通成本。
社会效益突出
项目顺利实现与原有机场大楼的无缝对接,保障了机场运营与扩建施工的有序衔接,未对旅客出行造成明显影响。建成后大幅提升机场旅客接待能力,助力区域交通枢纽功能升级。同时,项目形成的 BIM 实施标准、工作流程,为同类机场扩建项目提供了宝贵的参考经验。
结语:BIM 引领交通枢纽数字化转型
该机场客运大楼扩建项目的实践证明,BIM 技术不仅能有效破解交通枢纽类项目多专业协同难、施工精度要求高、进度紧张等痛点,还能通过标准化、可视化、精准化管理,实现提质增效。未来,随着 BIM 技术在交通枢纽项目中的广泛应用,将为机场、高铁站等大型公共设施的建设与扩建提供更强大的数字化支撑,推动交通基建行业高质量发展。
如果您想了解更多交通枢纽项目 BIM 应用细节或数字化施工解决方案,欢迎阅读本站其它文章!
