某金融产业园基于BIM及CIM的设计全过程应用(含全专业BIM模型+BIM汇报PPT)

广州天河智谷车陂商业大楼作为片区门户标杆项目,总建筑面积 22.13 万平方米,涵盖 6 栋办公塔楼、体验式商业裙楼及三层地下室,是集办公、购物、公寓于一体的城市综合体。项目体量大、专业交叉多、设计周期紧张,且塔楼退台、中庭曲面造型复杂,传统二维设计模式难以兼顾进度、品质与成本管控。项目团队以 BIM 正向设计为核心,融合 CIM 城市信息模型技术,构建从方案到施工图的全流程数字化体系,实现设计效率、空间价值与审批速度的多重突破。

一、项目概况与设计阶段核心痛点

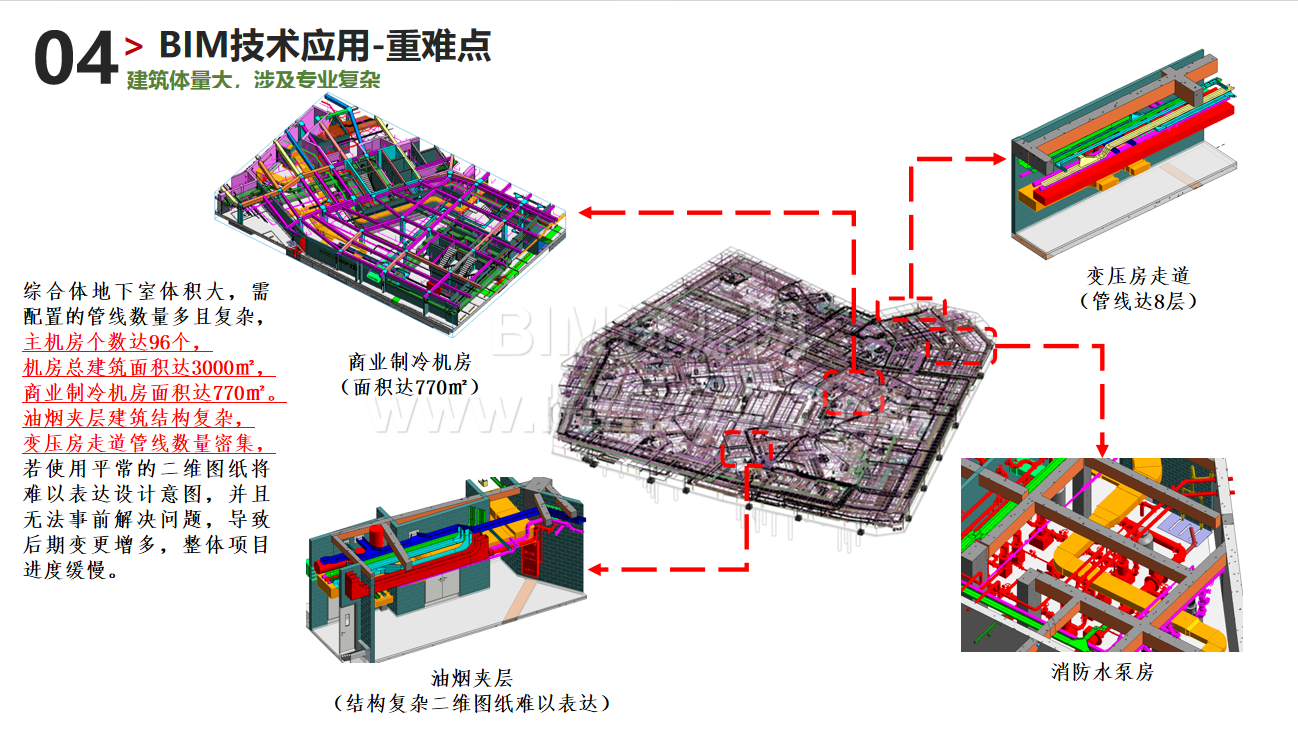

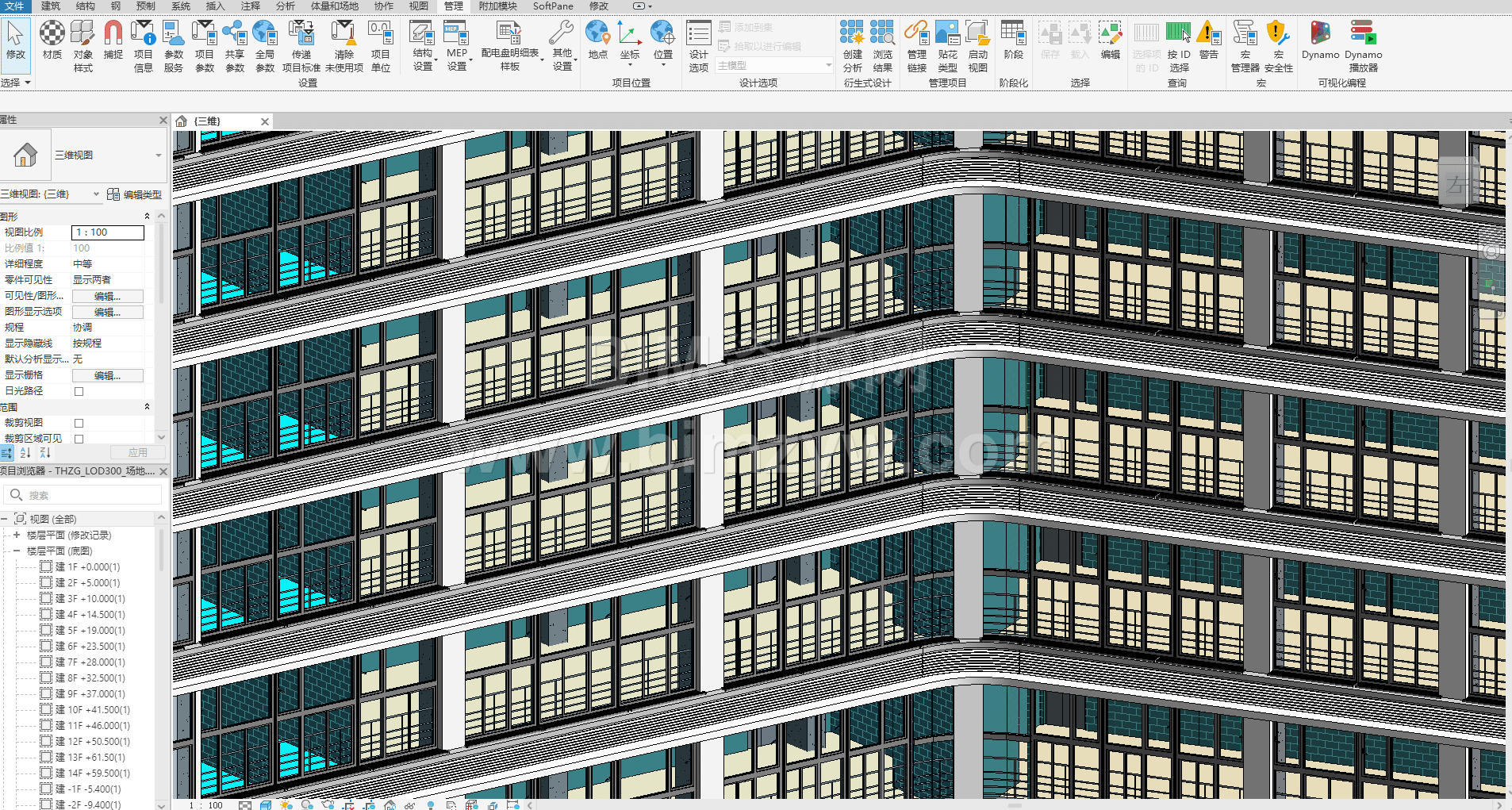

项目地处广州天河高新区南部,从方案阶段到完成审图仅三个月周期,设计压力极大。建筑功能分区复杂,主机房数量达 96 个、机房总面积超 3000㎡,油烟夹层、变压房走道管线密集,二维图纸难以完整表达设计意图;同时塔楼退台结构导致非标户型多,外立面曲面造型方案迭代慢,传统沟通模式易造成设计反复、变更滞后,亟需数字化技术重构设计工作流。

二、BIM 正向协同设计,压缩跨专业沟通周期

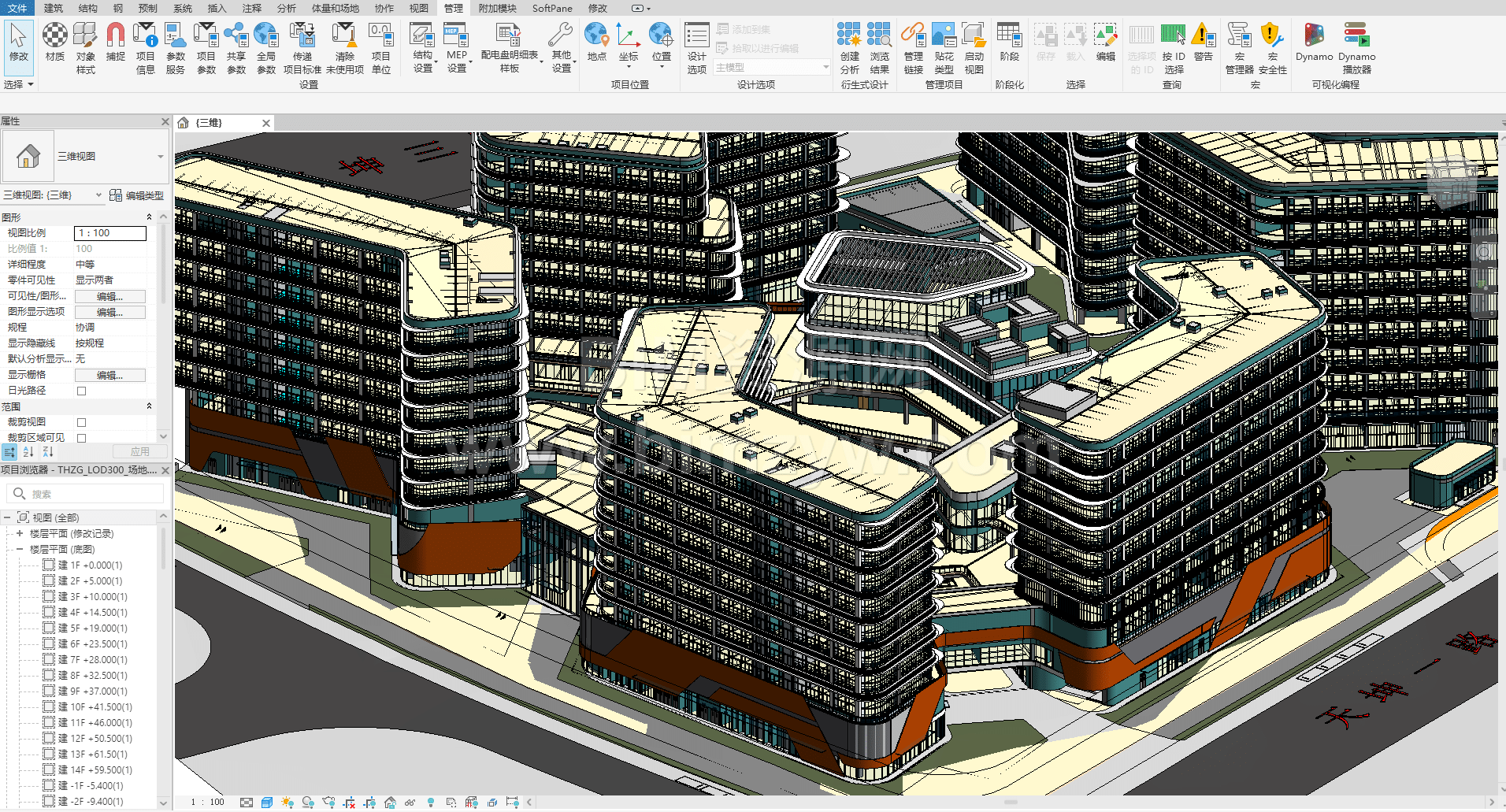

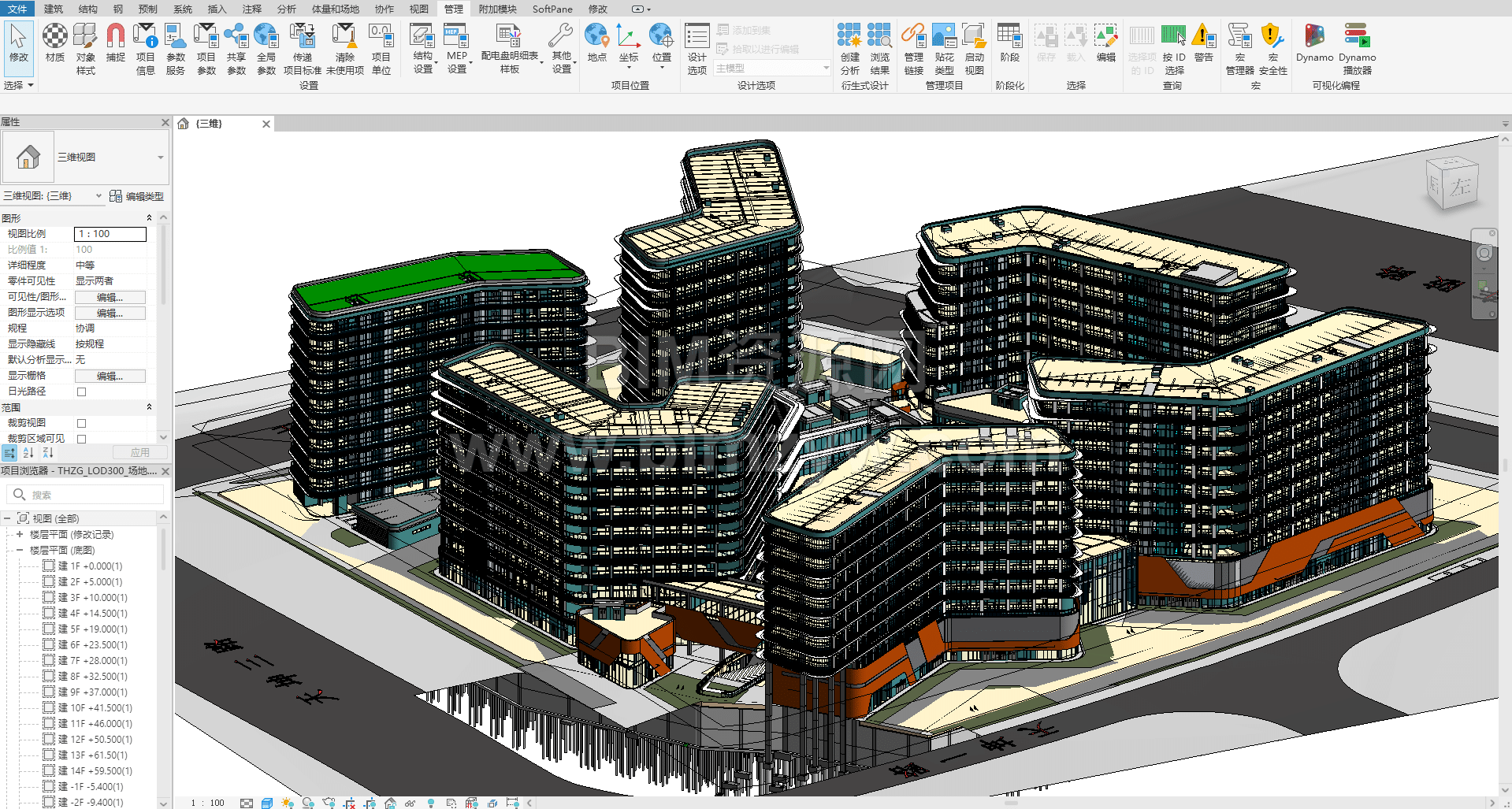

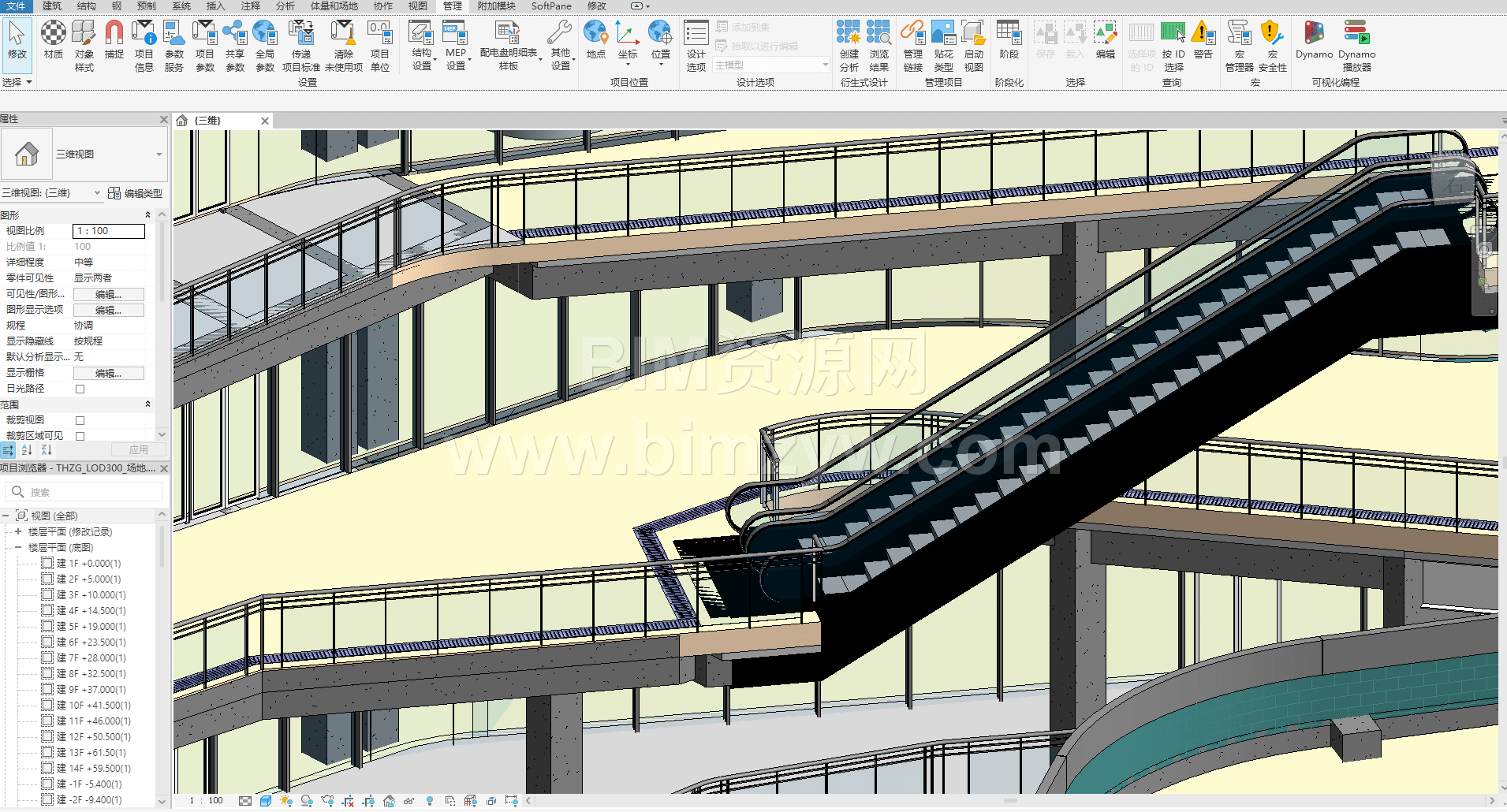

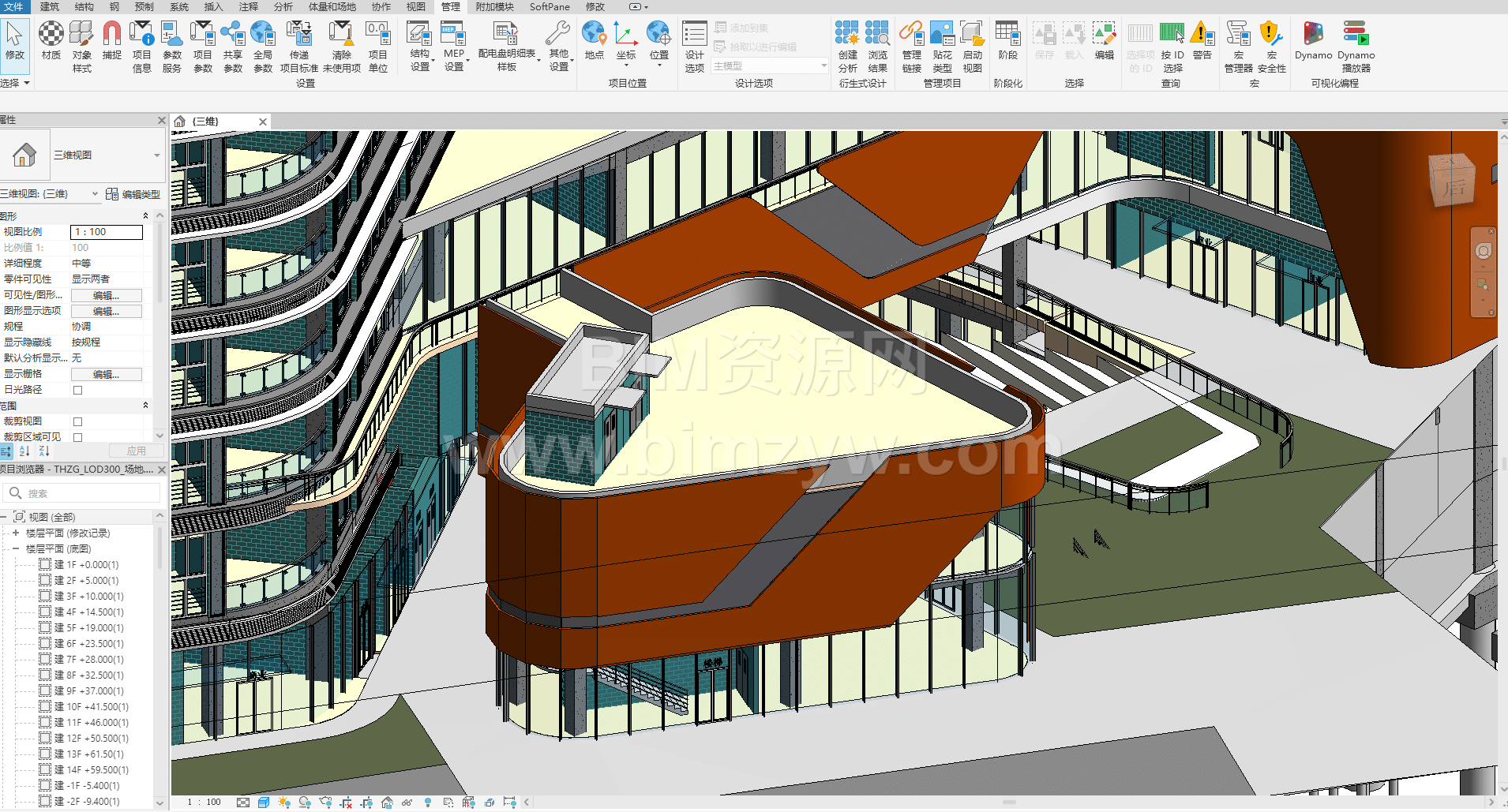

项目采用 BIM 正向设计工作流,依托 Revizto 轻量化协同平台,直接兼容多软件格式模型,省去传统模式下繁琐的格式转换与重复建模工序。通过平台线上问题追踪功能,各参与方可精准定位二维图纸与三维模型对应点位,明确整改责任与时限,形成完整处置闭环,跨专业问题处理效率提升约 70%。针对大面积设备机房,BIM 团队前置介入管综方案研讨,可视化确定设备布局与管线路由,累计优化 41 处重点管线区域,大幅减少后期设计变更。

三、CIM 平台智能审图,实现审批效率翻倍

作为广州市 CIM 平台机器辅助消防设计审查试点项目,团队严格遵循本地 BIM 交付标准与三维建模规范,借助官方审查插件完成模型前置自查自纠,直接上传三维模型开展线上智能审查。传统人工审图约 30 天的流程被压缩至 15 天,整体审查效率提升 50%,既减少了人工审查的人力投入与反复整改成本,也为项目后续报建与开工节点争取了充足时间,同时实现了项目建筑数字信息的标准化留存。

四、全维度空间优化,挖掘项目隐性价值

依托全专业 BIM 模型,团队开展地下室行车路径漫游与车位合理性分析,优化 3 处转弯半径不足的行车路段,新增标准车位 13 个,直接创造经济效益约 100 万元;同步完成全楼层净高分析,以色彩分级直观呈现各区域净高情况,匹配不同功能区的空间要求。公寓户型通过 BIM 正向优化,从 12 种非标户型精简为 6 种标准化户型,预计降低装饰装修造价 15%。此外,通过算量插件直接从 BIM 模型导出精准工程量清单,快速完成初步设计概算编制,大幅提升造价测算效率与数据精度。

五、应用成效总结与全周期延伸展望

截至设计阶段,项目 BIM 应用综合效益约占总造价的 5%,其中管线综合深化节约成本 46.23 万元,空间优化新增效益约 220 万元,方案比选周期缩短 60%。后续项目将向施工、运维阶段延伸,探索 BIM+VR 安全交底、智慧工地联动、数字化运维管理等应用,打造 BIM+CIM 深度融合的城市综合体样本,为粤港澳大湾区智慧城市与数字城建提供可复制的实践路径。

资源预览

资源下载
资源下载
大小:3.57GB
格式:rvt
版本:Revit2016
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!《版权声明》
0

评论0

请先
因资源获取成本持续上涨,本站为维持正常运营,将不定期上调赞助费用,用以覆盖运营开支。
没有账号?注册  忘记密码?

社交账号快速登录
