BIM技术在高层住宅楼项目中的应用,全套文件共包含BIM模型、汇报PPT及演示视频等
在现代建筑行业数字化转型浪潮中,BIM 技术已从 “可选技术” 变为 “刚需工具”,尤其在高层住宅项目中,其在解决工期紧张、协调复杂、质量管控难等痛点上发挥着不可替代的作用。今天,我们以渭源县城北环路东段 S2 区 11#、12# 楼项目为例,深度解析 BIM 技术如何贯穿项目全周期,实现施工效率与工程质量的双重提升。
渭源县城北环路东段 S2 区 11#、12# 楼项目坐落于渭源县清源镇北环路,紧邻渭源一中,地理位置优越且施工环境复杂。项目总建筑面积达 22009.35㎡,采用框架剪力墙结构,地下 1 层、地上 25 层,建筑高度 86.3m,设计使用年限 50 年,工期紧至 670 天,还要达成绿色施工评价、省级文明工地等多项高标准目标。同时,项目面临总承包协调难度大、现场平面布置要求高、质量安全管控严格等多重挑战,传统施工模式难以应对,BIM 技术的全面应用成为破局关键。

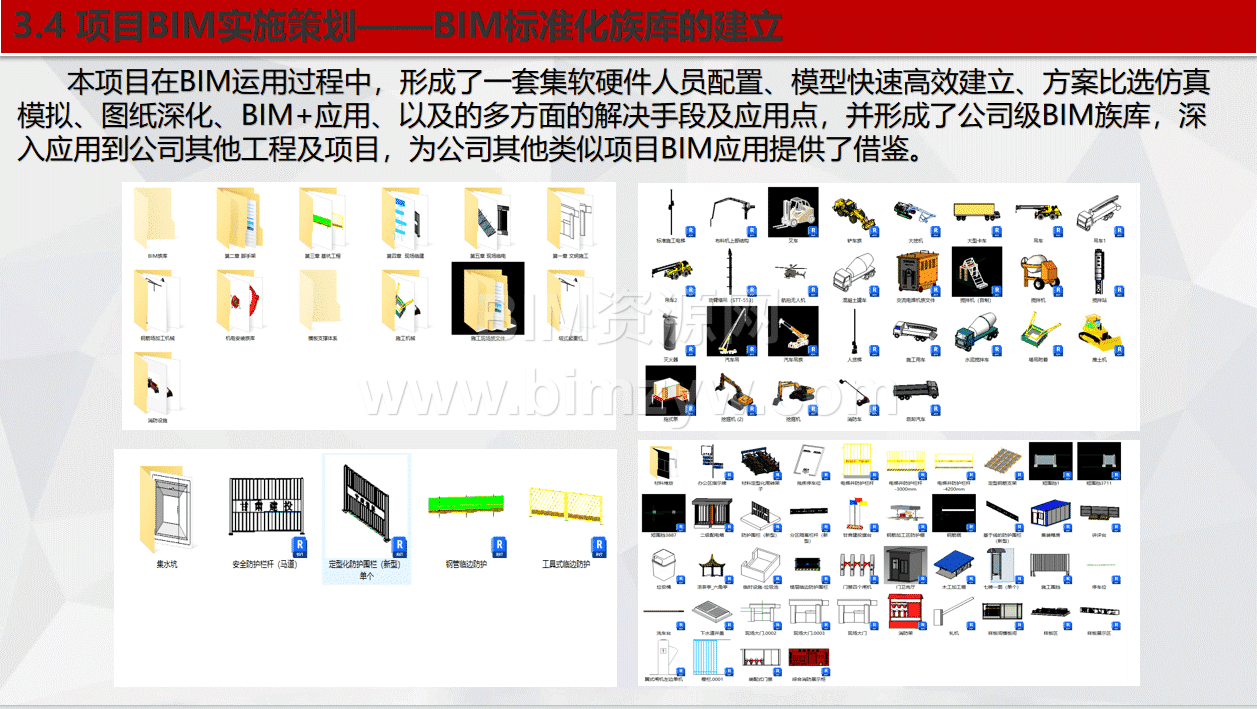

为此项目组建了专业 BIM 团队,构建了 “BIM 组长统筹 + 多专业工程师分工 + 现场应用人员落地” 的完善组织架构。团队配置了高性能台式电脑、笔记本电脑和平板电脑等硬件设备,搭载 Revit2018、Navisworks2018、Fuzor2018 等核心软件,严格遵循《建筑工程施工信息模型应用标准》,编制专属 BIM 技术应用实施策划和管理制度,还建立了涵盖文明施工、脚手架、基坑工程等多类别的公司级 BIM 族库,为项目高效推进筑牢基础。

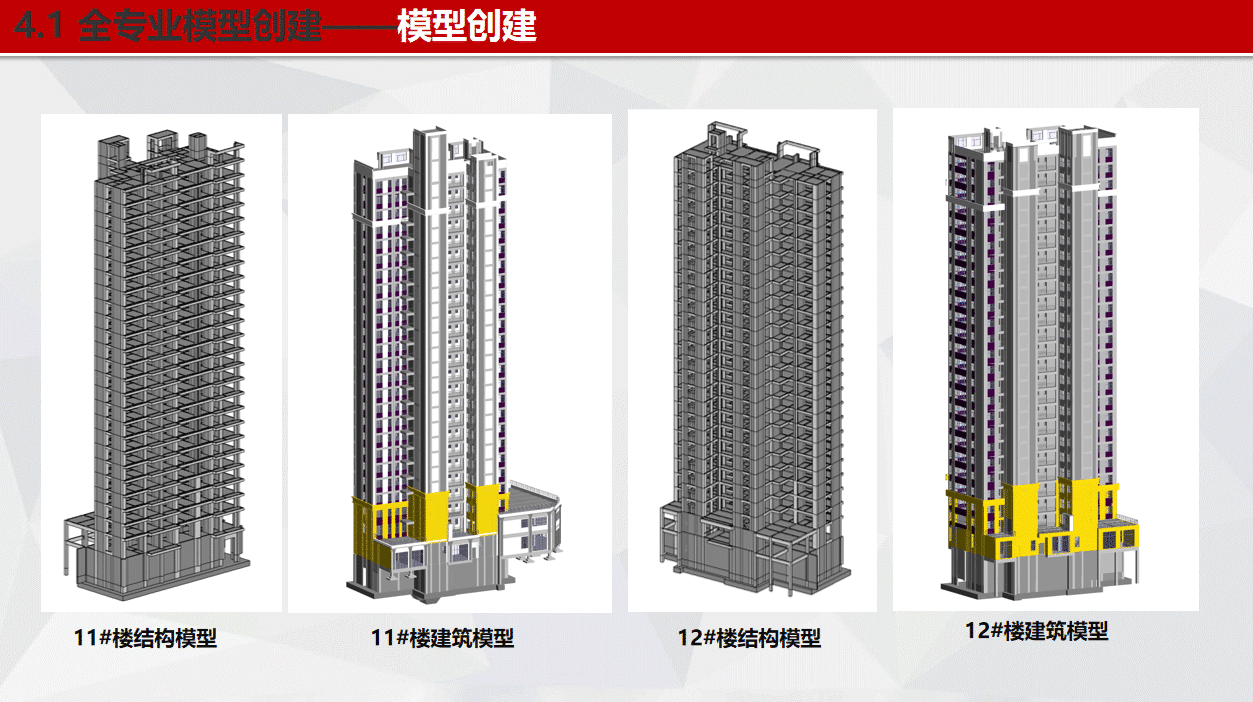

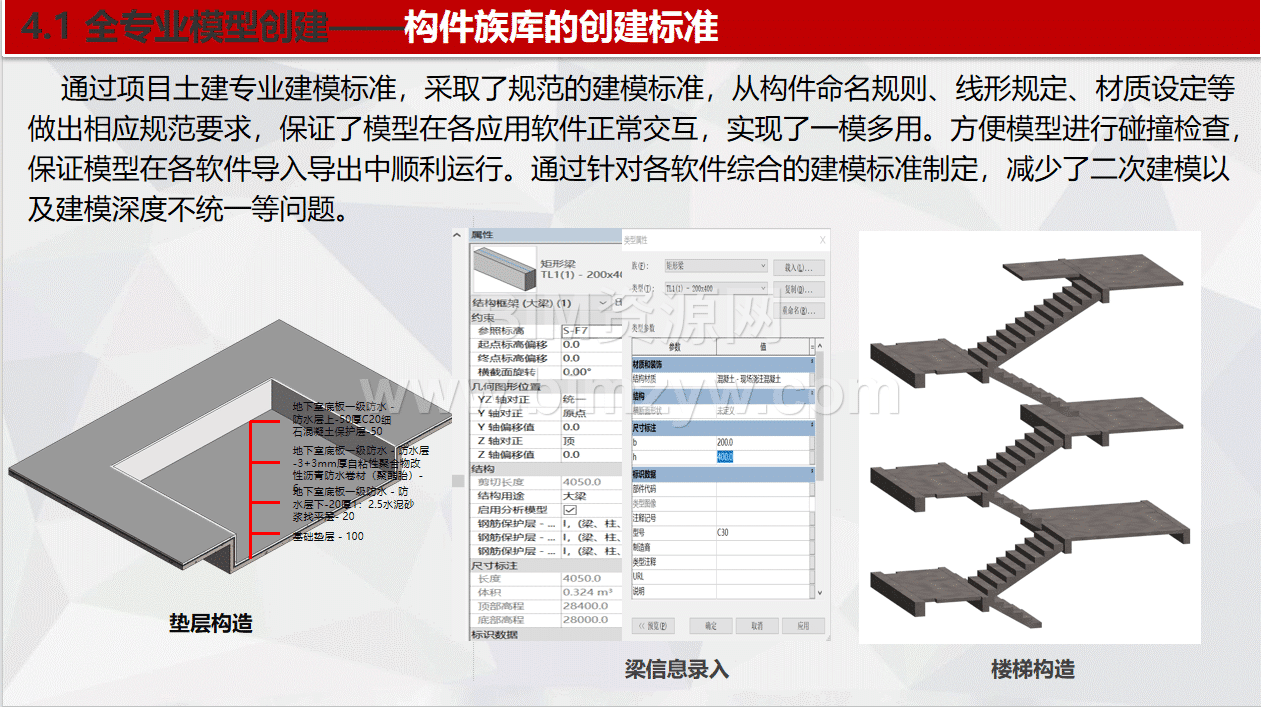

在项目施工全过程中,BIM 技术的应用点贯穿始终,实现了从模型创建到现场落地的全链条覆盖。全专业模型创建阶段,严格规范构件命名、材质设定等标准,完成土建、机电等多专业模型搭建,尤其在机电深化设计中,遵循 “大管优先、有压让无压” 等管线综合原则,提前发现并解决碰撞节点 158 处,优化地下室、走廊等关键区域管线排布,让现场管道布置既合理又美观。

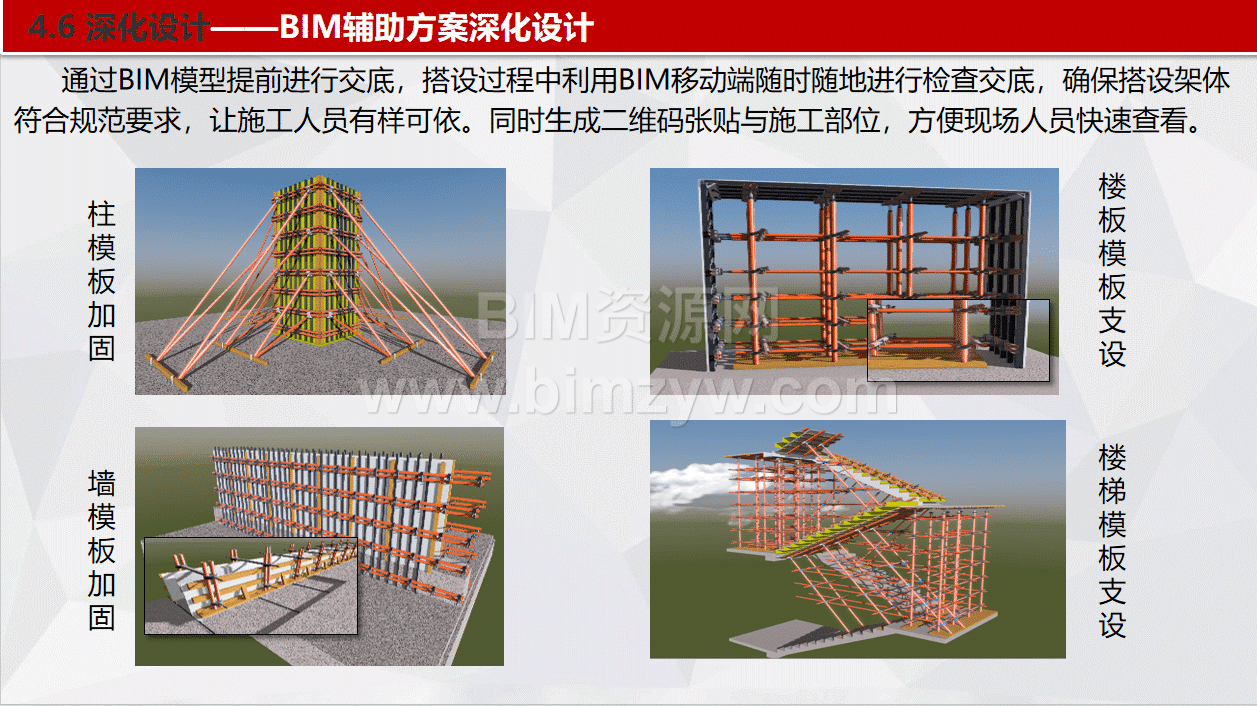

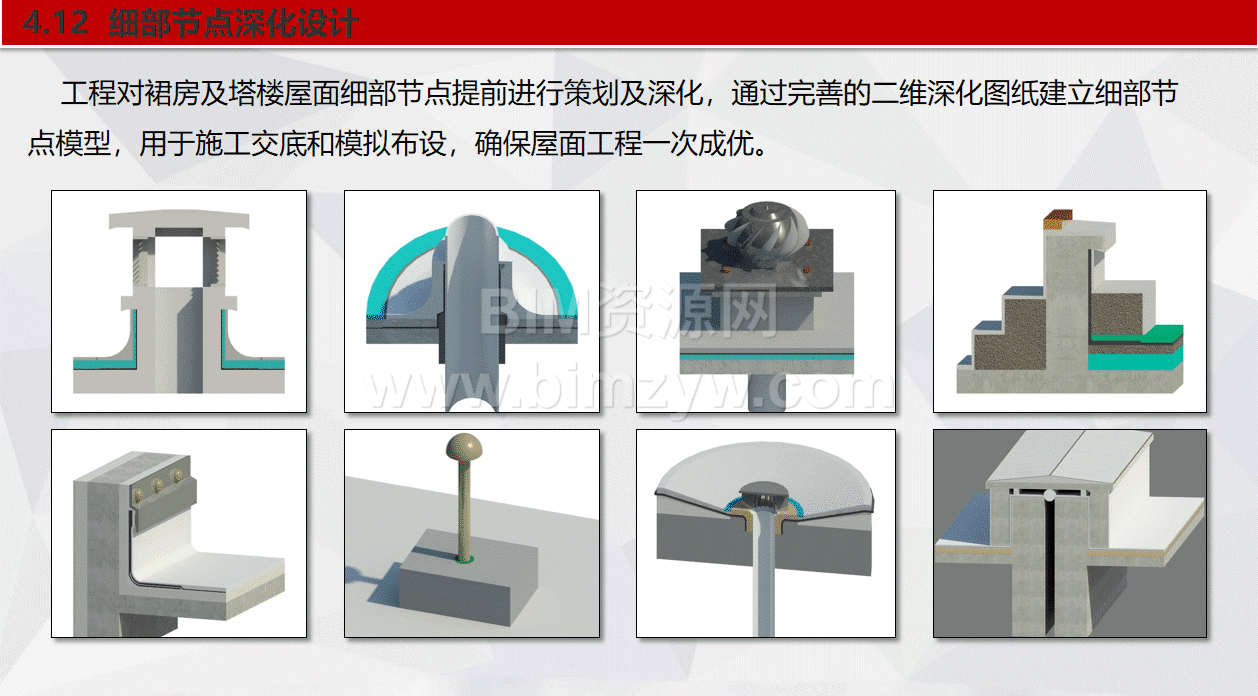

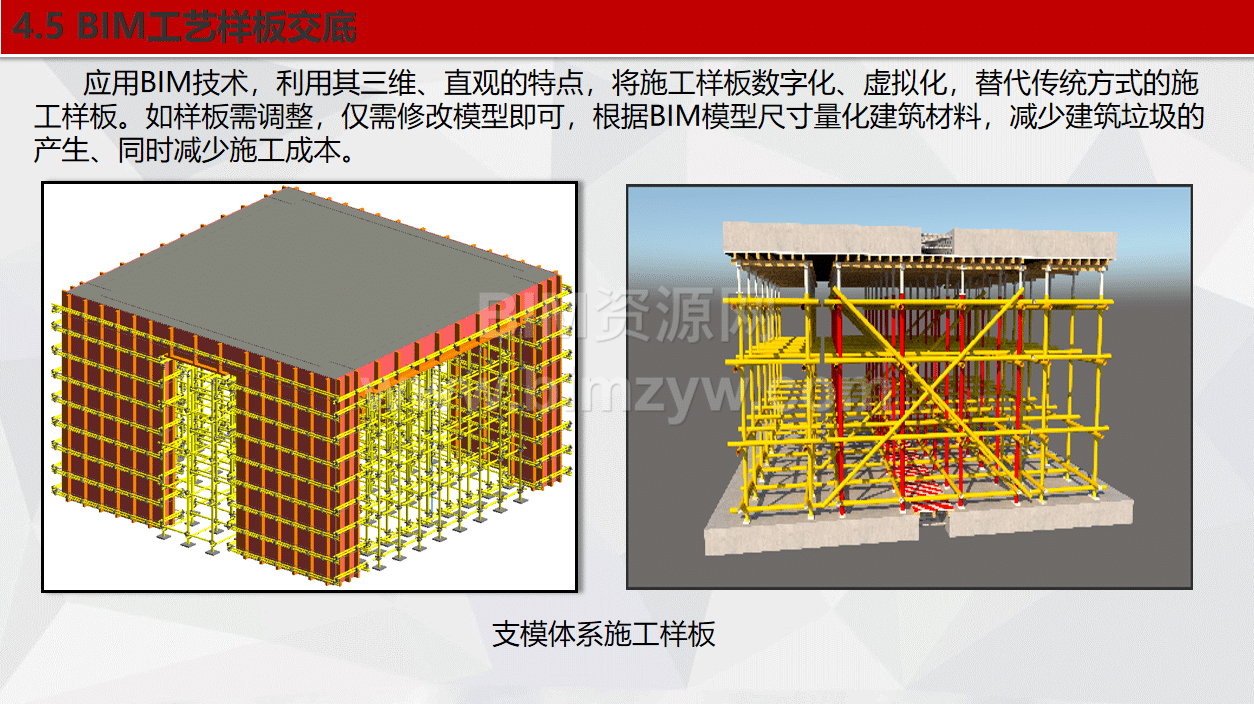

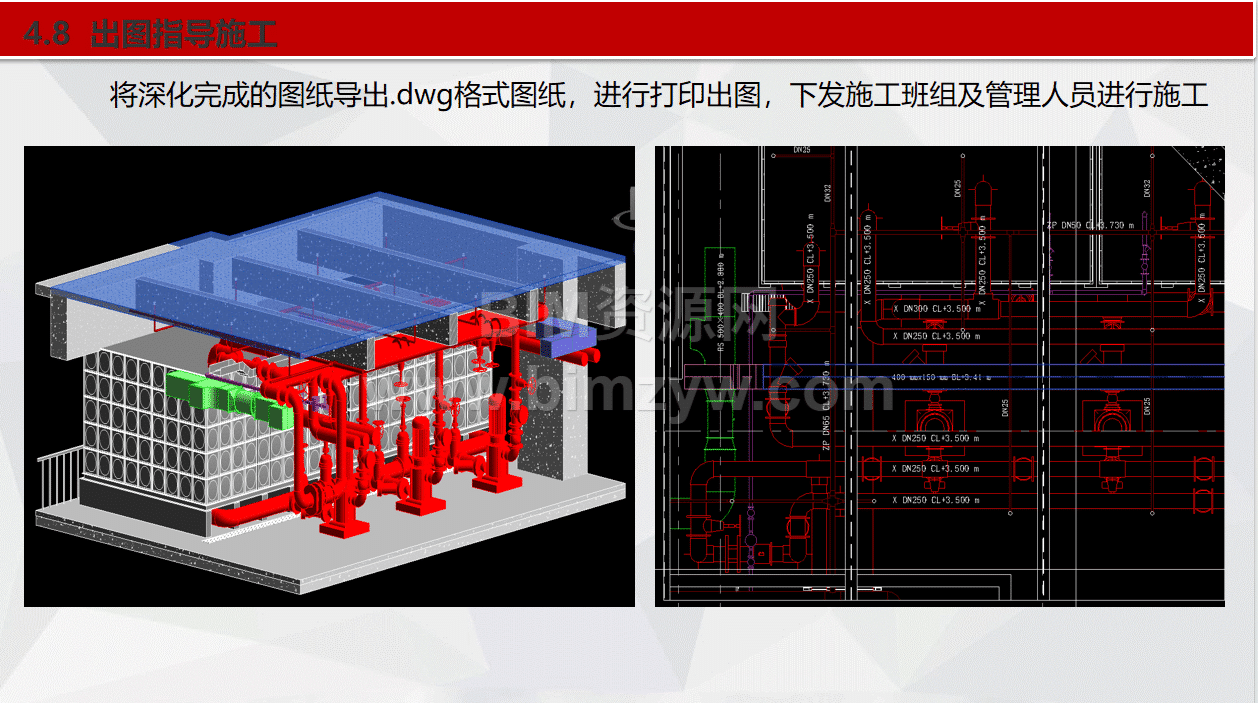

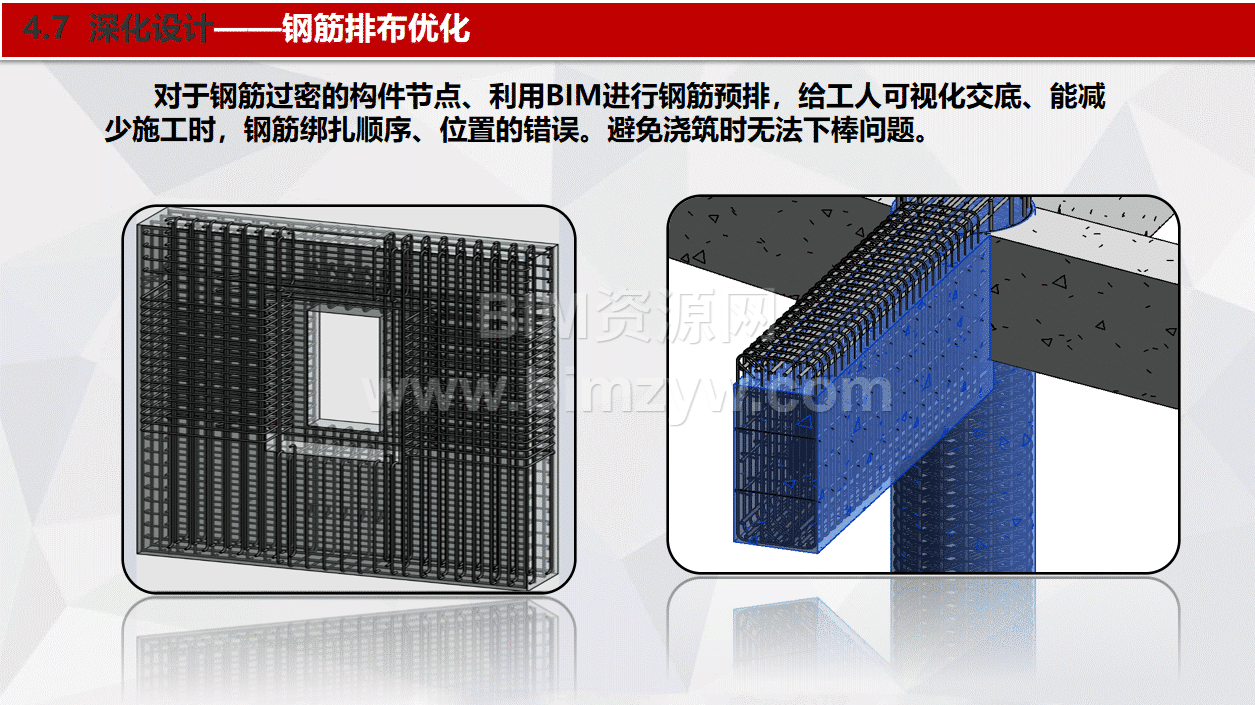

安全管理方面,利用 BIM 模型提前漫游预判基坑临边、洞口等危险源位置,建立标准化安全防护体系,指导消防设施部署,有效规避了高空坠落等安全隐患。施工部署上,通过 BIM 技术绘制立体施工平面布置图,优化交通组织,避免现场混乱;工艺交底时,将支模体系、钢筋排布等施工样板数字化,生成二维码张贴于施工部位,工人随时可查看,减少材料浪费和施工误差。此外,在钢筋排布优化、二次结构排砖、脚手架深化等细节上,BIM 技术的应用让施工流程更规范,大幅降低了返工概率。
除基础应用外,项目在 BIM 创新方面也亮点纷呈。针对深基坑施工风险高的问题,通过模型进行受力计算和仿真模拟,为沉降预警系统提供关键参数,助力专家论证顺利通过;将 BIM 模型上传至轻量化平台并生成二维码,方便各参建方随时进行模型剖切、漫游和构件属性查看,极大提升了协同工作效率。
项目通过 BIM 技术的深度应用,取得了显著的经济效益和时间效益:累计发现重大问题 23 处,减少返工时间超 15 天,节约经济成本 5 万元;解决碰撞问题 101 处,创造经济效益 3.2 万元,可量化总效益达 8.2 万元。同时,标准化的 BIM 应用流程和完善的族库积累,为企业后续同类住宅项目提供了可复制、可推广的实战经验。
从渭源城北环路住宅楼项目的实践来看,BIM 技术不仅是解决施工难题的 “利器”,更是推动建筑行业向精细化、数字化转型的核心动力。未来,随着 BIM 与物联网、VR 等技术的深度融合,必将为住宅建设带来更多创新可能。
