NBT31022-2012《风力发电工程达标投产验收规程》百度网盘PDF电子版下载

NBT31022-2012《风力发电工程达标投产验收规程》百度网盘PDF电子版下载
中华人民共和国能源行业标准,于 2012 年 4 月 6 日发布,2012 年 7 月 1 日实施,适用于新建、扩建的风力发电工程,旨在规范达标投产验收工作,提高工程建设质量和移交水平。标准以黑体字标注强制性条文,必须严格执行。

标准由中国电力企业联合会提出,能源行业风力发电标准化技术委员会归口,主要起草单位包括中国电力建设企业协会、中国华能集团公司等,参与起草单位涵盖多家电力企业、建设公司及科研机构。

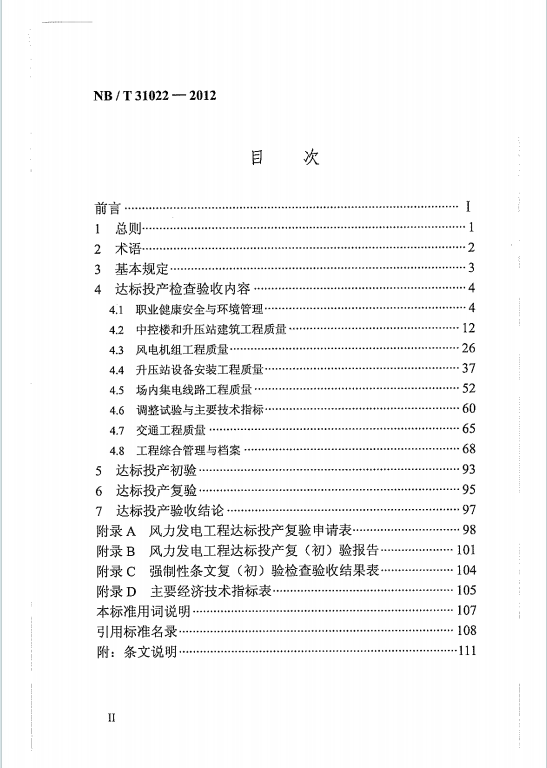

1. 总则与术语

  • 总则:明确标准制定目的、适用范围(新建、扩建风力发电工程),规定验收需结合量化指标和综合检验,遵循 “政府监督、建设单位监管、监理单位监查、参建单位监控” 的全过程质量控制原则。
  • 术语
    • 达标投产验收:通过量化指标和综合检验,验收工程建设程序合规性、质量控制有效性及投产后整体质量。
    • 考核期:从全部机组 240h 试运结束起算,为期 6 个月。
    • 基本符合:满足安全和使用功能,存在少量瑕疵,尺寸偏差不超过 1.5%,限值不超过 1%。

2. 基本规定

  • 工程开工前,建设单位需制定达标投产规划,并在合同中明确要求;组织参建单位编制实施细则并落实。
  • 验收分为初验复验两阶段:
    • 初验:在整套启动试运前进行,由建设单位组织,监理、设计、施工等单位参与。
    • 复验:在考核期结束后 1 年内进行,由上级发电集团或行业协会组织。
  • 验收内容涵盖 8 个部分(职业健康安全与环境管理、建筑工程质量等),无相关项目可不予验收;检验内容分为 “主控” 和 “一般” 两类,档案验收重点核查文件完整性,其他部分重点核查技术真实性。

3. 达标投产检查验收内容

(1)职业健康安全与环境管理

  • 组织机构:成立安全生产委员会,施工单位配备专职安全员,特种作业人员持证上岗。
  • 安全管理:建设单位履行安全责任,施工单位安全生产费用专款专用,签订安全管理协议,划分责任区域。
  • 规章制度:建立安全管理制度和操作规程,定期安全检查并整改闭环,设置安全警示标识。
  • 环境管理:编制绿色施工策划,禁止使用明令禁止的技术 / 设备,制定植被恢复方案。
  • 安全设施:安全设施 “三同时”(同时设计、施工、投入),沟坑孔洞设防护,特种设备合规管理,消防系统验收合格。

(2)中控楼和升压站建筑工程质量

  • 实体质量:地基基础无有害裂缝,沉降符合规范;混凝土结构平整,钢结构焊接合格;屋面及防水工程无渗漏;消防、电气装置接地可靠。
  • 项目文件:技术标准清单齐全,强制性条文执行记录完整,原材料复试报告、隐蔽工程验收记录等资料合规。

(3)风电机组工程质量

  • 基础部分:无有害裂缝,基础环水平度偏差符合要求,接地系统合规,沉降观测记录完整。
  • 安装部分:塔架、机舱、叶轮等部件安装牢固,防雷接地电阻≤4Ω;变桨、偏航、制动系统动作可靠;高强度螺栓紧固符合规范。

(4)升压站设备安装工程质量

  • 变压器、高压电器、母线等设备安装符合规范,无渗油、漏气;电缆敷设、二次接线整齐,接地系统可靠;继电保护及自动装置投入率 100%。

(5)场内集电线路工程质量

  • 架空线路:杆塔基础牢固,导线架设符合设计,接地电阻达标;电缆线路:敷设深度、弯曲半径合规,终端及中间接头安装规范,防火措施到位。

(6)调整试验与主要技术指标

  • 调试项目:包括变电工程接地电阻、保护装置投入率,风电机组防雷接地、低电压穿越试验等。
  • 技术指标:考核期内单机可利用率≥92%,平均可利用率≥95%,实测功率曲线与标准曲线比值≥95%,场用电率等符合设计要求。

(7)交通工程质量

  • 道路荷载、坡度、排水符合设计;路基平整,路面无破损;交通标识清晰,水土保持措施落实。

(8)工程综合管理与档案

  • 管理要求:建设单位建立健全项目管理体系,造价控制不超概算,进度管理科学,合同与设备物资管理规范。
  • 档案管理:档案机构、人员、设施齐全,文件收集与工程同步,竣工图与实物一致,移交手续完整,专项验收合规。

4. 初验与复验

  • 初验条件:机组土建 / 安装验收合格,动态调试完成,安全环保满足试运要求,文件齐全。
  • 初验通过标准:无 “不符合” 项,主控项基本符合率≤10%,一般项≤15%,强制性条文全部符合。
  • 复验条件:工程全部建成,性能试验完成,初验问题整改闭环,环保、消防等具备专项验收条件。
  • 复验通过标准:无违反强制性条文,未使用明令禁止技术 / 材料,无重大事故,主控项基本符合率≤5%,一般项≤10%。

5. 验收结论

  • 复验通过后,编制复验报告,附检查验收表、强制性条文结果表等;未通过需整改后重新申请。
包括复验申请表、复(初)验报告模板、强制性条文检查结果表、主要经济技术指标表等,规范验收流程和文件格式。

本标准通过全面覆盖工程各环节的质量要求和验收流程,为风力发电工程达标投产提供了系统性指导,确保工程安全、可靠、合规。
资源下载
下载价格6.00
本站资源来源于用户上传,版权归原作者所有,本站只收取管理维护费用,若您的权益受到侵害,请尽快 发起投诉
大小:2.88MB
格式:pdf
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!《版权声明》
0

评论0

请先
BIM资源网将持续为赞助用户提供更多优质的BIM学习素材~
显示验证码
没有账号?注册  忘记密码?

社交账号快速登录
