大型万达商业综合体业态多元、机电系统繁杂、工期管控严苛,传统施工模式极易出现管线碰撞、场地混乱、工序冲突等问题。肇庆万达广场项目搭建标准化 BIM 实施体系,从图纸优化、场地规划、4D 模拟、预制深化、智慧平台多维度落地数字化技术,全方位提升项目精细化管理水平,为同类商业综合体 BIM 应用提供成熟实践样本。

一、项目施工多重难点

肇庆万达广场涵盖 4 层大商业、金街商铺、高层住宅与公寓,地下两层车库,总业态复杂,施工痛点突出:地块淤泥软土分布广,地质处理难度大;建筑覆盖率高达 65%,施工场地狭窄,塔吊与运输路线规划受限;机电暖通、消防、给排水管线密集,地下室净高管控压力大;万达标准化节点工期紧张,多专业交叉施工协调难度高。项目组建专业 BIM 团队,配齐 Revit、MagiCAD、Tekla 等软硬件,搭建协同与筑云双管理平台,系统化推进 BIM 落地。

二、BIM 核心落地应用

1、三维建模与图纸前置优化

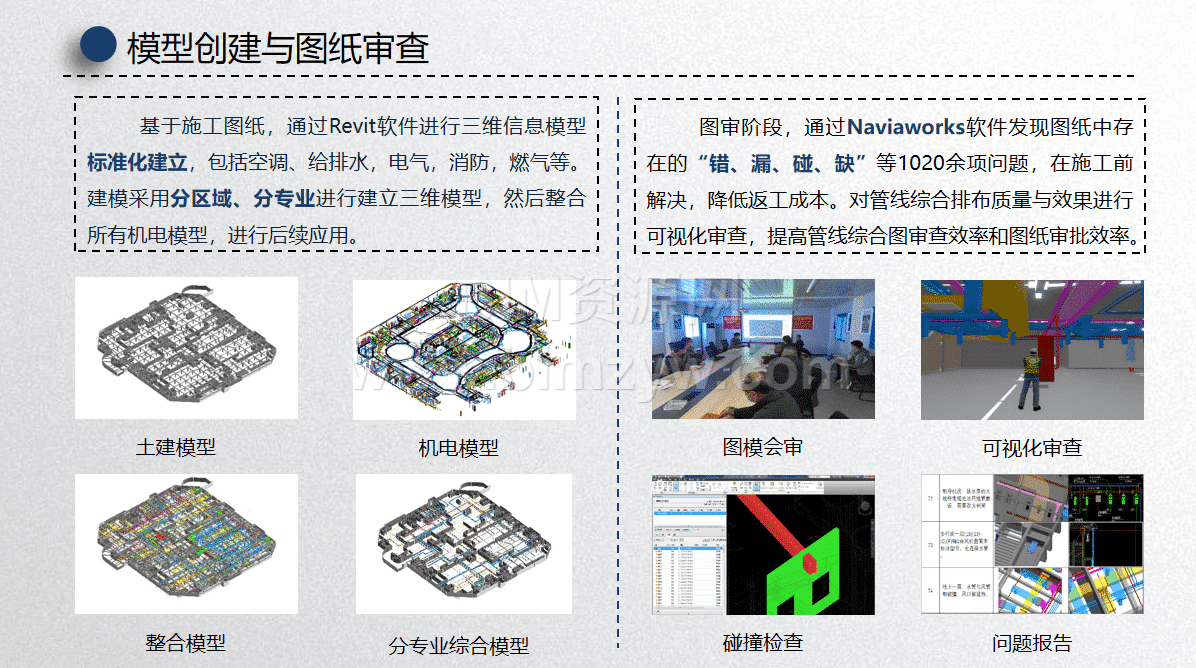

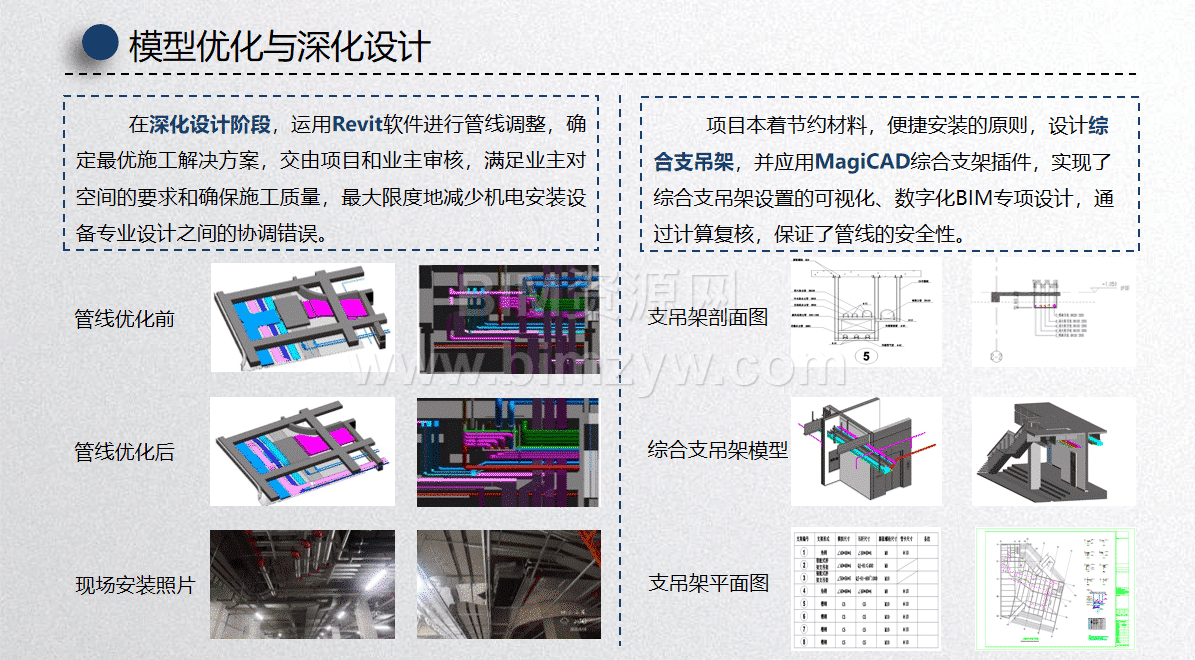

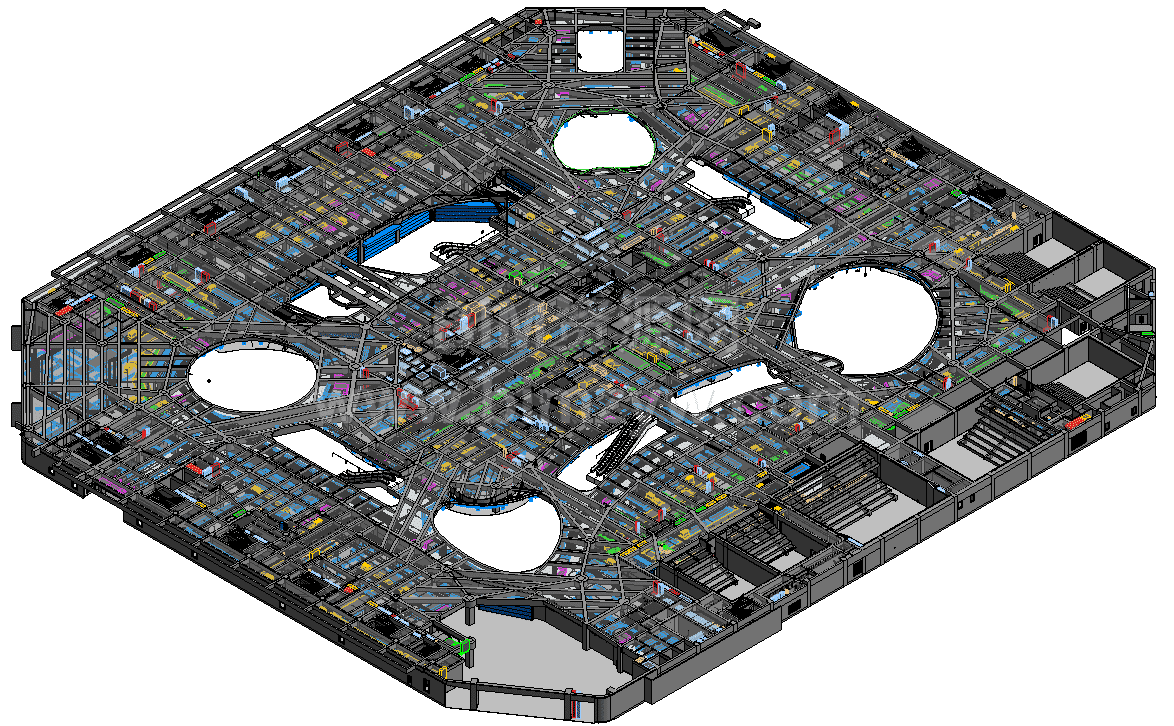

项目分建筑、结构、机电、幕墙多专业创建高精度模型,通过 Navisworks 开展全专业碰撞检测,累计排查图纸错漏碰缺问题 1020 余项,在施工前完成设计沟通变更。针对地下室、设备机房密集管线重新排布,设计综合支吊架并受力验算,同步精准出具预留预埋图纸,从源头削减现场拆改。

2、三维场布与 4D 施工模拟

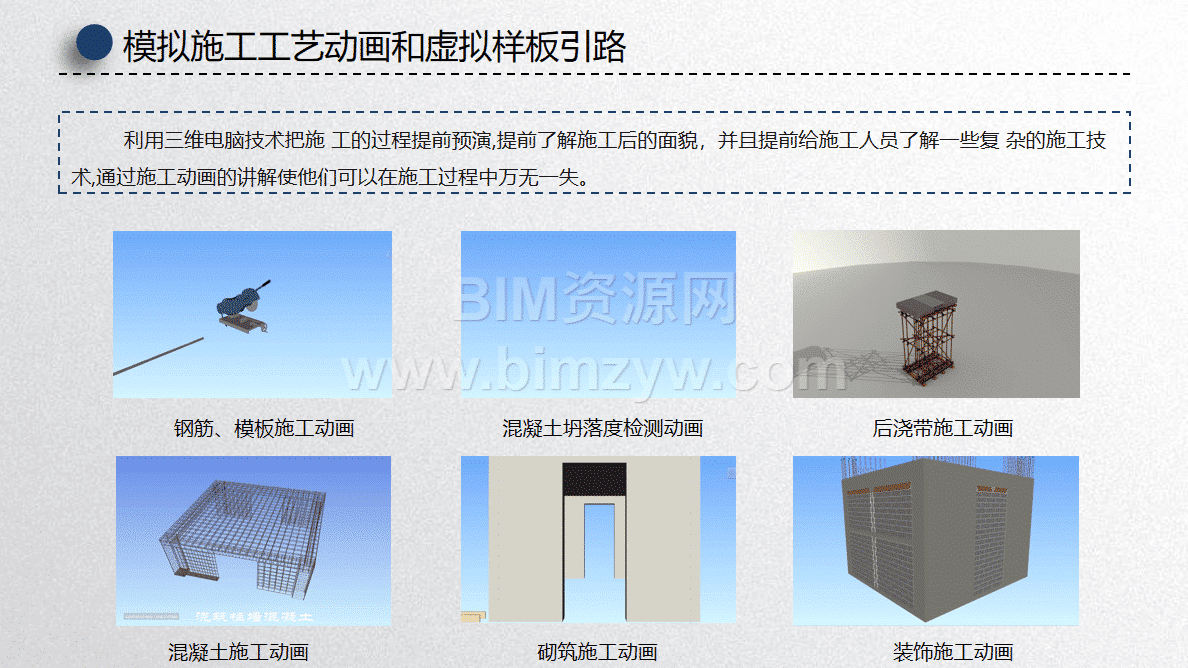

结合地质勘察数据搭建三维地层模型,优化基坑开挖与软土换填方案;分施工阶段动态规划临建、塔吊、材料堆场,解决场地狭小运输难题。依托 4D 进度模拟推演全施工流程,模拟后浇带、高支模、屋面防水等工序,制作工艺动画与虚拟样板,替代传统纸质交底,降低施工理解偏差。

3、机房预制与专项深化设计

对消防、制冷、水泵机房进行 BIM 精细化建模,拆分管线构件出具加工详图,推行工厂预制、现场装配模式,大幅缩短机房安装工期;针对采光顶、幕墙钢结构节点深化建模,优化细部构造,节约实体样板制作成本;同步完成屋面、小市政管线三维优化,合理规划设备与管网路由,保障车库通行净高。

4、数字化平台协同管控

依托万达筑云管理平台、协同大师实现业主、监理、总包、各分包四方线上协同,模型更新、质量隐患、进度问题线上留痕闭环;基于 BIM 模型精准提取管材、桥架、混凝土工程量,辅助材料采购与成本动态管控,打通设计、预制、施工全数据流转。

三、项目应用成效

经 BIM 全方位落地,项目累计节约水管、镀锌钢管、桥架近 900 米,节省人工超千人,直接创造 29 万元经济效益;大幅减少管线返工、材料浪费,施工进度有序匹配万达营销节点。同时沉淀商业综合体 BIM 建模、管综、预制施工标准化流程,形成可复制的数字化管理方案,充分证明 BIM 技术在大体量商住综合体提质、控本、保工期方面的核心价值。

资源预览

资源下载
资源下载
大小:2.99GB
格式:rvt/nwc
版本:Revit2016
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!《版权声明》
0

评论0

请先
因资源获取成本持续上涨,本站为维持正常运营,将不定期上调赞助费用,用以覆盖运营开支。
没有账号?注册  忘记密码?

社交账号快速登录
