GBT51025-2016《超大面积混凝土地面无缝施工技术规范》百度网盘PDF电子版下载
《超大面积混凝土地面无缝施工技术规范》(GB/T 51025-2016)是我国针对超大面积混凝土地面无缝施工的国家标准,于 2016 年 6 月 20 日发布,2017 年 2 月 1 日实施。以下是其核心内容总结:
- 编制目的:规范超大面积混凝土地面无缝施工技术,控制裂缝产生,确保工程质量,提高施工效率。
- 适用范围:适用于建筑工程中面积超过 1600㎡、单块板块长度或宽度超过 40m、厚度超过 700mm 的超大面积混凝土地面无缝施工,包括工业与民用建筑的地面、堆场等。

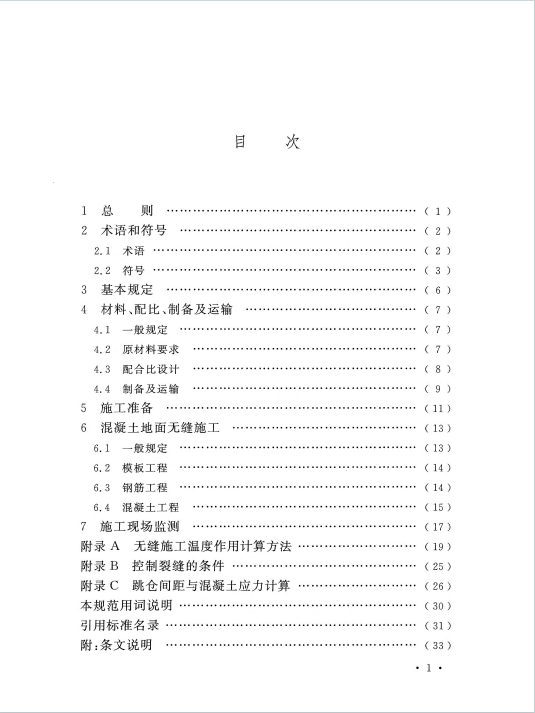

- 核心技术内容:涵盖总则、术语和符号、基本规定、材料与配合比、施工准备、无缝施工工艺、现场监测、裂缝控制等 8 章及 3 个附录(温度降低值计算、裂缝控制条件、跳仓距离与应力计算)。
- 超大面积混凝土地面:面积≥1600㎡、单块长度 / 宽度≥40m 或厚度≥700mm 的地面。
- 无缝施工:通过跳仓法、材料控制等技术取消伸缩缝,实现连续浇筑的施工方式。
- 跳仓法:将地面划分为区块,间隔浇筑以释放应力,区块间留设临时施工缝,待应力释放后再浇筑间隔区块。
- 温度应力:混凝土因水化热、环境温差产生的应力;收缩应力:混凝土凝结硬化过程中因体积收缩产生的应力。
- 材料性能:混凝土强度等级不宜低于 C20,优先采用 C30-C35;粗骨料最大粒径≤31.5mm,含泥量≤1%;掺合料可选用粉煤灰、矿渣等,外加剂应符合 GB 8076 要求。
- 配合比设计:水胶比宜为 0.40-0.45,砂率 38%-42%,胶凝材料用量≤400kg/m³,需满足抗裂性要求(如掺加纤维改善韧性)。
- 施工环境:浇筑时环境温度宜为 5-35℃,避免在大风、雨雪天气施工;混凝土入模温度不宜超过 30℃,内外温差控制在 25℃以内。
- 分区划分:跳仓距离(区块边长)宜为 15-20m,最大不超过 30m,分区边界应与结构受力薄弱部位错开。
- 浇筑顺序:采用间隔跳仓方式浇筑,相邻区块浇筑间隔时间≥7d,以释放早期收缩应力。
- 施工缝处理:临时施工缝应设置止水条或止水带,浇筑前清理浮浆并洒水湿润,采用高一等级混凝土接缝。
- 模板:应具有足够刚度,支撑间距≤1.5m,模板拼缝严密,防止漏浆;侧模拆除时间≥3d,确保混凝土强度≥1.2MPa。
- 钢筋:受力钢筋间距≤200mm,保护层厚度≥20mm;钢筋网片应绑扎牢固,避免浇筑时移位。
- 浇筑:采用连续推移式浇筑,分层厚度≤500mm,振捣密实(振动棒插点间距≤1.5 倍作用半径);表面应二次抹压,消除早期裂缝。
- 养护:浇筑完成后 12h 内覆盖保湿,养护期≥14d;高温季节采用洒水 + 覆盖薄膜,低温季节采取保温措施,确保表面温度不低于 5℃。
- 材料控制:通过掺加膨胀剂补偿收缩(膨胀率≥0.02%),掺加聚丙烯纤维(掺量 0.9-1.2kg/m³)抑制裂缝。
- 温度控制:大体积混凝土需计算水化热,必要时采用预埋冷却水管降温,进水与混凝土温差≤25℃。
- 应力释放:跳仓间隔时间内,通过养护控制降温速率≤2℃/d,减少温度应力。
资源下载本站资源来源于用户上传,版权归原作者所有,本站只收取管理维护费用,若您的权益受到侵害,请尽快 发起投诉 大小:4.84MB
格式:pdf
版权:仅供学习,请勿商用
解压密码:www.bimzyw.com
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!
《版权声明》
评论0
