深圳科学公园站北侧综合体是集高层住宅、商业配套、地下车库于一体的大型公建项目,工程体量大、专业系统繁杂、劳务班组多,传统施工模式易出现图纸冲突、材料浪费、工序管控难等问题。陕建五建依托标准化 BIM 管理体系,从制度搭建、模型深化、多技术融合、智慧工地多维度落地 BIM 应用,实现项目提质、降本、精细化管控,为大湾区城市综合体数字化施工提供成熟范本。
一、项目概况与 BIM 实施背景
本项目位于深圳光明区,总建面 60255㎡,地上 34 层、地下 2 层,包含多栋高层塔楼与配套裙楼,合同工期 470 天。项目地处湾区,属地化施工标准严格,分包、劳务小班组数量多,图纸错碰、材料损耗、场地规划难题突出。为此项目部搭建专职 BIM 团队,配齐 Revit、品茗、Lumion、无人机、AR 设备及 SVN 协同服务器,制定完整 BIM 实施策划、建模标准与考核制度,构建标准化落地体系。
二、标准化 BIM 组织与协同管控
项目建立集团技术中心 — 项目部 BIM 三级管理架构,划分 BIM 负责人、建模工程师、现场技术人员岗位职责。搭建 SVN 云端协同平台,实现模型、图纸、变更文件实时同步、版本可追溯,解决多分包图纸传递混乱问题;同步搭建大湾区属地化参数族库,累计积累通用、本地构件族数十个,大幅提升建模效率,形成区域专属 BIM 资源库。定期开展全员 BIM 实操培训,覆盖建模、管综、AR 现场应用,夯实数字化施工人才基础。
三、多专业 BIM 核心落地应用

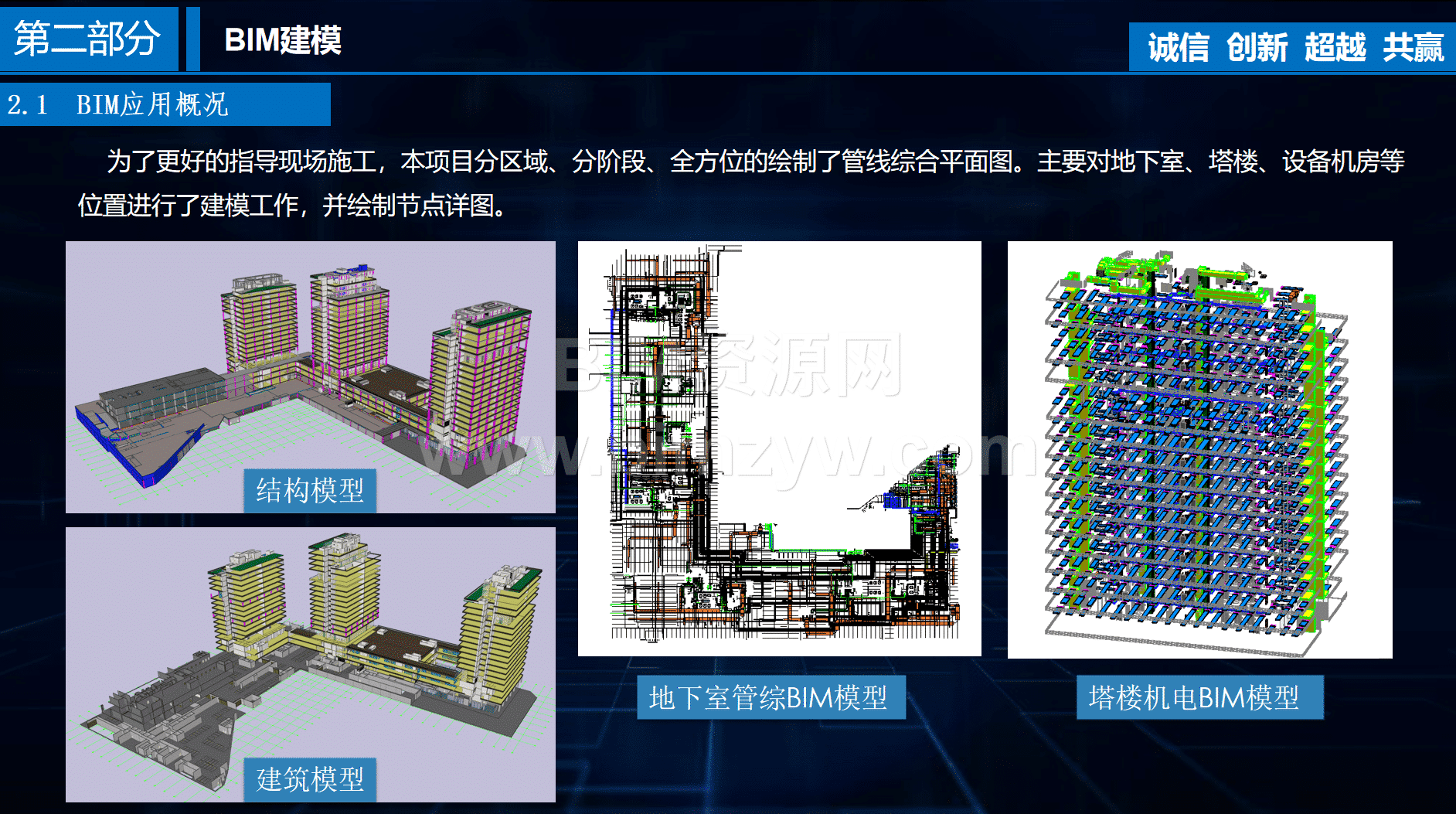

1 图纸双优化与土建深化

建模阶段开展全专业图纸会审,提前梳理结构、建筑图纸缺陷;针对窗企口、砌体墙垛、屋面防水、ALC 隔墙等节点做 BIM 优化。利用 BIM 完成 ALC 板材三维排布,输出精准下料清单,减少现场切割损耗;非标层盘扣架三维建模统计用量,模板材料一次性到位率达 85%,每层节约 3 天工期。屋面饰面砖、防水节点通过模型预排版,规避开裂、渗漏隐患。

2 地下室机电管线综合优化

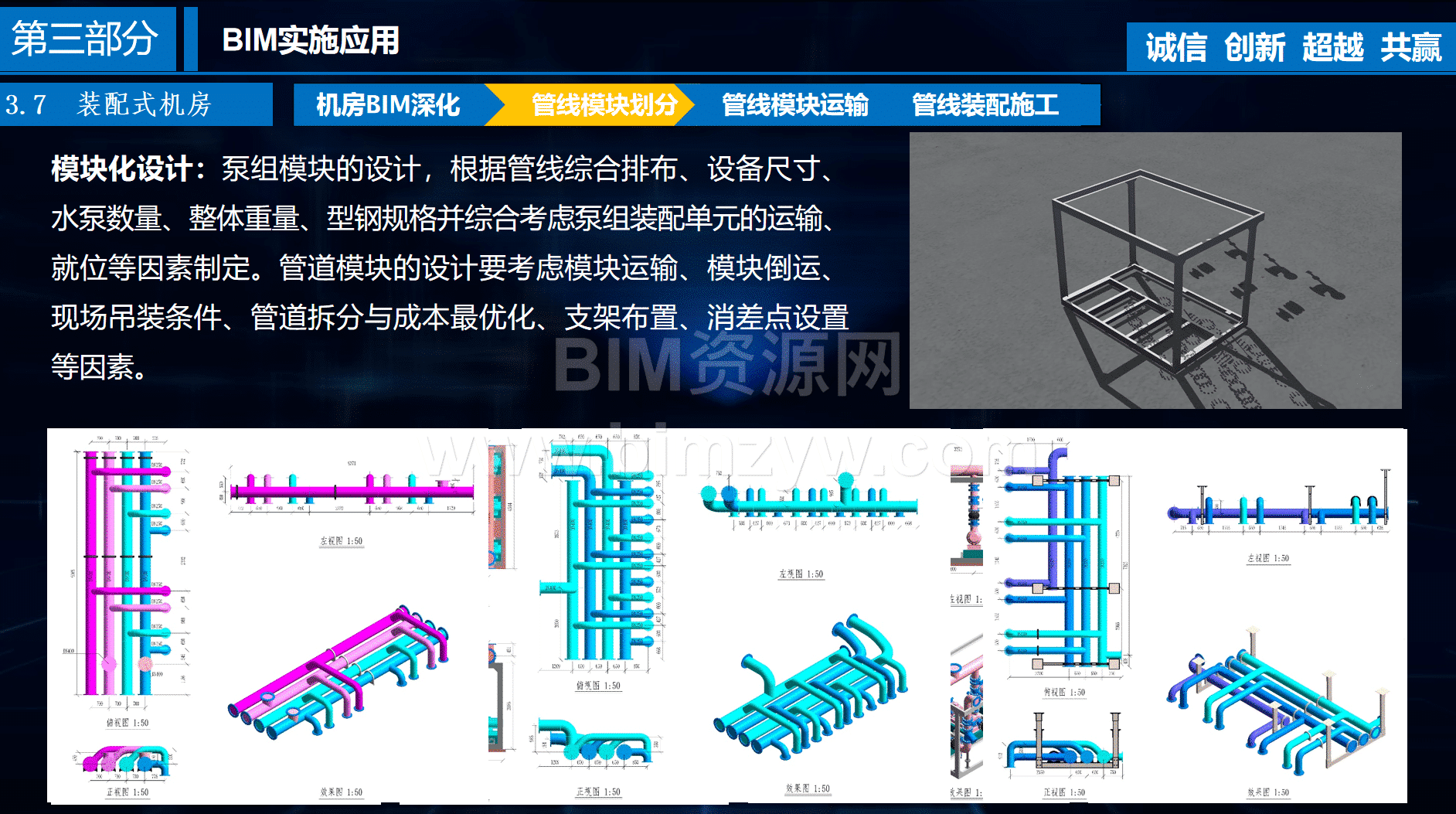

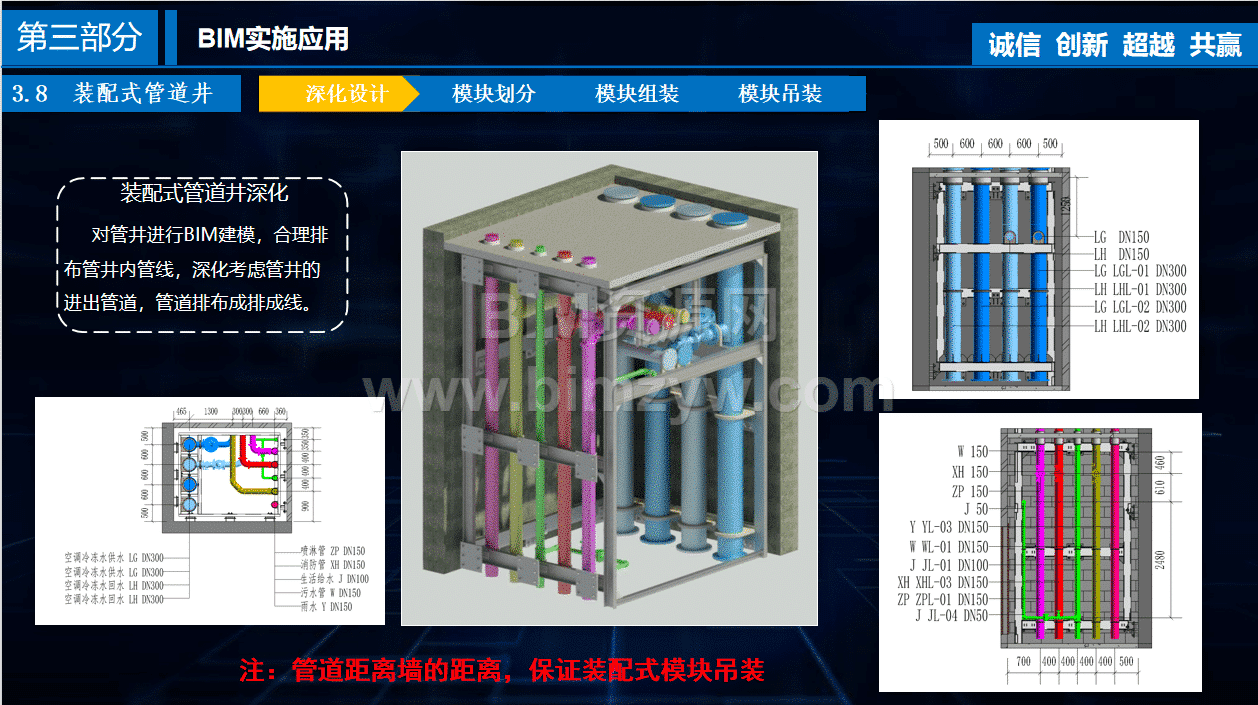

整合水暖电全专业模型开展碰撞检测,累计排查 418 处管线冲突,遵循风管、桥架、水管排布原则优化路由。完成地下车库净高分析,保障车道、车位通行高度;消防、生活泵房精细化建模,优化设备间距并输出加工图纸,出具全套机电施工图纸,从源头减少现场拆改。

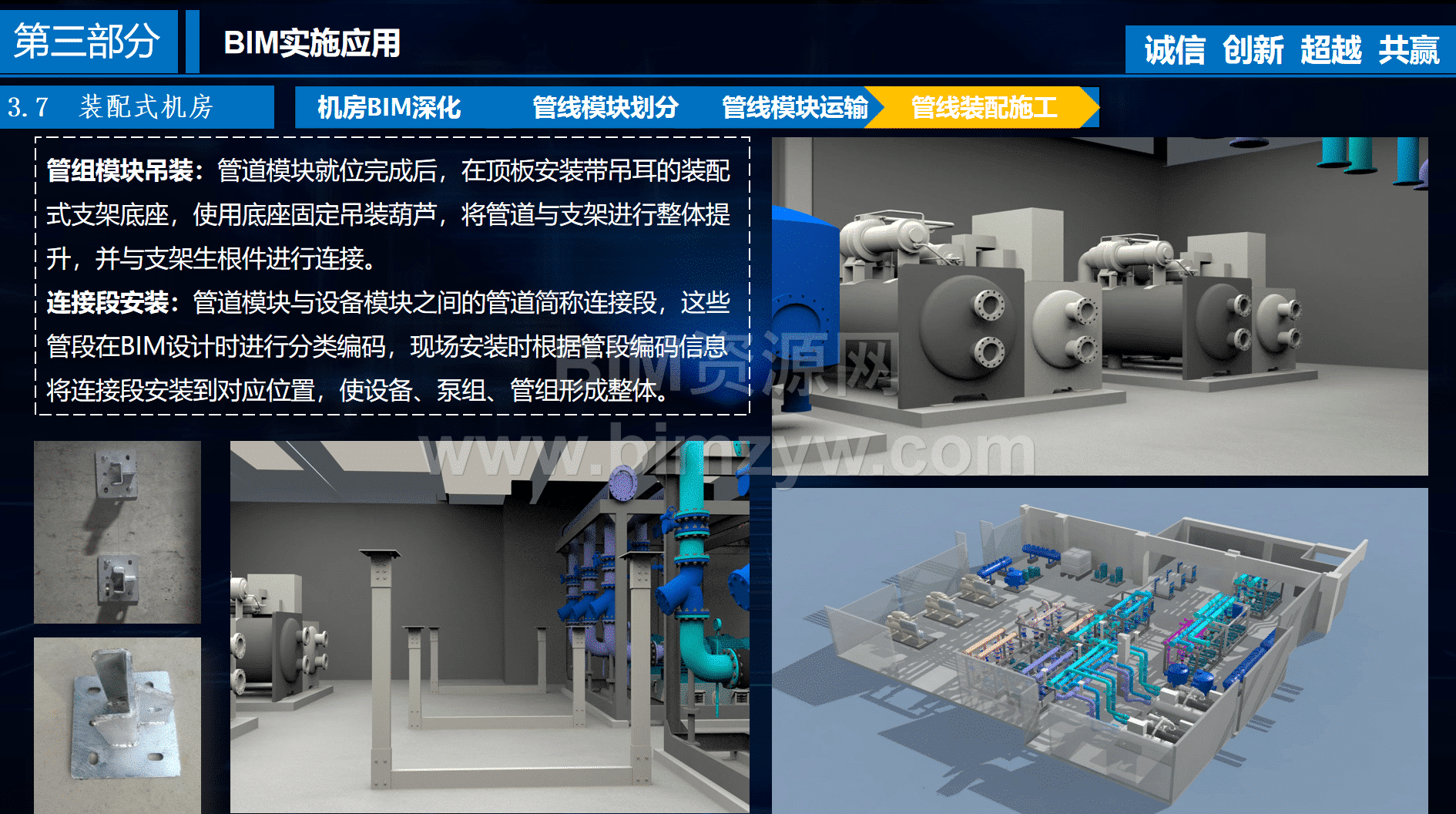

3 可视化交底与 BIM + 智慧融合

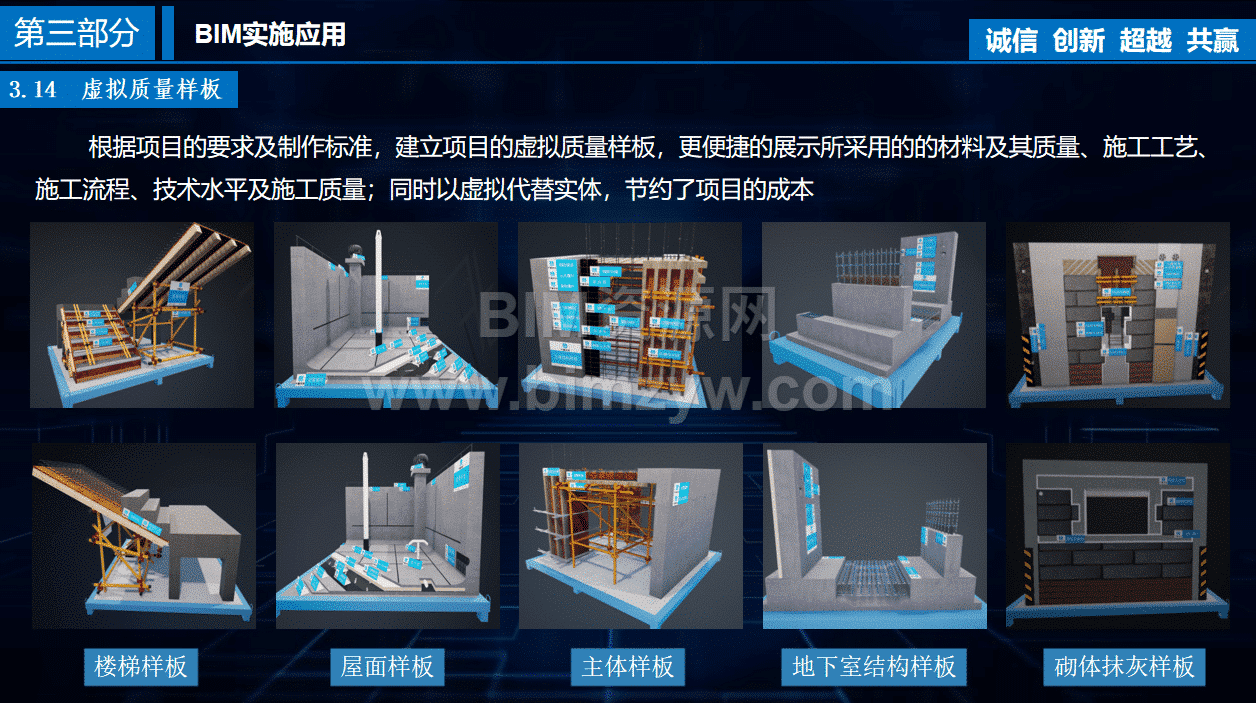

制作结构、机电、屋面三维虚拟工艺样板,搭配二维码供班组随时查阅;创新采用 BIM+AR 技术,现场比对实体与模型,高效完成质量验收。联动智慧工地平台,接入塔吊监测、扬尘噪声、人脸闸机、大体积混凝土无线测温系统,实现劳务、安全、环境、质量数字化统一管控。
四、项目应用效益总结
通过全流程 BIM 落地,土建、机电多项工序缩短施工周期,大幅降低模板、隔墙、管材材料损耗;云端协同减少沟通成本,图纸碰撞问题提前闭环,累计整改 624 处管线冲突。同时完善大湾区属地 BIM 资源库,培养一批复合型数字化施工人才,形成综合体 BIM 成套实施方法论,可供深圳湾区同类商住综合体项目参考借鉴。
