白云城投总部大厦作为广州集商业、办公于一体的综合性高层建筑,施工面临场地局促、工期紧张、图纸变更频繁、机电管线繁杂等多项难题。依托全流程 BIM 数字化管理体系,从模型深化、方案模拟、管线优化、智慧化融合多维度落地应用,实现项目提质、降本、增效,为城市综合体 BIM 施工提供实践样板。

一、项目概况与施工难点

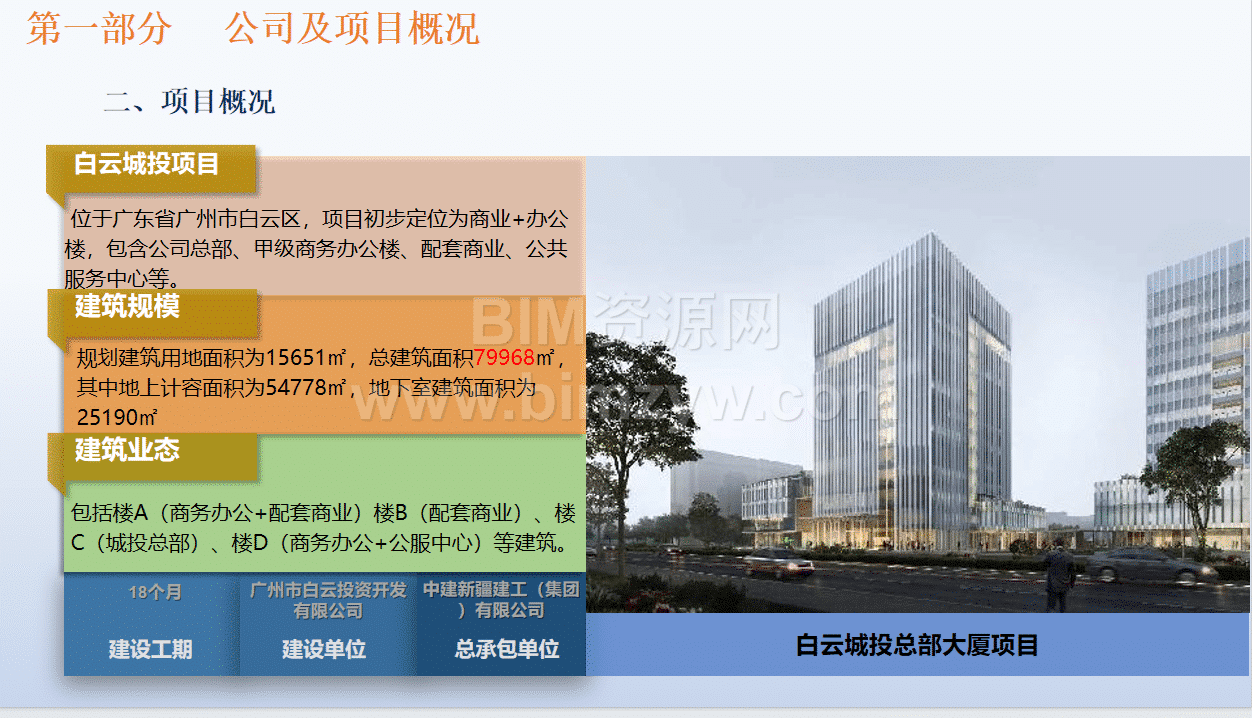

项目坐落于广州白云区,用地面积 15651㎡,总建筑面积 79968㎡,业态融合商业与甲级办公楼。施工阶段受狭小场地限制,现场交叉作业多,设计图纸调整频次高;装配式构件种类多、机电管线密集,二次结构用料管控、机房排布、降板区管线优化难度大,传统施工管控手段难以满足建设目标,项目全面推行 BIM 全周期应用。
二、BIM 基础落地多项核心应用

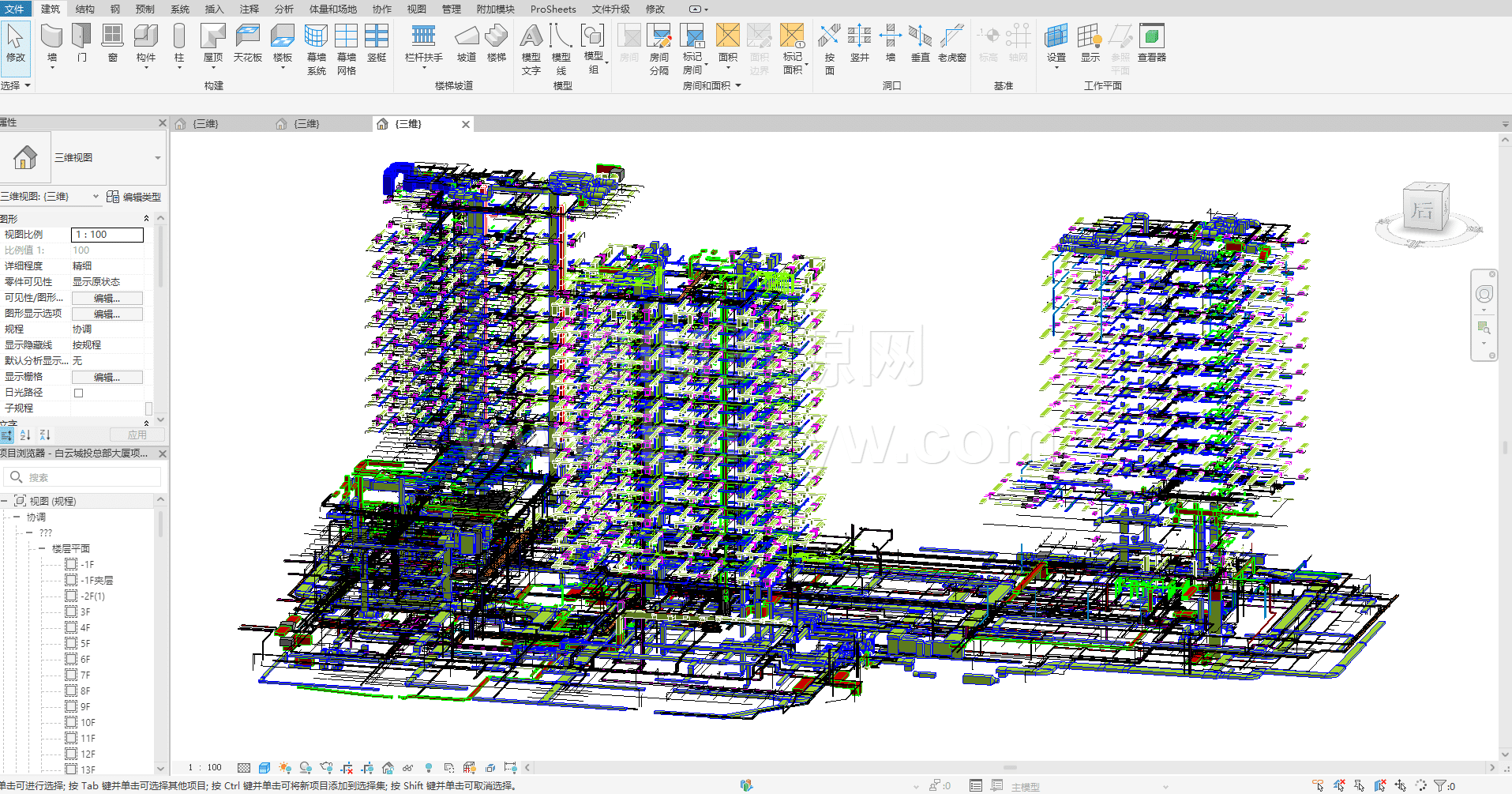

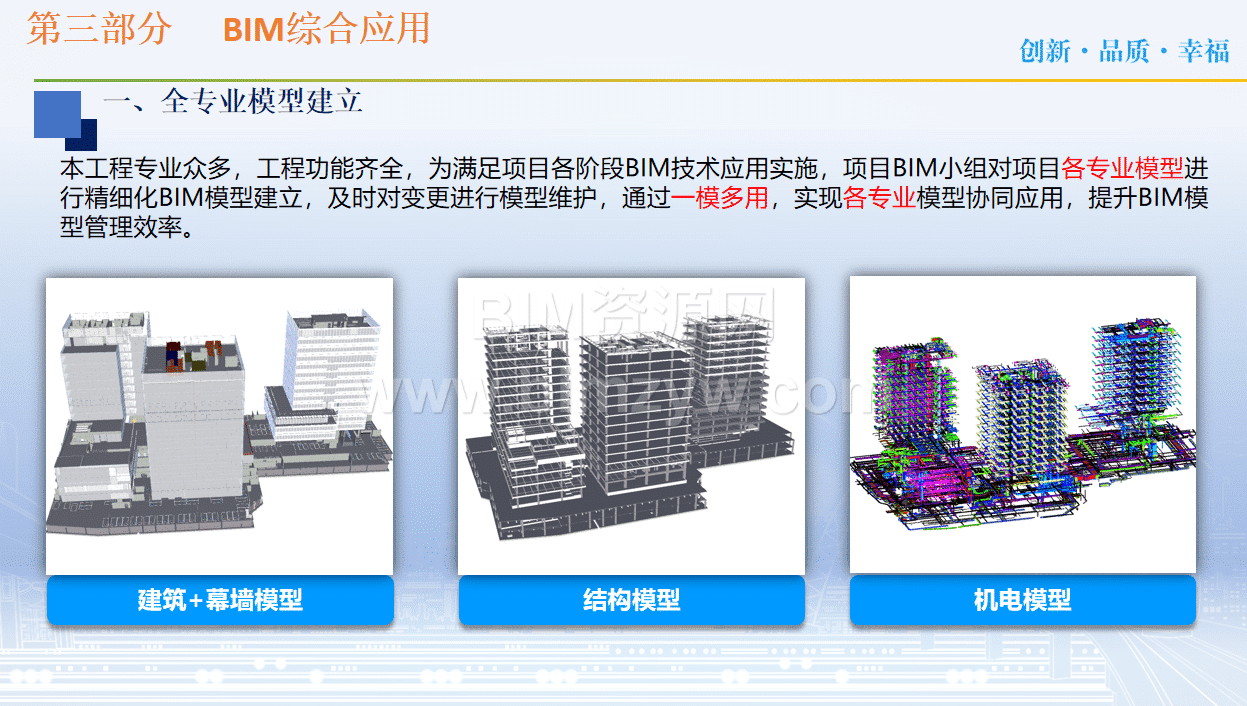

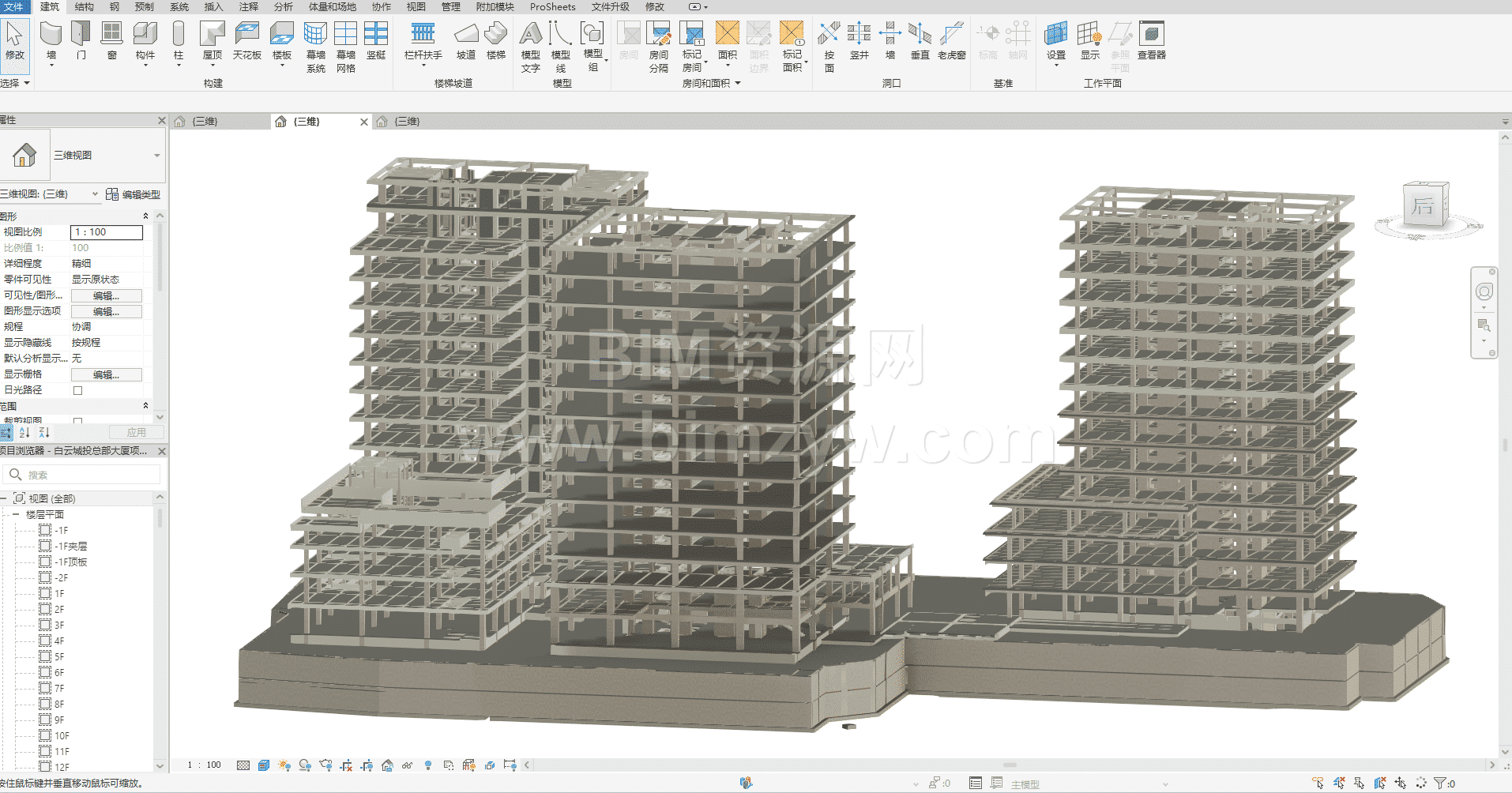

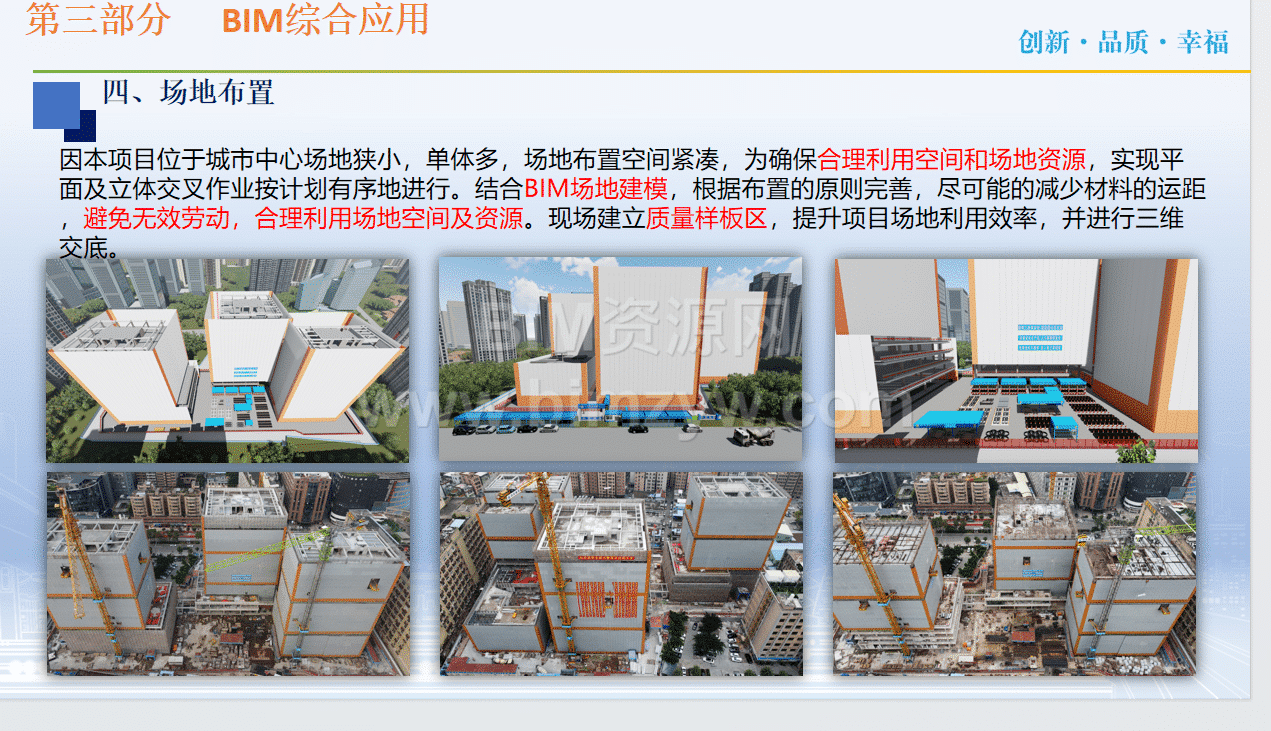

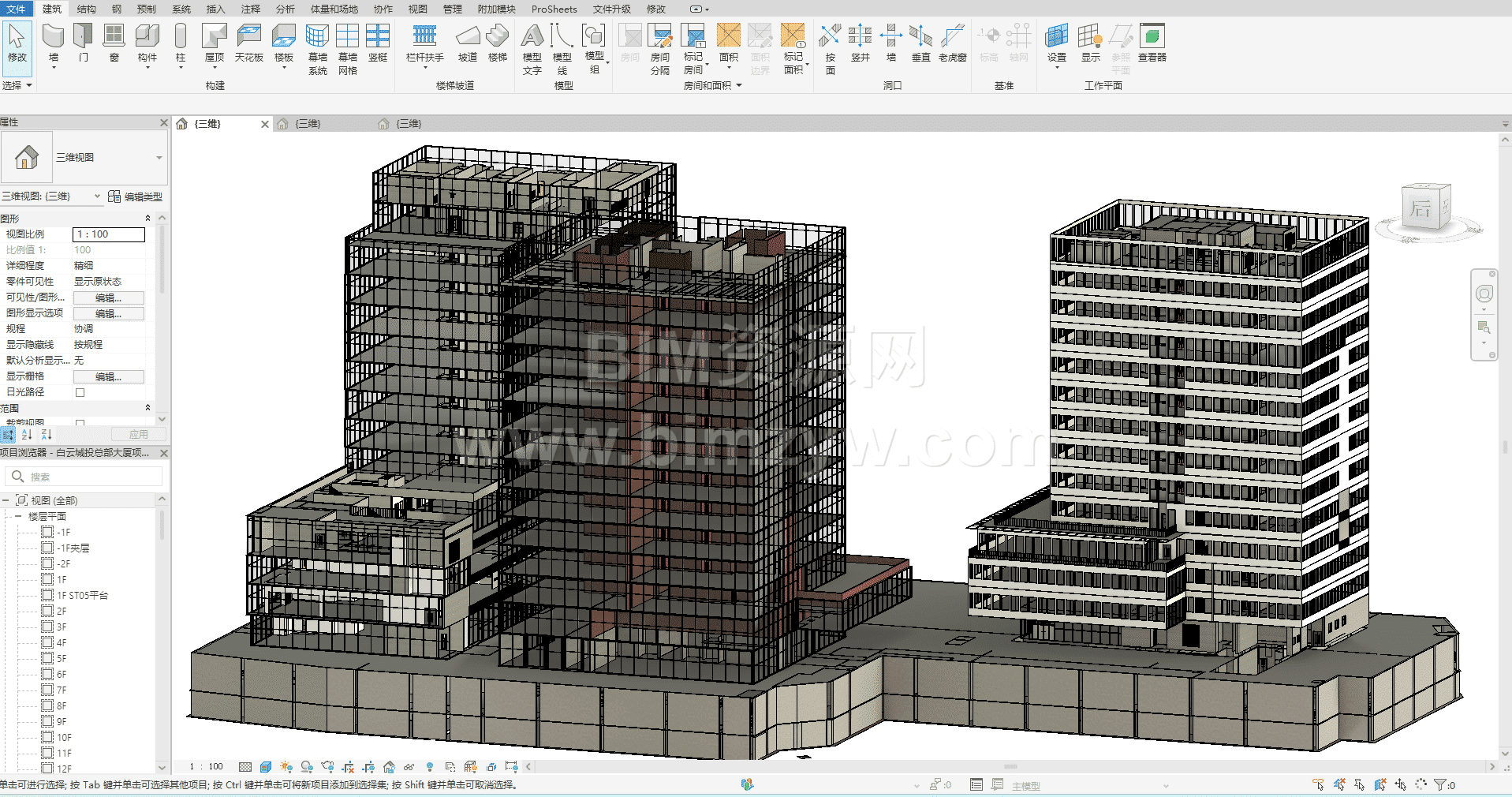

项目优先开展全专业精细化建模,实行一模多用,动态更新模型数据,建模阶段汇总图纸缺陷,联动建设方、设计院开展会审优化,从源头规避设计隐患。借助 BIM 三维场布,科学规划临时设施、材料堆场与施工动线,高效盘活有限场地空间。

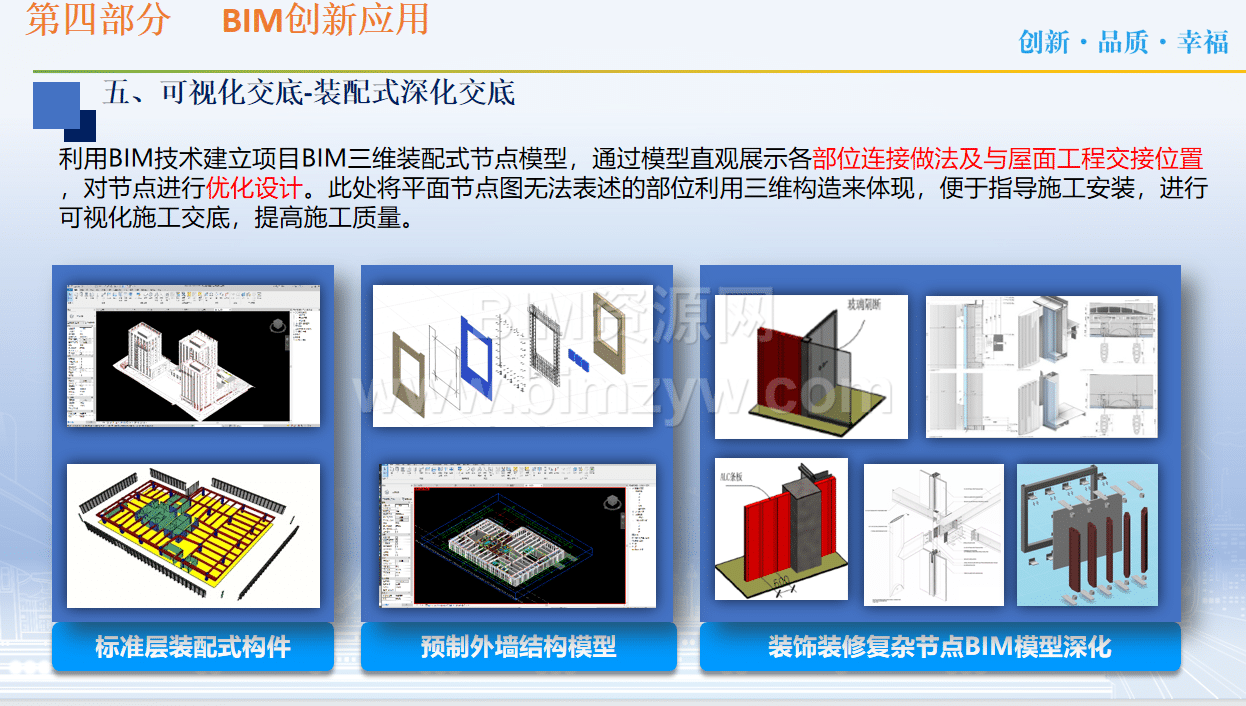

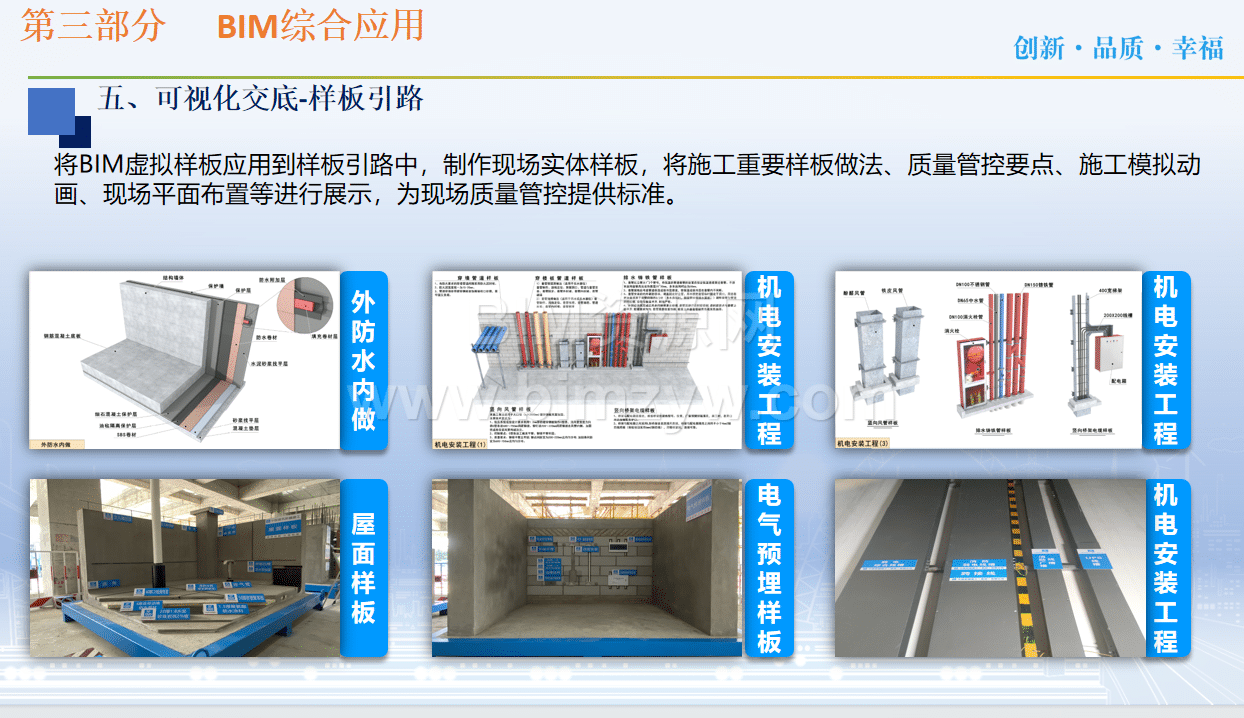

在施工交底层面,对内支撑拆除、装配式墙板、桁架楼承板、预制楼梯、后浇带支撑体系等关键工序制作施工动画,采用三维可视化交底替代传统纸面交底,同步落地实体样板引路。二次结构依托 BIM 砌体排布深化出图,精准出具用料清单,大幅削减砌块损耗。
机电管线优化是项目重点工作,利用 Navisworks 开展碰撞检测,累计解决 98% 管线冲突,出具 129 份问题报告、86 项优化方案。针对 A 栋电梯前室夹层、C 栋降板区等重难点区域优化桥架走向,电梯厅吊顶内移 400mm 规避管线,全项目优化净高不足点位 508 处,累计出 80 张深化施工图纸、三十余份落地二维码,有效降低后期拆改概率。
三、BIM + 多技术创新融合应用

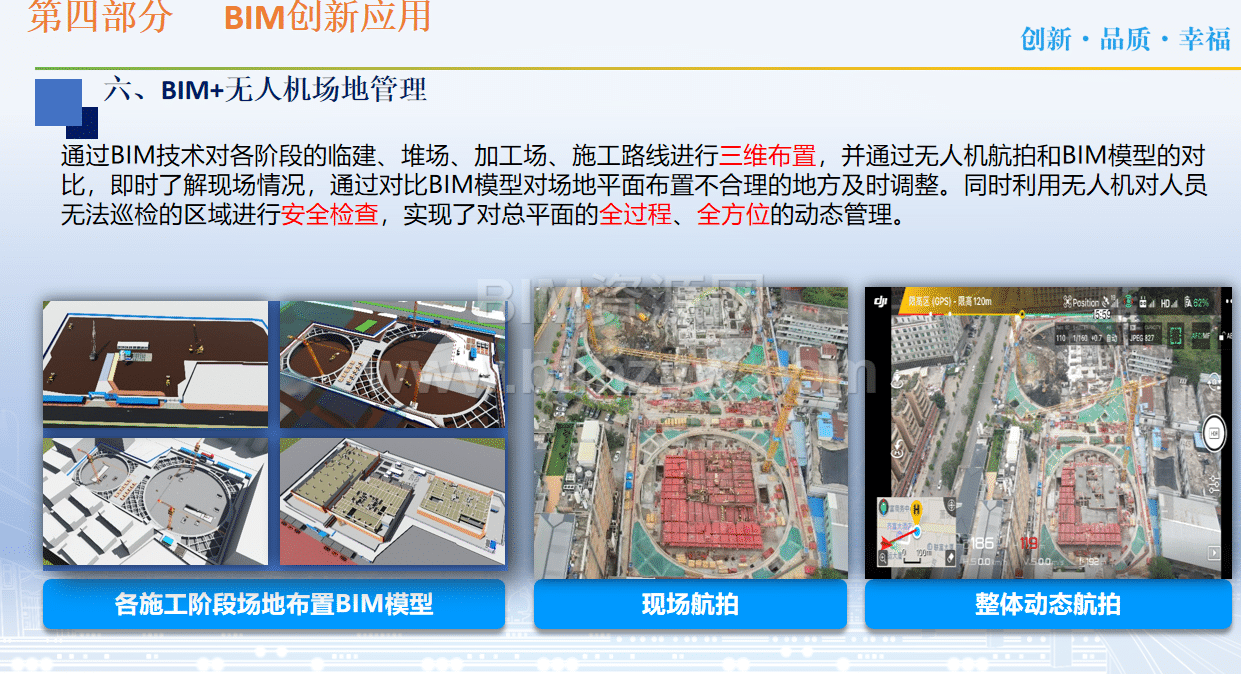

项目创新落地多项数字化组合技术:采用 BIM+MR 模拟装配式泵房拼装,BIM+VR 辅助机房管线排布施工;搭配无人机航拍校核现场场地布置,实时修正临建与堆场规划;依托 BIM5D 平台集成进度、成本、物料、安全、合同数据,实现项目精细化统筹管控。
四、项目经济效益总结
经数据统计,项目前期图纸核查、方案模拟等 BIM 基础应用节约造价 187 万元、缩短工期 21 天;管线深化、BIM5D 集成应用再节省成本 301 万元、压缩工期 44 天。全流程 BIM 落地切实化解综合体施工各类痛点,充分印证数字化建造在房建项目的实用价值,为同类商办综合体 BIM 施工积累可复制经验。
