深圳和城里住宅项目体量庞大、业态复杂,涵盖多层商业与高层住宅,施工工序交叉密集、机电管线排布难度高。项目全周期落地系统化 BIM 应用,从组织搭建、三维建模、深化优化、智慧协同多维度落地数字化施工,破解高层住宅建设各类痛点,收获显著经济与技术成果。

一、项目概况与施工难点

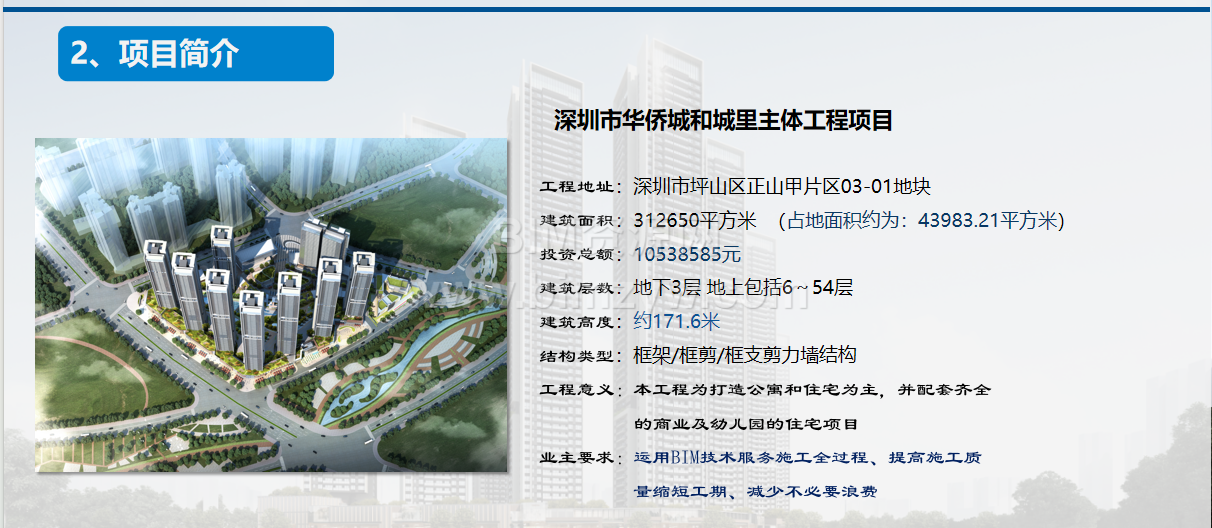

项目坐落于深圳坪山区,总建筑面积 312650㎡,包含地上 6~54 层高低层住宅、配套商业及幼儿园,地下三层,整体业态繁多、分包队伍多。施工阶段存在图纸错漏频发、土建机电交叉施工、地下室管线密集、高支模与外架施工管控难、现场场地紧张等难题,传统施工管控模式易出现返工浪费,项目搭建三级 BIM 管理架构,系统化推进数字化应用。
二、标准化 BIM 组织与软硬件配置

项目构建公司 BIM 中心统筹、项目 BIM 部主导、各专业工程师落地的三级管理体系,编制 BIM 实施大纲、岗位职责与项目专属应用策划。配齐 Revit、Navisworks、Fuzor、无人机、VR 设备等软硬件资源,常态化开展全员 BIM 软件培训,夯实技术落地人才基础,建立企业参数化标准构件族库。
三、多场景 BIM 落地核心应用
1、前期图纸会审与场布优化
依托全专业三维模型开展图纸核查,累计梳理图纸问题 286 条;三维动态优化施工现场总平,合理规划堆场、塔吊与运输路线,减少材料二次倒运,节约转运成本 116 万元、压缩工期 21 天。
2、土建全工序可视化交底
针对高支模、钢筋绑扎、附着式脚手架、砌体工程、后浇带施工等重难点工序制作三维模型与施工动画,采用 VR + 二维码移动端交底,替代传统纸面方案;精细化排布砌块,优化模板用料,从源头削减现场损耗。
3、机电管线深化优化

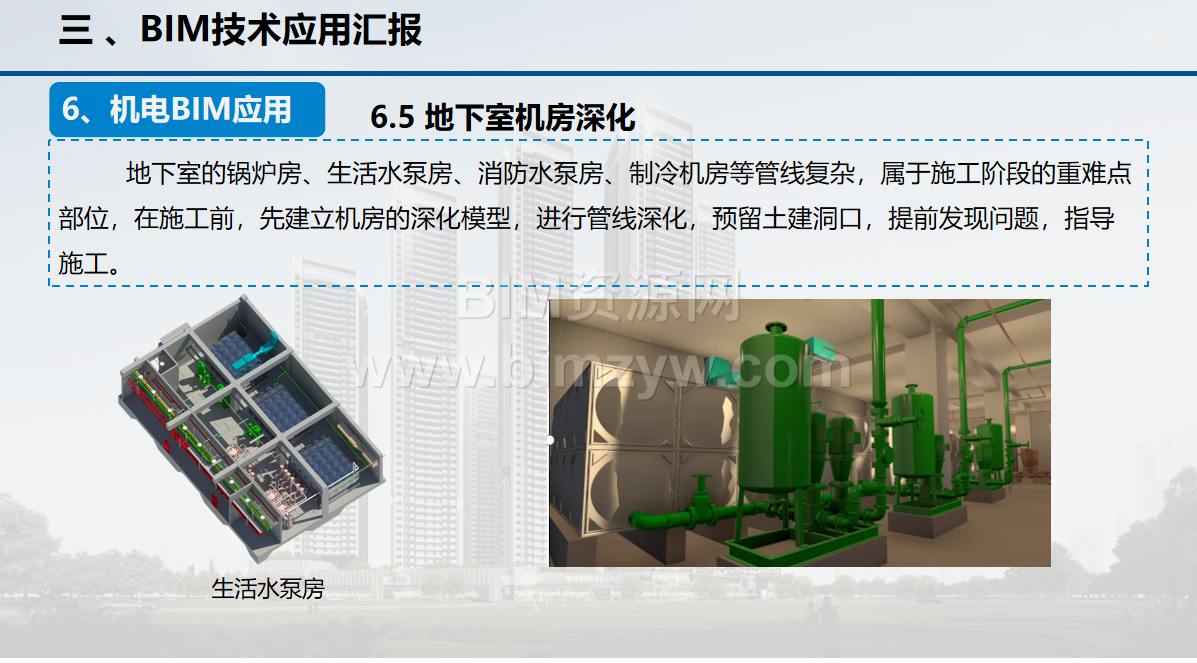

地下室机电是项目管控重点,通过 BIM 全专业碰撞校核,出具 260 余条管线优化方案,优化 50 余处预留洞口,组织 15 次多方协调会解决复杂管线冲突,分层优化机房管线布局,依据优化模型出具施工图纸与预制料单。
4、云端协同管控
依托云协同平台,建设、监理、总包、各分包实时同步模型变更、质量资料,线上流转问题整改,实现全参建方信息互联互通。
四、项目综合应用成效
项目通过 BIM 全流程落地,合计节约施工成本近 300 万元,工期有效缩短 35 天;技术层面积累标准化族库,斩获优质工地奖项,储备多项专利与科研成果。该项目 BIM 落地经验,为大体量商住综合体、高层住宅项目数字化施工提供可落地参考范本。

资源下载
资源下载
声明:本站资源全部来自公开网络购买或收集,水印不代表署名仅用于防盗,版权归原作者所有。 版权说明:资源均源于互联网收集整理,不保证资源的可用及完整性,仅供个人学习研究,请勿商用。喜欢记得支持正版,若侵犯第三方权益,请及时联系我们删除!《版权声明》

评论0
