汕头大学东校区暨亚青会场馆项目(三期)地处汕头华侨经济文化合作试验区东海岸新城塔岗围片区,总占地约 334 亩,总建面约 23.4 万㎡,涵盖图书馆、行政楼、实验楼、南校门等单体及配套工程,合同工期 22 个月,总投资约 17.15 亿元,是服务高校扩招与亚青会配套建设的重点 EPC 工程。
项目直面填海造陆软基、超大基坑、复杂钢结构、机电管线密集等难题,以 BIM 技术贯穿设计、施工、管控全流程,实现提质、增效、降本、控险多重突破。
一、BIM 破解施工核心难点
- 软基处理:采用真空联合堆载预压,加固深厚淤泥层,解决场地沉降与积水问题。
- 基坑优化:将原支护方案改为放坡开挖 + 钢板桩 + 坑内加固,适配平均 14m 厚淤泥软土。

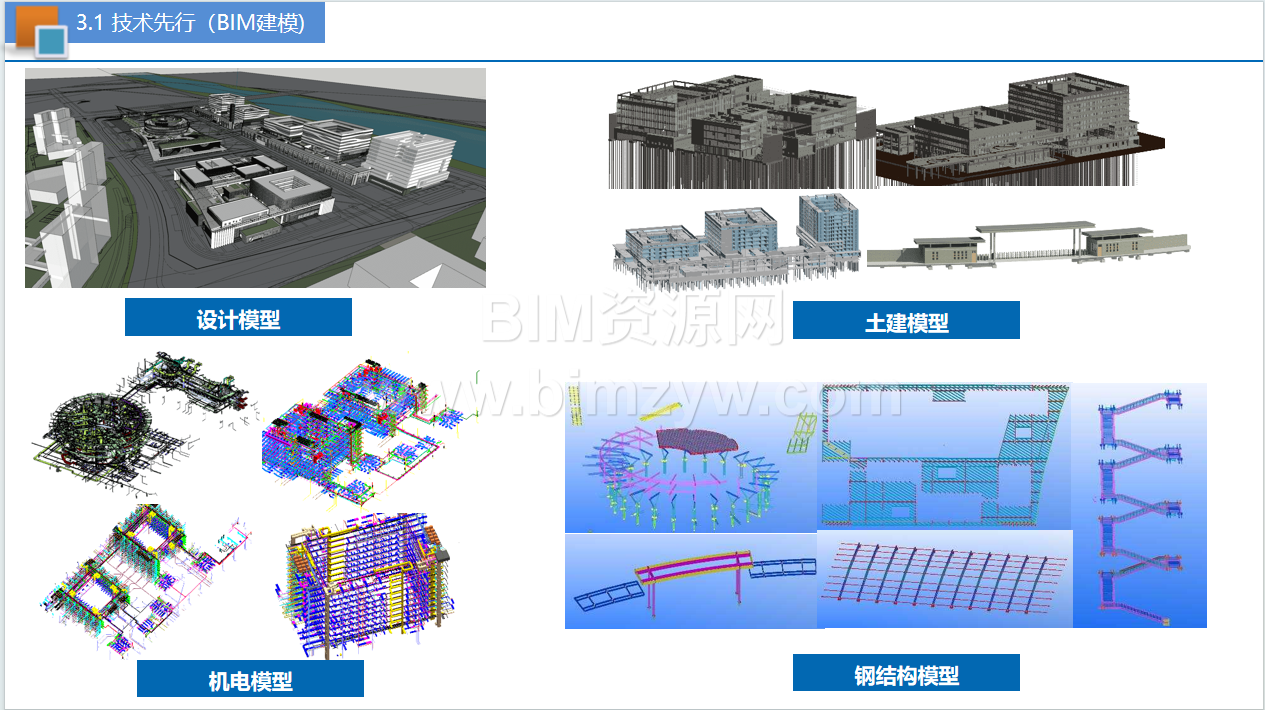

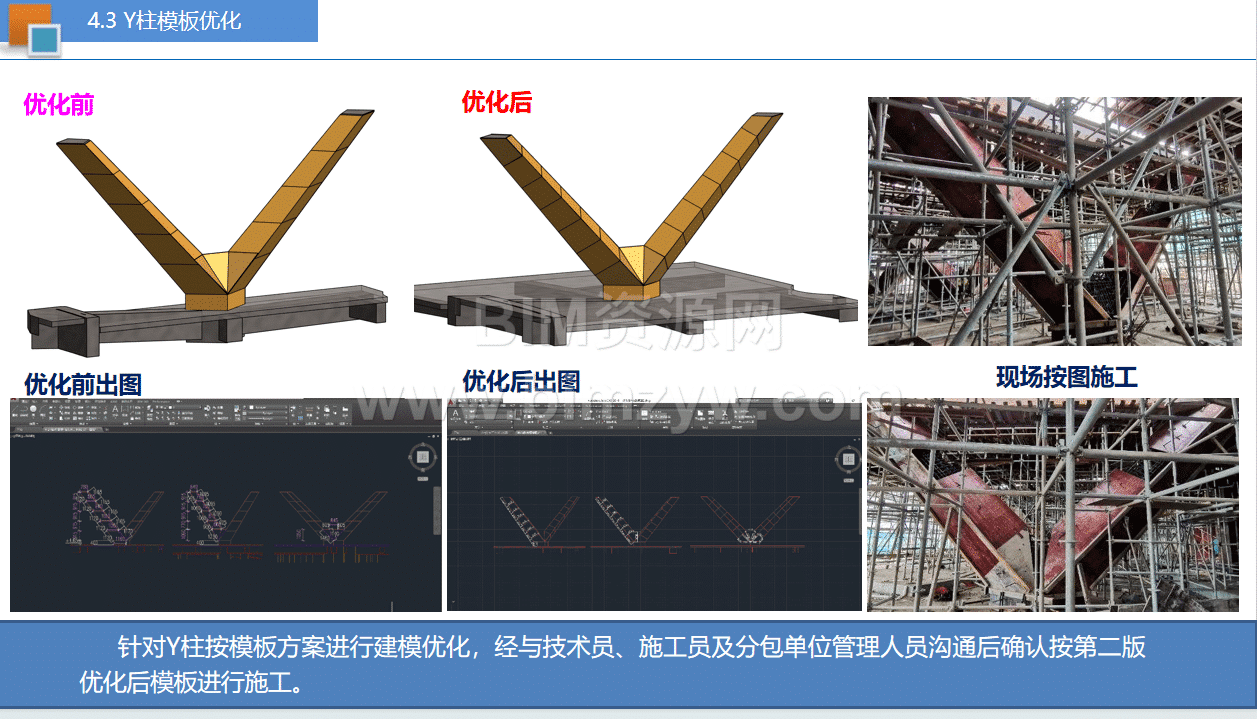

- Y 柱模板升级:建模优化模板方案,提升施工精度与成型效果。
- 钢结构花架:提前建模排查钢筋碰撞,精准开洞穿插,保障结构安全。
二、BIM + 全维度管控提效
- 图纸会审:累计发现图纸问题 1724 处,施工前全部闭环,杜绝返工。
- 机电管综深化:完成净高分析与管线优化,解决设计问题约 1200 处,出具深化报告 467 份、出图 665 份。
- 三维场布 + 智慧工地:三维模拟场地布局,搭配 VR 安全体验、智慧监控,打造标准化现场。
- 无人机精准复核:正射影像实时核查弧形梁板定位,确保高精度施工。

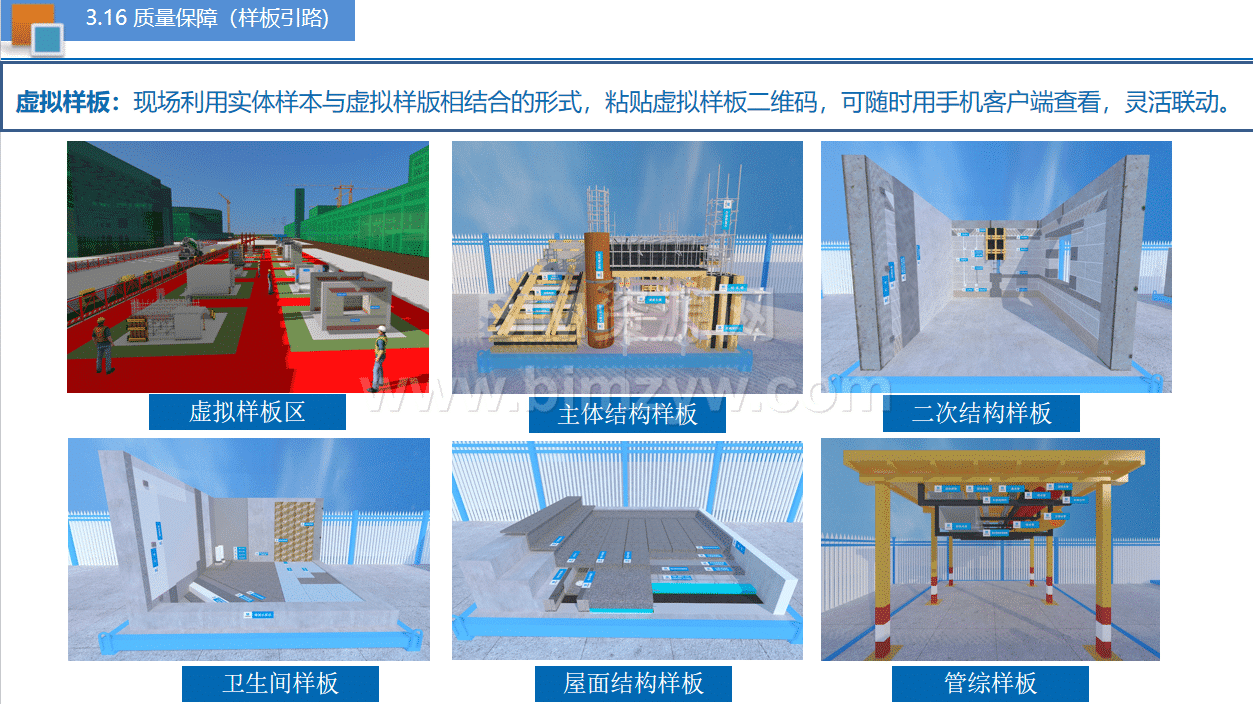

- 虚拟样板 + 二维码:实现质量标准可视化、无纸化,质量整改效率提升 40%。
- 安全管控:BIM 危险源辨识与逃生模拟,筑牢安全防线,项目实现0 安全事故。
三、应用成效显著
项目依托 BIM + 智慧建造,施工效率提升 25%,图纸问题前置解决大幅降低成本,安全与质量双优,多次承接省市级观摩,接待观摩人员超千人,成为粤东地区 EPC 项目 BIM 应用典范。
