BIM协同遇到轴网变更,谁来点“接受差异”?

轴网变更提示出现时,先由项目约定的确认人决定是否跟改,再由模型维护人执行。尤其要弄懂 Revit 的“接受差异”:它会保留本模型对应图元的位置,并更新监视关系。把这一步当成“接受并同步”,两个专业的轴网就可能继续错开。

先说清“接受”的对象

在已建立复制/监视关系的前提下,链接模型中的对应元素被移动、修改或删除后,打开当前模型或重新载入链接时会出现变更提示。这是 Autodesk 官方说明的工作方式,仍需人员审查后决定怎样处理。

Revit 2026 帮助将动作分得很清楚:“接受差异”(Accept difference)不调整对应图元;轴网变化可通过“修改”(Modify)应用到当前模型。可用动作随变更类型而变,而且这些操作只影响当前模型,不会替你改掉链接文件。

一条轴网移动 300 毫米的例子

假设建筑与结构模型的 A 轴原来重合,建筑方把 A 轴向右移动了 300 毫米。结构方重新载入链接后收到提示。此时要确认的是:这次位移是否已经通过设计确认,结构模型是否应同步采用。

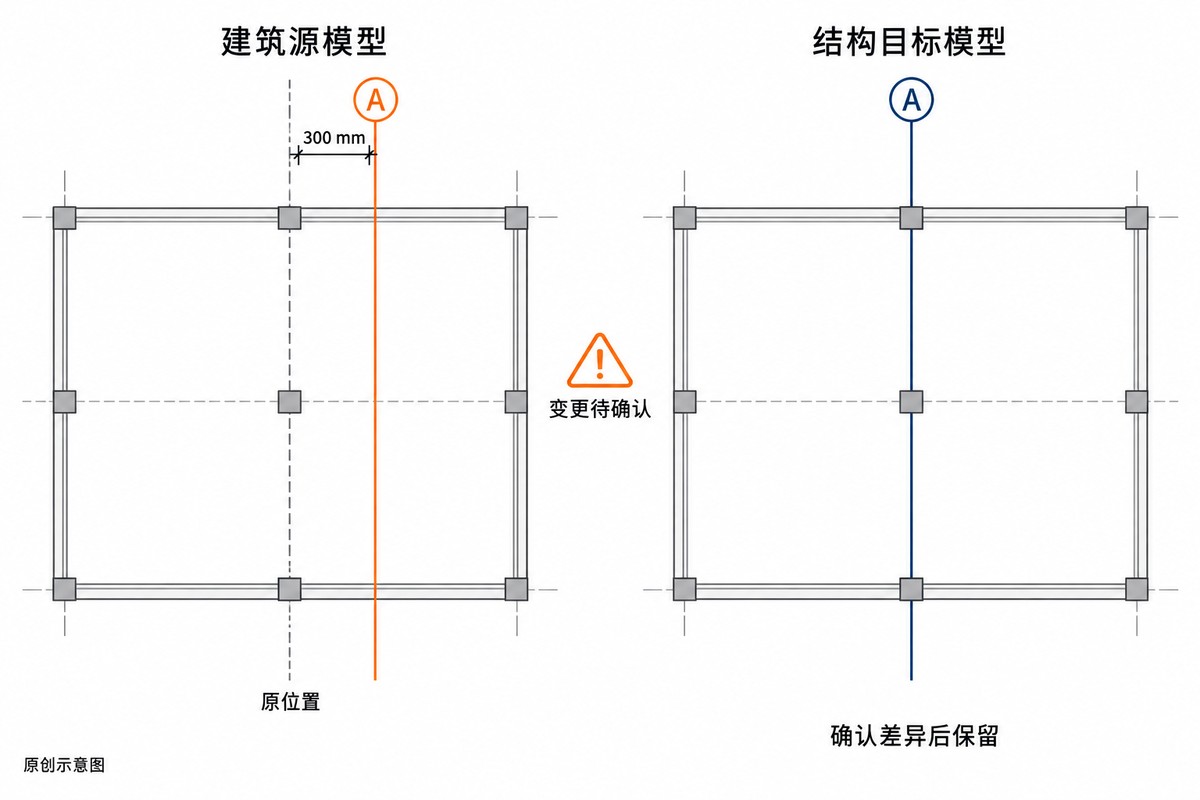

原创示意图:建筑源模型轴网 A 相对原位置右移 300 mm,结构目标轴网仍位于原处;通知提示待确认,接受差异后目标位置保留。
原创示意图:源轴网移动 300 mm 后,目标轴网不自动跟随;选择接受差异会保留目标几何位置。位移仅为说明用示例。
  • 确定应跟改:按审查中适用的动作调整本模型,再核对轴网位置及受影响的构件、尺寸。
  • 依据尚不清楚:暂缓处理,把轴号、位移和待确认内容交给约定的确认人。
  • 确有依据保留差异:确认原因后再选“接受差异”,并写清依据。此例中,本模型 A 轴仍留在原位,两条轴线相差 300 毫米。

示例中的 300 毫米仅用于解释软件行为,不代表可以直接接受的工程偏差。设计是否允许,应由项目相应责任方判断。

团队只需把责任约定具体

开工前写明三件事:轴网基准由哪个模型维护;谁确认跨专业变更;谁执行并复核本专业模型。一个人可以兼任多个角色,但协作说明里要能找到具体负责人。还没明确模型分工的团队,可先看多人做 Revit 项目,什么时候该拆成多个模型。

处理时再留一句可追溯的说明,例如“按已确认的轴网调整通知执行,A 轴向右 300 毫米”。协调查阅(Coordination Review)支持添加注释,其他团队打开或重新载入链接并执行审查后可以查看。日后回看,才能知道这次操作依据什么决定。

资料核对日期:2026年10月11日。
