项目概况

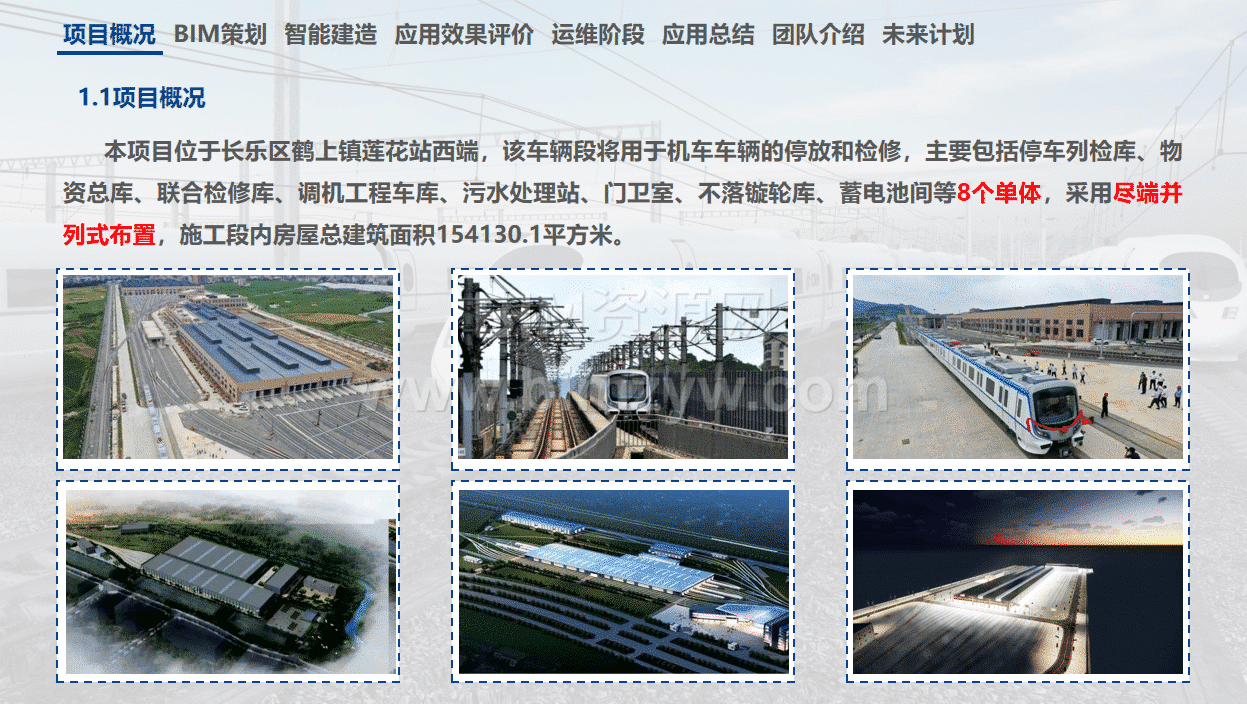

本资料以福州地铁六号线横港车辆段为案例,项目位于福州市长乐区鹤上镇莲花站西端,主要承担机车车辆的停放、检修及相关生产运营功能。车辆段采用尽端并列式布置,施工范围内包含停车列检库、物资总库、联合检修库、调机工程车库、污水处理站、门卫室、不落镟轮库、蓄电池间等8个单体建筑,总建筑面积约154130.1平方米。
针对城市轨道交通车辆段专业多、信息量大、施工组织复杂、参建单位协同困难等特点,项目以BIM模型为信息载体,探索从施工策划、智能建造到运营维护的全过程数字化管理模式。
BIM实施策划与标准体系
资料首先介绍了车辆段BIM实施目标、模型命名规则、构件配色标准、协同行为规范及软硬件配置要求。项目结合国家标准、中国院及国家铁路行业相关标准,制定《城市轨道交通车辆段BIM应用准则》,对模型质量、信息深度、专业协同和文件管理进行统一约束。

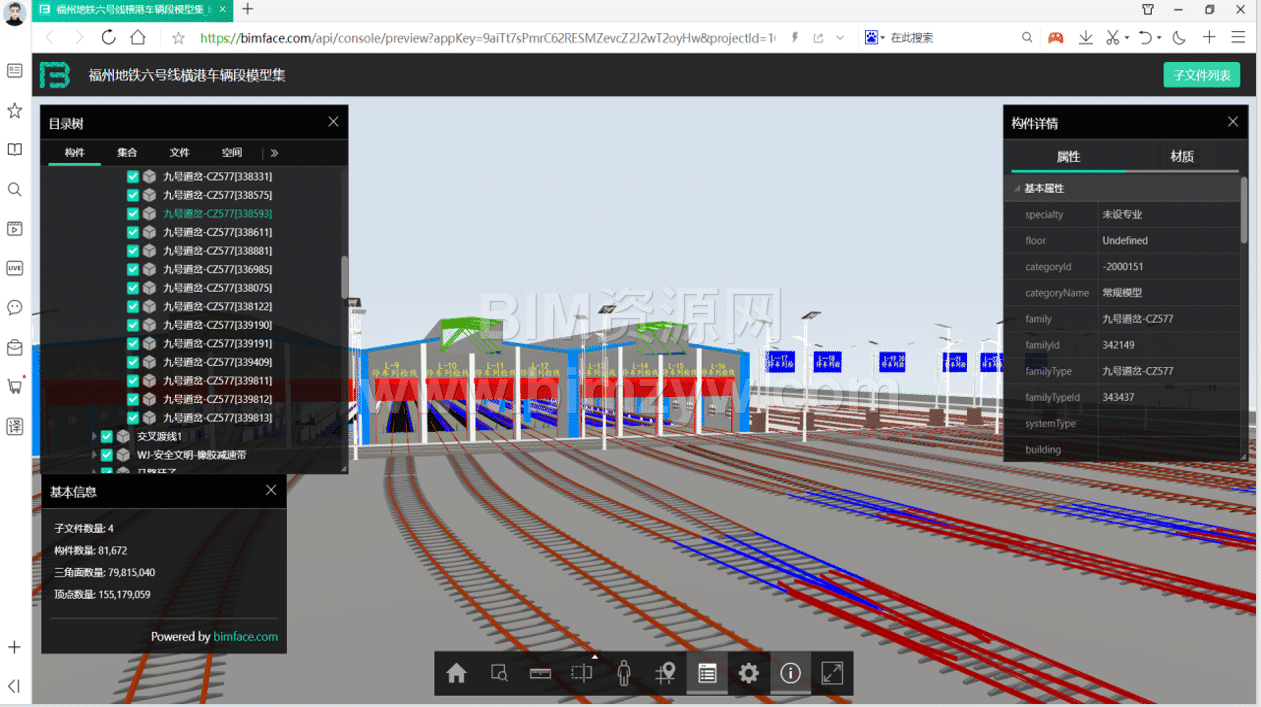

在实施过程中,项目采用土建、给排水、电气、暖通等多专业模型协同方式,并基于BIMFACE平台进行轻量化管理,为模型浏览、施工交底、碰撞检查、工程量查看和现场沟通提供统一的数据基础。
智能建造与施工协同应用
本资料重点展示了BIM在质量、技术、生产、安全和成本管理中的实际应用。质量管理方面,通过BIM模型与广联达施工管理平台结合,实现质量问题发起、定位、整改、复查和闭环跟踪;安全管理方面,可根据模型划分责任区域和风险区域,建立危险源识别清单及隐患排查计划,并通过PC端与手机端联动完成整改反馈。
在生产协同方面,项目将总进度计划、阶段计划和周计划与模型中的施工段进行关联,支持流水段划分、生产任务跟踪、工程量查看及工序动画制作。对于设计变更,也可以通过平台完成变更申请、审核和实施过程的动态管理,减少信息传递滞后造成的施工冲突。
BIM4D仿真与数字孪生运维

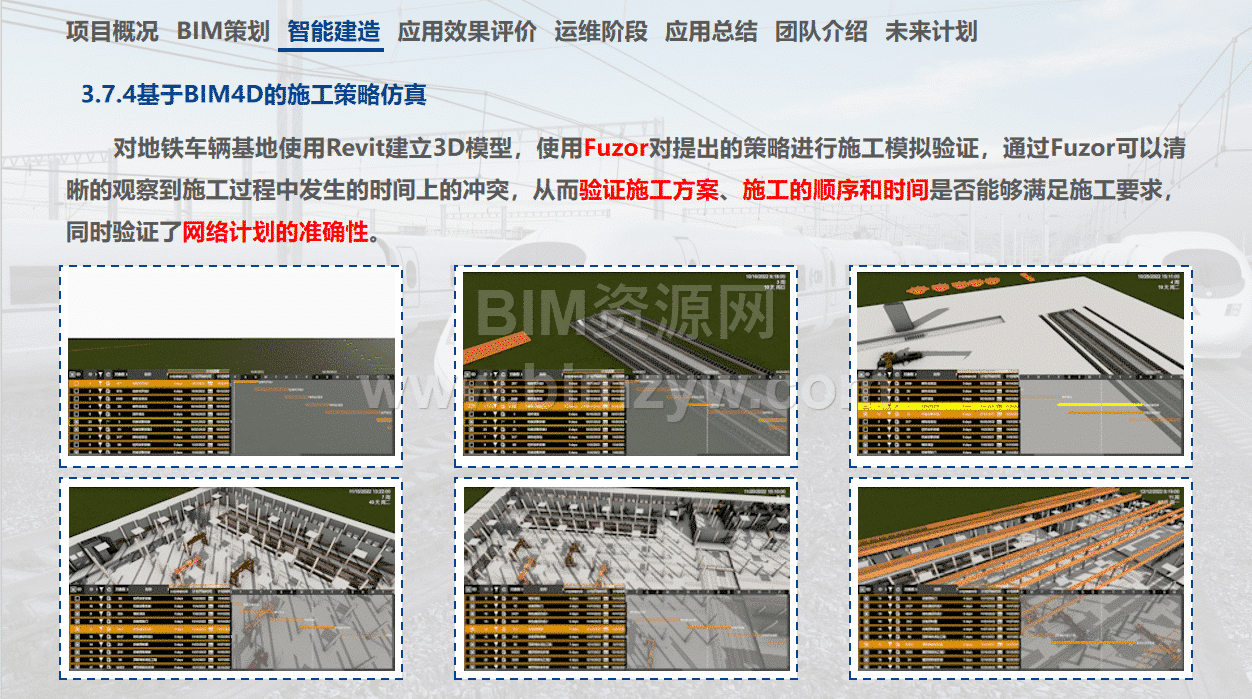

项目利用Revit建立车辆段三维模型,通过Fuzor进行BIM4D施工模拟,对施工顺序、工期安排、资源配置及关键工序进行验证,辅助识别潜在的时间冲突和组织风险。同时,结合施工慢行条件下的列车运行计划,对线路运用和施工组织进行三维仿真,为施工计划与运输组织协调提供参考。

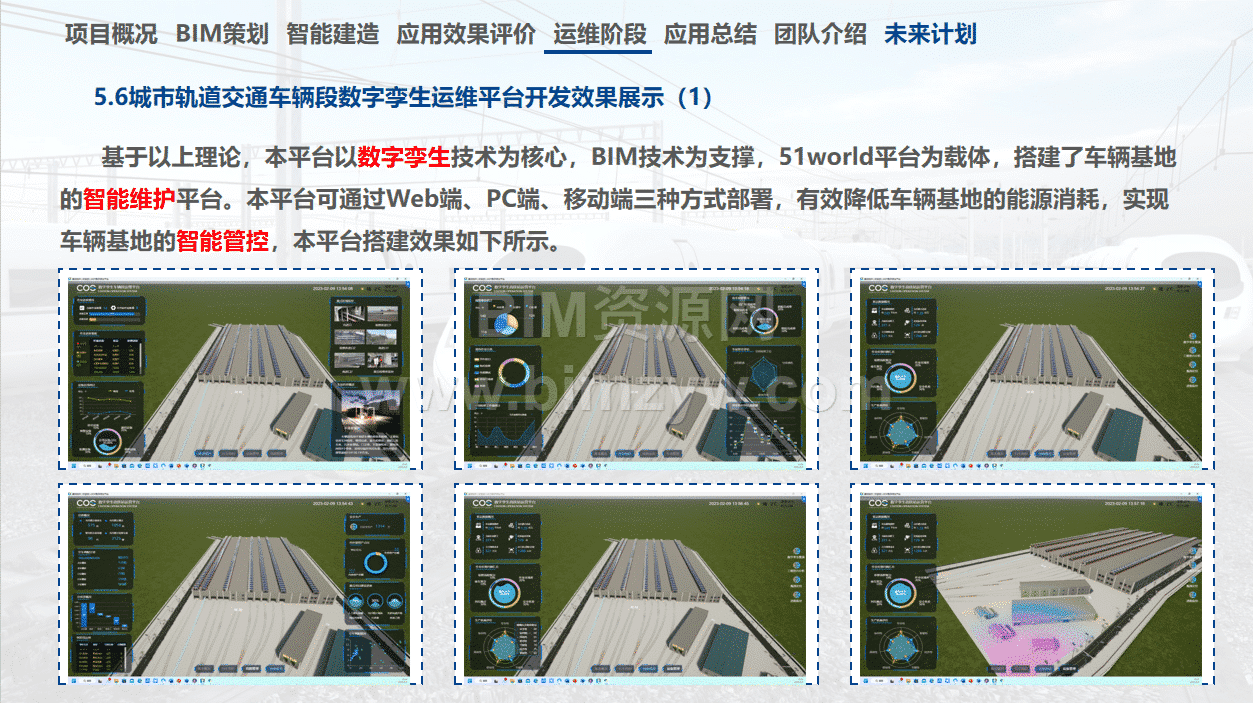

在运维阶段,资料进一步延伸到BIM+数字孪生应用,构建车辆段数字孪生运维平台,实现三维可视化、设备管理、数据采集、列车到点时刻预测及线路运用推演。项目还对数字孪生检修车间、机器人设备管理和MQTT数据通信进行了研究,体现了BIM模型向智慧运维和智能检修延伸的应用方向。
资料价值
这套福州地铁六号线横港车辆段BIM应用资料内容完整,模型、PPT、PDF和视频相互配套,适合BIM工程师、轨道交通项目管理人员、施工技术人员、数字孪生研究人员及建筑类院校师生使用。无论是用于城市轨道交通车辆段BIM建模学习、智能建造方案汇报、施工协同管理研究,还是数字孪生运维平台案例参考,都具有较高的实用价值和下载价值。
